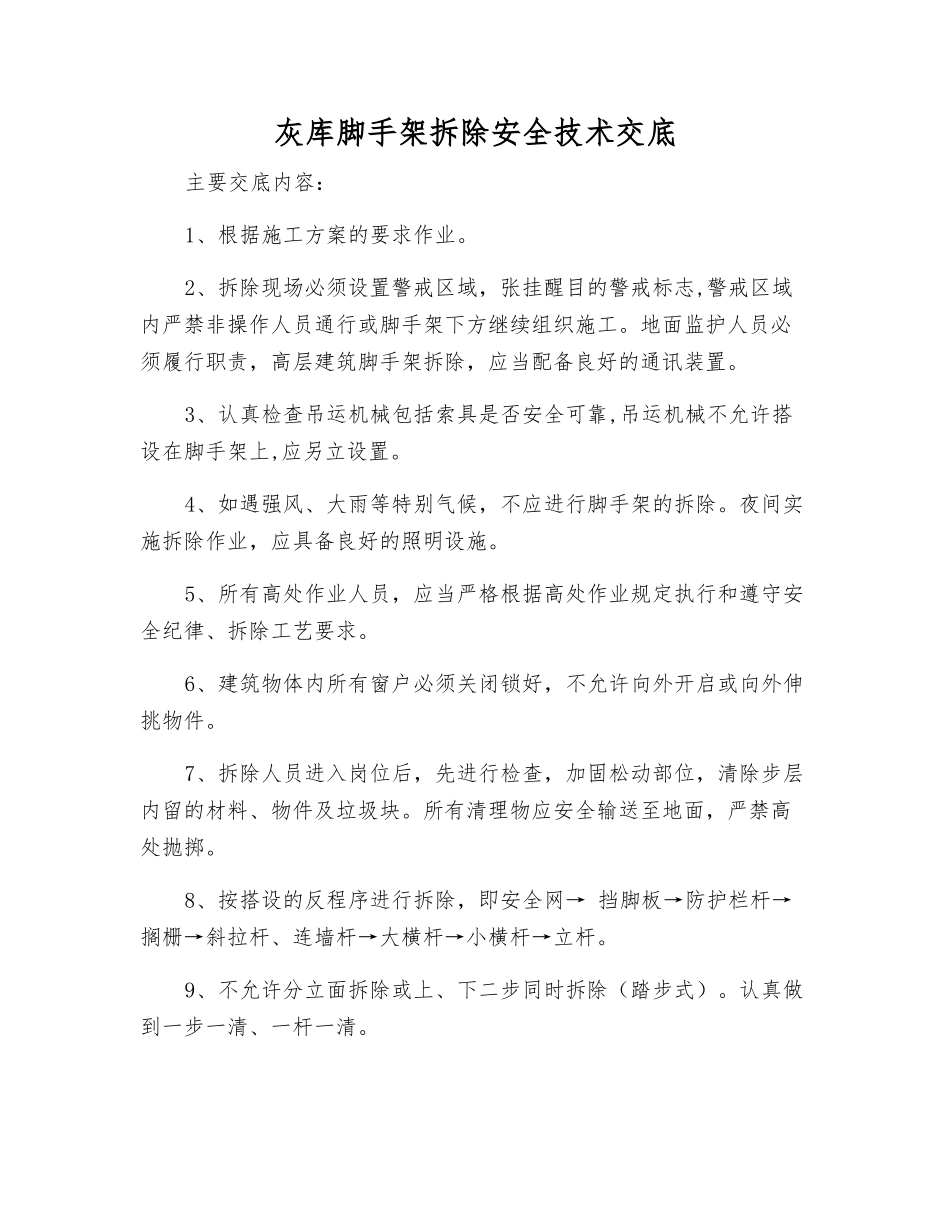

灰库脚手架拆除安全技术交底主要交底内容:1、根据施工方案的要求作业
2、拆除现场必须设置警戒区域,张挂醒目的警戒标志,警戒区域内严禁非操作人员通行或脚手架下方继续组织施工
地面监护人员必须履行职责,高层建筑脚手架拆除,应当配备良好的通讯装置
3、认真检查吊运机械包括索具是否安全可靠,吊运机械不允许搭设在脚手架上,应另立设置
4、如遇强风、大雨等特别气候,不应进行脚手架的拆除
夜间实施拆除作业,应具备良好的照明设施
5、所有高处作业人员,应当严格根据高处作业规定执行和遵守安全纪律、拆除工艺要求
6、建筑物体内所有窗户必须关闭锁好,不允许向外开启或向外伸挑物件
7、拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块
所有清理物应安全输送至地面,严禁高处抛掷
8、按搭设的反程序进行拆除,即安全网→ 挡脚板→防护栏杆→搁栅→斜拉杆、连墙杆→大横杆→小横杆→立杆
9、不允许分立面拆除或上、下二步同时拆除(踏步式)
认真做到一步一清、一杆一清
10、所有连墙杆 、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降
不准先行拆除
11、所有杆件与扣件,在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面
12、所有脚手板拆除、应自外向里竖运、搬运,防止自里向外翻起后,脚手板垃圾物件直接从高处坠落伤人
13、脚手架必须要使用电焊气割工艺时,应当严格根据国家特别工种的要求和消防规定执行
必须要有防火措施和专人看守,配备料斗(桶),防止火星和切割物溅落
严禁无证动用焊割工具
14、当日完工后,应认真检查岗位周围的情况,假如发现留有隐患部位,应当及时进行修复或继续完成至一个程序,一个部位的结束,方可撤离岗位
15、输送至地面的所有杆件、扣件等物体,应按类堆放整理
16、当有六级及六级以上大风和雾、雨、雪天气时应当立即停止脚手架拆除作业
