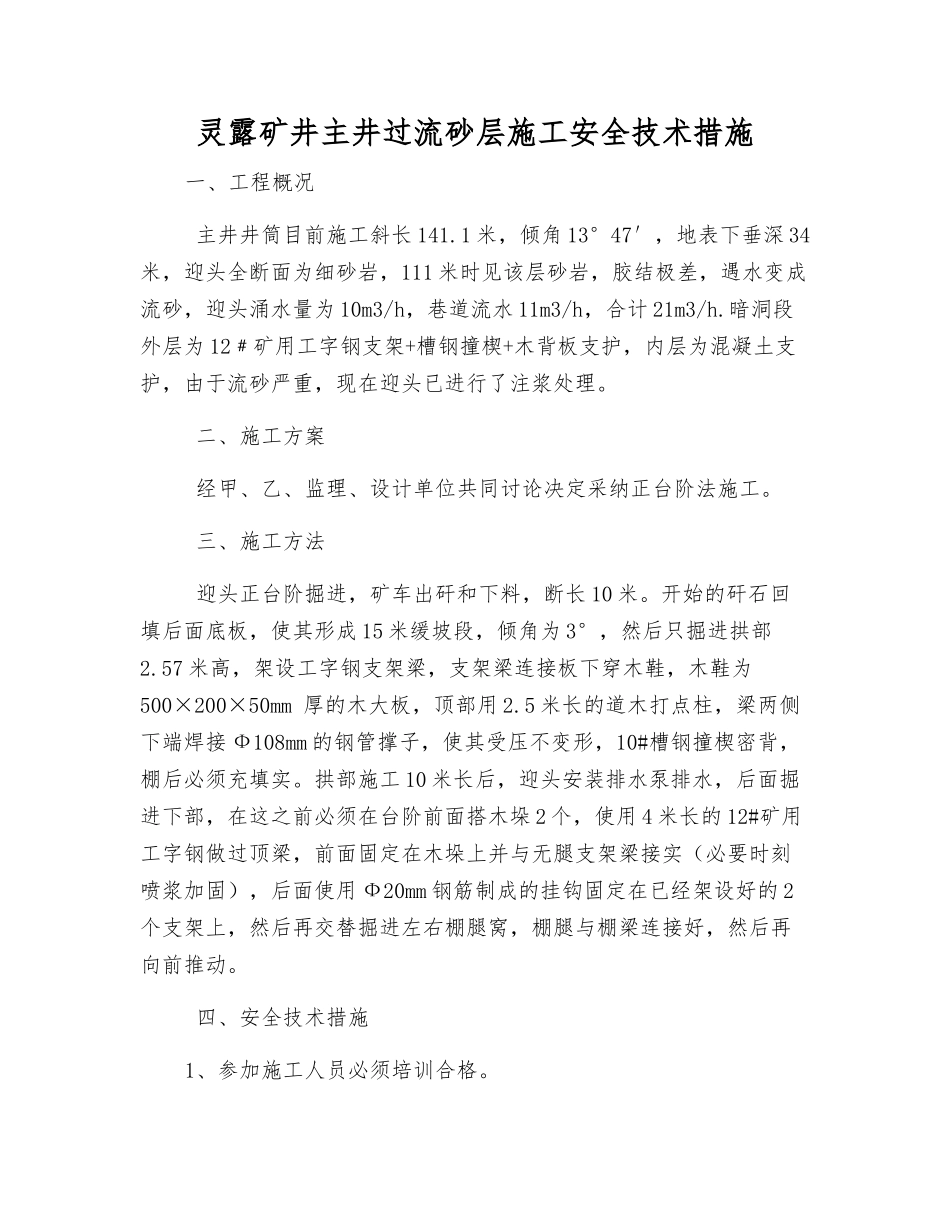

灵露矿井主井过流砂层施工安全技术措施一、工程概况 主井井筒目前施工斜长 141
1 米,倾角 13°47′,地表下垂深 34米,迎头全断面为细砂岩,111 米时见该层砂岩,胶结极差,遇水变成流砂,迎头涌水量为 10m3/h,巷道流水 11m3/h,合计 21m3/h
暗洞段外层为 12﹟矿用工字钢支架+槽钢撞楔+木背板支护,内层为混凝土支护,由于流砂严重,现在迎头已进行了注浆处理
二、施工方案 经甲、乙、监理、设计单位共同讨论决定采纳正台阶法施工
三、施工方法 迎头正台阶掘进,矿车出矸和下料,断长 10 米
开始的矸石回填后面底板,使其形成 15 米缓坡段,倾角为 3°,然后只掘进拱部2
57 米高,架设工字钢支架梁,支架梁连接板下穿木鞋,木鞋为500×200×50mm 厚的木大板,顶部用 2
5 米长的道木打点柱,梁两侧下端焊接 Ф108mm 的钢管撑子,使其受压不变形,10#槽钢撞楔密背,棚后必须充填实
拱部施工 10 米长后,迎头安装排水泵排水,后面掘进下部,在这之前必须在台阶前面搭木垛 2 个,使用 4 米长的 12#矿用工字钢做过顶梁,前面固定在木垛上并与无腿支架梁接实(必要时刻喷浆加固),后面使用 Ф20mm 钢筋制成的挂钩固定在已经架设好的 2个支架上,然后再交替掘进左右棚腿窝,棚腿与棚梁连接好,然后再向前推动
四、安全技术措施1、参加施工人员必须培训合格

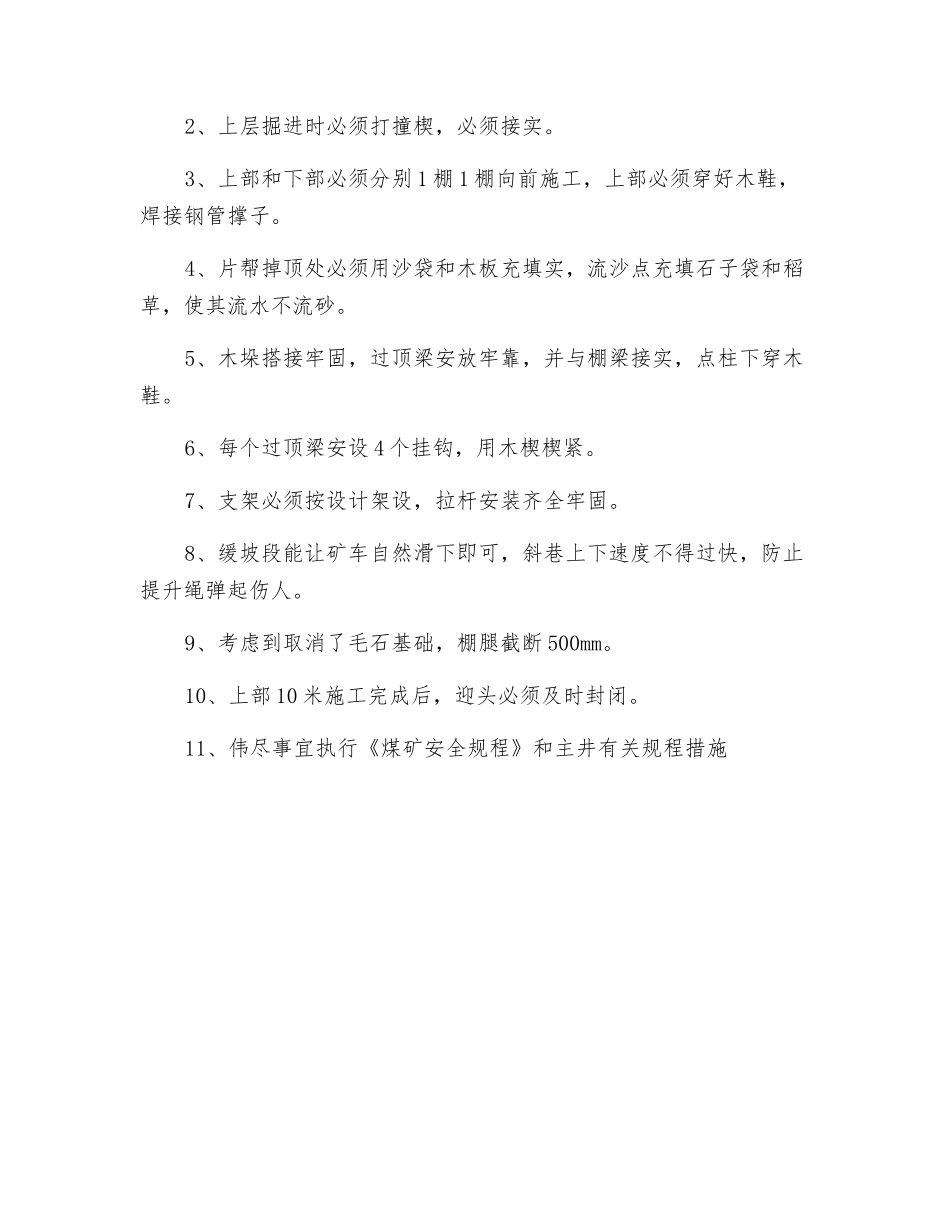

2、上层掘进时必须打撞楔,必须接实
3、上部和下部必须分别 1 棚 1 棚向前施工,上部必须穿好木鞋,焊接钢管撑子
4、片帮掉顶处必须用沙袋和木板充填实,流沙点充填石子袋和稻草,使其流水不流砂
5、木垛搭接牢固,过顶梁安放牢靠,并与棚梁接实,点柱下穿木鞋
6、每个过顶梁安设 4 个挂钩,用木楔楔紧
7、支架必须按设计架设,拉杆安装齐全牢固
8、缓坡段能让矿车自然滑下即可,斜巷上下速度不得过快,防止提升
