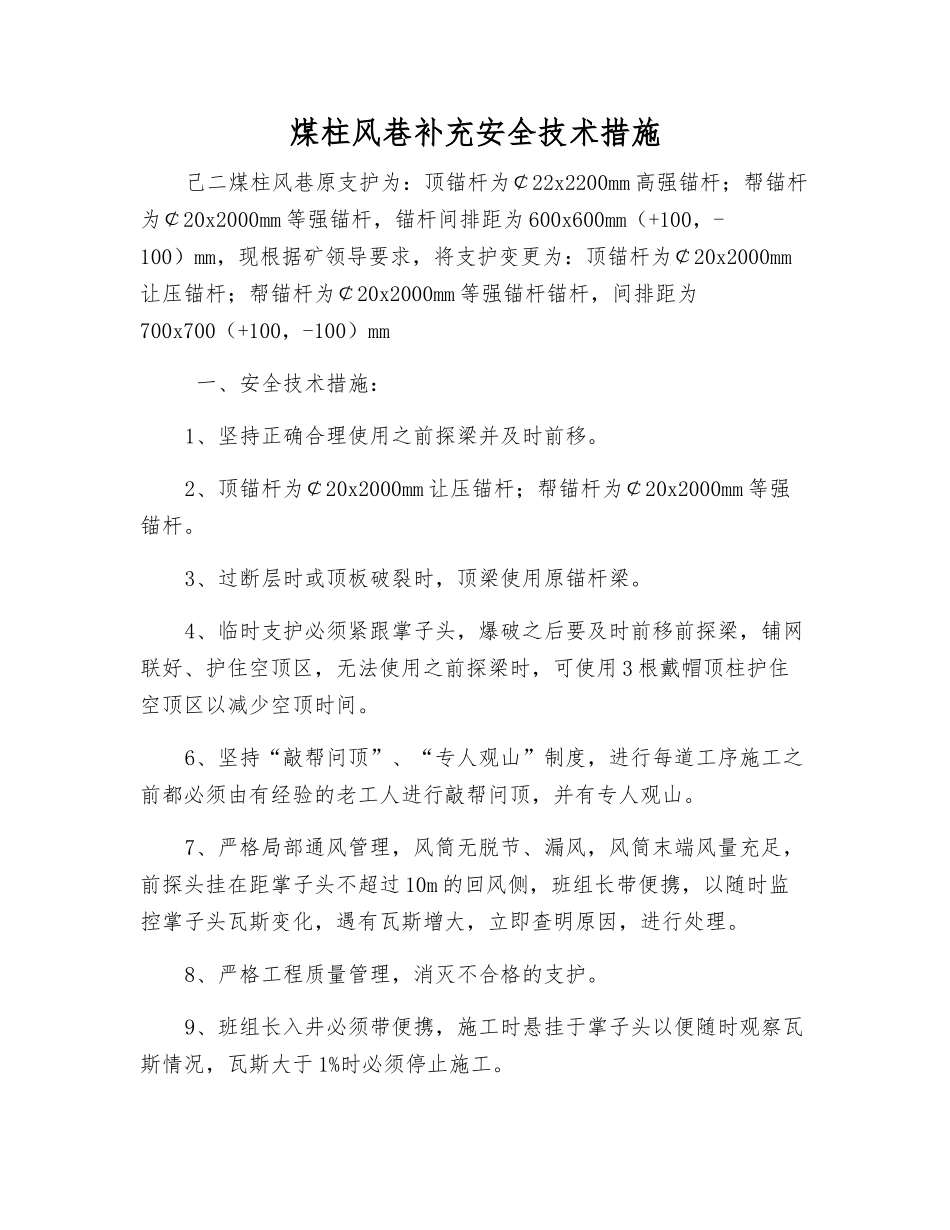

煤柱风巷补充安全技术措施己二煤柱风巷原支护为:顶锚杆为¢22x2200mm 高强锚杆;帮锚杆为¢20x2000mm 等强锚杆,锚杆间排距为 600x600mm(+100,-100)mm,现根据矿领导要求,将支护变更为:顶锚杆为¢20x2000mm让压锚杆;帮锚杆为¢20x2000mm 等强锚杆锚杆,间排距为700x700(+100,-100)mm 一、安全技术措施:1、坚持正确合理使用之前探梁并及时前移。2、顶锚杆为¢20x2000mm 让压锚杆;帮锚杆为¢20x2000mm 等强锚杆。3、过断层时或顶板破裂时,顶梁使用原锚杆梁。4、临时支护必须紧跟掌子头,爆破之后要及时前移前探梁,铺网联好、护住空顶区,无法使用之前探梁时,可使用 3 根戴帽顶柱护住空顶区以减少空顶时间。6、坚持“敲帮问顶”、“专人观山”制度,进行每道工序施工之前都必须由有经验的老工人进行敲帮问顶,并有专人观山。7、严格局部通风管理,风筒无脱节、漏风,风筒末端风量充足,前探头挂在距掌子头不超过 10m 的回风侧,班组长带便携,以随时监控掌子头瓦斯变化,遇有瓦斯增大,立即查明原因,进行处理。8、严格工程质量管理,消灭不合格的支护。9、班组长入井必须带便携,施工时悬挂于掌子头以便随时观察瓦斯情况,瓦斯大于 1%时必须停止施工。10、爆破工必须持证上岗,并严格执行“一炮三检”和“三人联锁放炮”制度;11、打眼之前,打眼地段帮顶的活石、活煤必须找净。12、坚持使用水炮泥,炮眼必须用黄泥封存满;13、严格根据规程 341 条处理瞎炮,瞎炮处理不完不准交接班。 二、工程质量标准及要求 锚网、W 钢带支护工程质量标准1、中心:由测量定,误差:±50mm。2、顶锚杆为¢20x2000mm 让压锚杆;帮锚杆为¢20x2000mm 等强锚杆。3、间排距:700×700±100mm;4、巷道净宽:4500 mm。误差:0~+200mm5、巷道净高:巷道中间顶板至底板 3000 mm。误差:0~+200mm6、锚固力:顶板不小于 10 吨,两帮不小于 7 吨。7、锚梁扭距≤100mm8、片网:顶部采纳 4.0m×1000m 的钢丝网,两帮 2.9m×1000m 的钢丝网或机制网,网与网之间搭接不小于 50mm,不大于 100mm,用锚杆盘压紧,局部用 10#双股铁丝扎结牢固。9、顶梁:采纳钢笆梁:¢16x3800x80mm. 帮梁:采纳钢笆梁:¢16x(1450+1450)x80mm10、锚杆外露:高强露出螺帽≤30~50mm,等强露出托板≤30~50mm。11、锚杆角度:与顶板岩层面的夹角大于 75 度。 其它严格执行开二制定的《己二煤柱风巷作业章程》及审批意见、开二制定的<<己二上山煤柱支护补充措施》及审批意见、《己二煤柱风巷补充安全技术措施》及审批意见、三大规程、本措施审批意见。
