煤矿主通风机检测、修理安全技术措施由于我矿地面 2#主通风机在运转期间有异常声响,为了消除风机运转隐患,不影响井下正常通风需要,现对其进行检测、修理
为了进一步保证检测、修理期间人员安全,按时完成检测、修理任务,特制定以下安全技术措施: 一、施工组织: 施工时间:2025 年 月 日 施工负责人: 二、施工之前准备工作:1、备齐各种检测、修理工具及 2 个 5T 倒链、绳索、抬杠若干
2、备齐清洗零部件用的柴油、盛油容器、放置零部件用的容器
3、备齐需要加注或者更换的各种油脂
4、详细阅读风机使用说明书,理解设备工作原理
现场查看设备运转情况,了解故障发生部位及与电力系统相互之间的联系
5、作好检测、修理前设备缺陷记录
三、施工工艺:1、主通风机司机必须严格根据操作章程进行操作,保证 1#主通风机、供电、启动等设备正常运转
2、2#主通风机停止运转后,确认切断 2#主通风机所有电源
闭锁后方可对 2#主通风机进行检测、修理
3、关闭 2#主通风机风门
4、将 2#主通风机 1 级部分与机体分离
5、拆除风机内部消声器
按顺序把零部件放置到风机旁空旷的地方,并用枕木将其固定稳妥
对轮状等有可能滚动的零部件要用钢丝绳将其拴好,防止滚动
6、用 2 个 5T 手拉葫芦将 2 级电机吊挂在起重梁上
7、对 2 级电机进行拆除,卸下风叶
8、对风机风道进行清理,打开电机前后盖检并对其进行检测、修理
9、完成检测、修理后,将风机各零部件依次进行安装
10、机运、通风队对检测、修理好之后的风机进行验收
四、安全技术措施:1、施工负责人要充分利用班前会时间组织施工相关人员认真学习本技术措施,将施工程序讲解清楚,提前考虑现场不安全因素,认真准备施工用具、配件
2、施工人员要保持现场环境卫生,装好设备防护罩

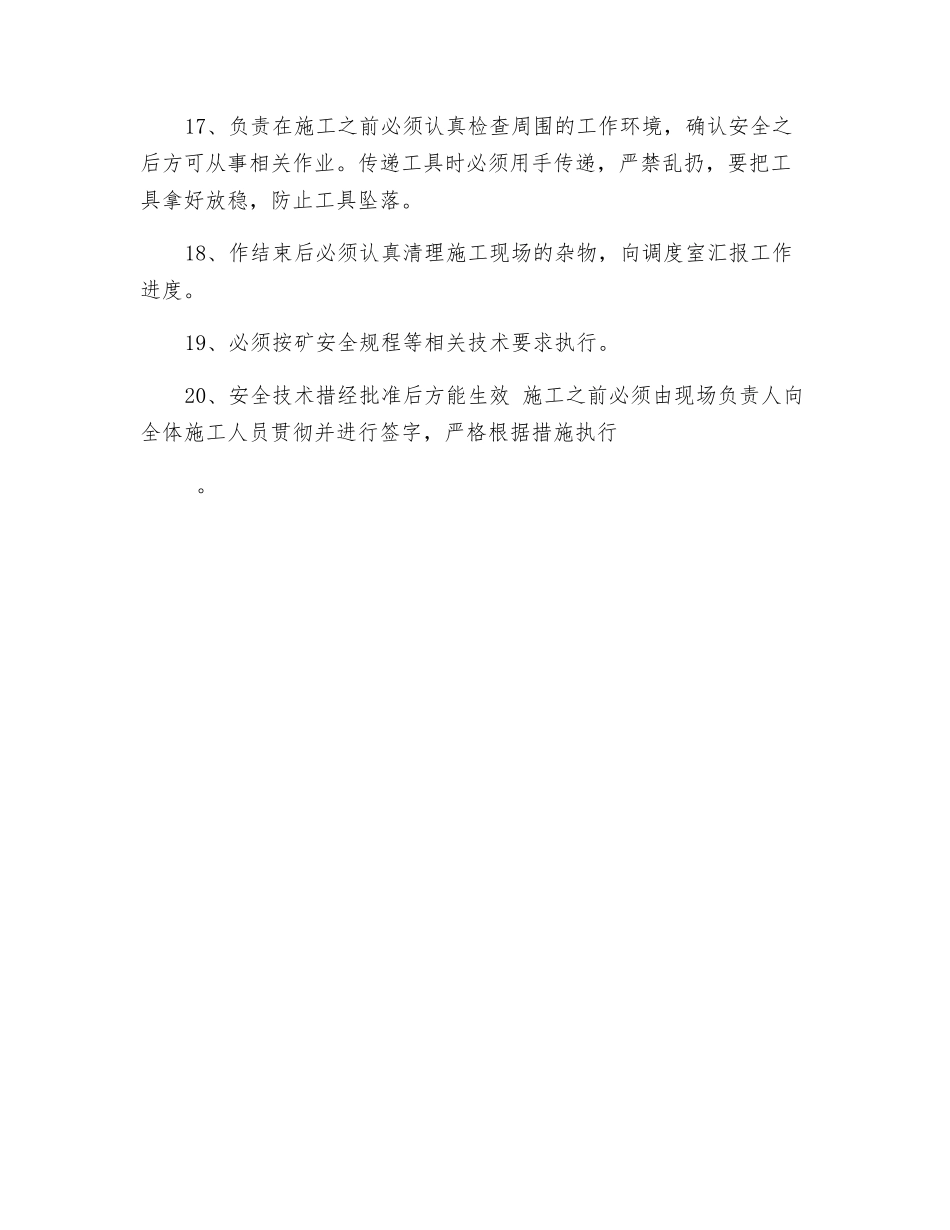

14、检测、修理完毕后要对风机内部进行检查,严格防范工具、零件、螺栓等物件遗落在机
