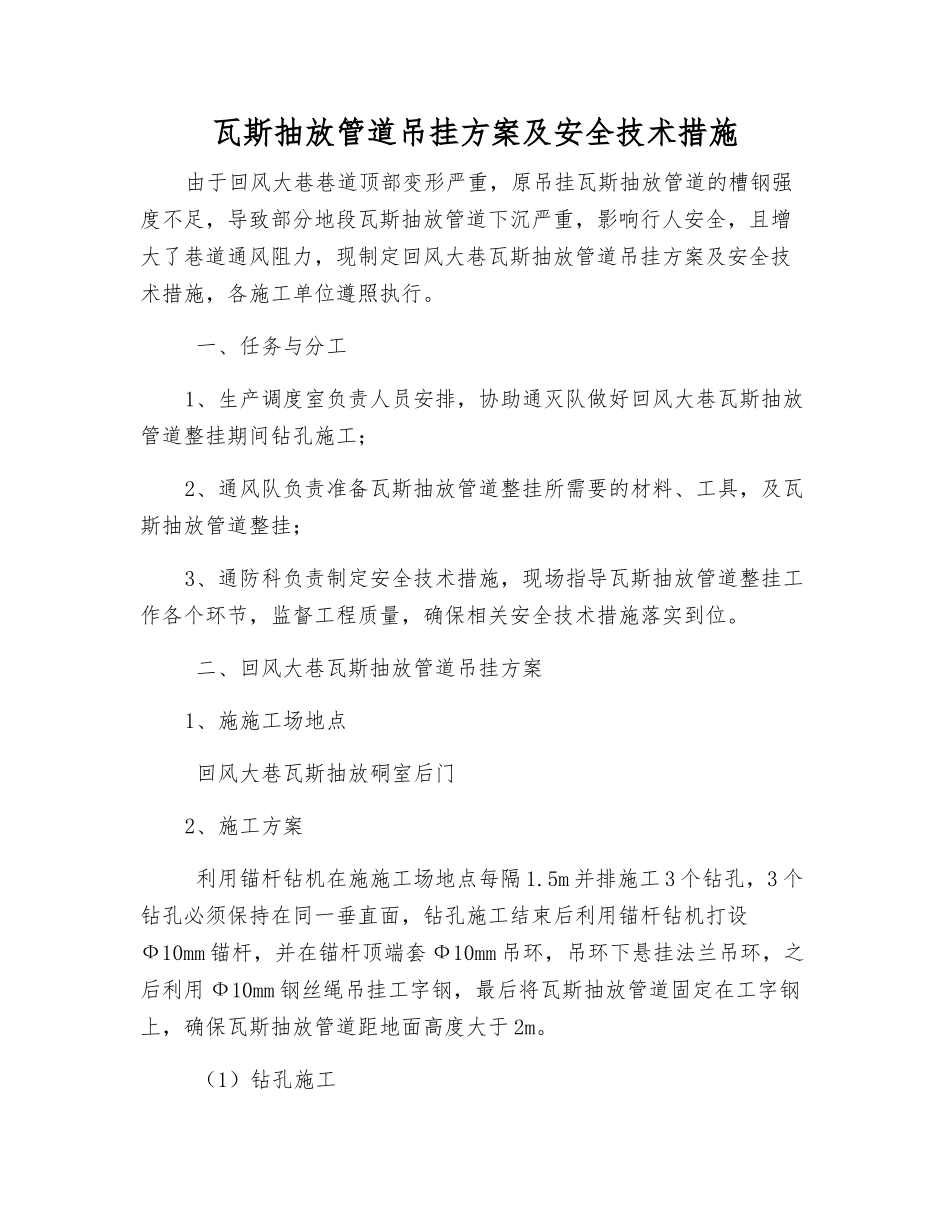

瓦斯抽放管道吊挂方案及安全技术措施由于回风大巷巷道顶部变形严重,原吊挂瓦斯抽放管道的槽钢强度不足,导致部分地段瓦斯抽放管道下沉严重,影响行人安全,且增大了巷道通风阻力,现制定回风大巷瓦斯抽放管道吊挂方案及安全技术措施,各施工单位遵照执行
一、任务与分工1、生产调度室负责人员安排,协助通灭队做好回风大巷瓦斯抽放管道整挂期间钻孔施工;2、通风队负责准备瓦斯抽放管道整挂所需要的材料、工具,及瓦斯抽放管道整挂;3、通防科负责制定安全技术措施,现场指导瓦斯抽放管道整挂工作各个环节,监督工程质量,确保相关安全技术措施落实到位
二、回风大巷瓦斯抽放管道吊挂方案1、施施工场地点 回风大巷瓦斯抽放硐室后门2、施工方案 利用锚杆钻机在施施工场地点每隔 1
5m 并排施工 3 个钻孔,3 个钻孔必须保持在同一垂直面,钻孔施工结束后利用锚杆钻机打设Ф10mm 锚杆,并在锚杆顶端套 Ф10mm 吊环,吊环下悬挂法兰吊环,之后利用 Ф10mm 钢丝绳吊挂工字钢,最后将瓦斯抽放管道固定在工字钢上,确保瓦斯抽放管道距地面高度大于 2m

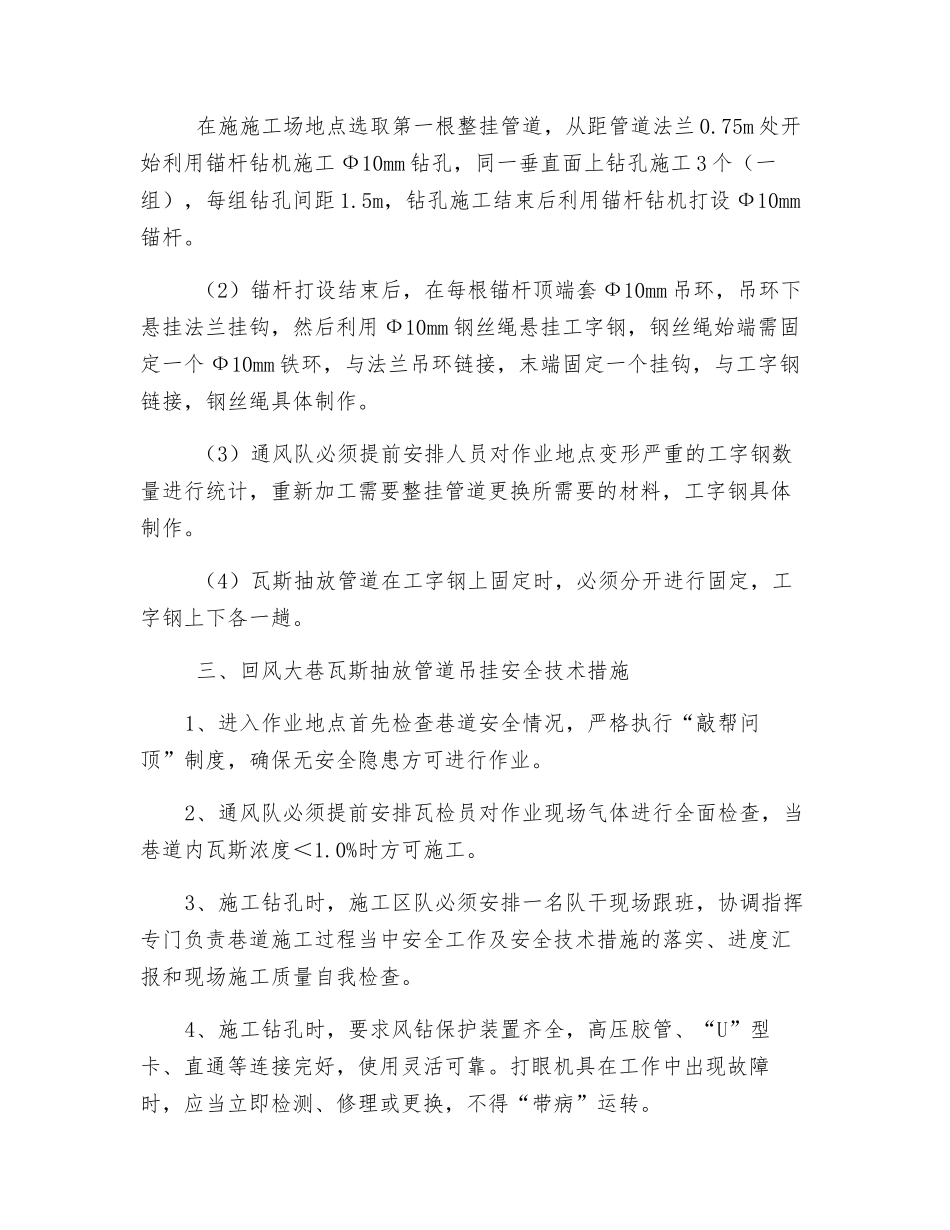

(1)钻孔施工 在施施工场地点选取第一根整挂管道,从距管道法兰 0
75m 处开始利用锚杆钻机施工 Ф10mm 钻孔,同一垂直面上钻孔施工 3 个(一组),每组钻孔间距 1
5m,钻孔施工结束后利用锚杆钻机打设 Ф10mm锚杆
(2)锚杆打设结束后,在每根锚杆顶端套 Ф10mm 吊环,吊环下悬挂法兰挂钩,然后利用 Ф10mm 钢丝绳悬挂工字钢,钢丝绳始端需固定一个 Ф10mm 铁环,与法兰吊环链接,末端固定一个挂钩,与工字钢链接,钢丝绳具体制作
(3)通风队必须提前安排人员对作业地点变形严重的工字钢数量进行统计,重新加工需要整挂管道更换所需要的材料,工字钢具体制作
(4)瓦斯抽放管道在工字钢上固定时,必须分开进行固定,工字钢上下各一趟

三、回风大巷瓦斯抽放管道
