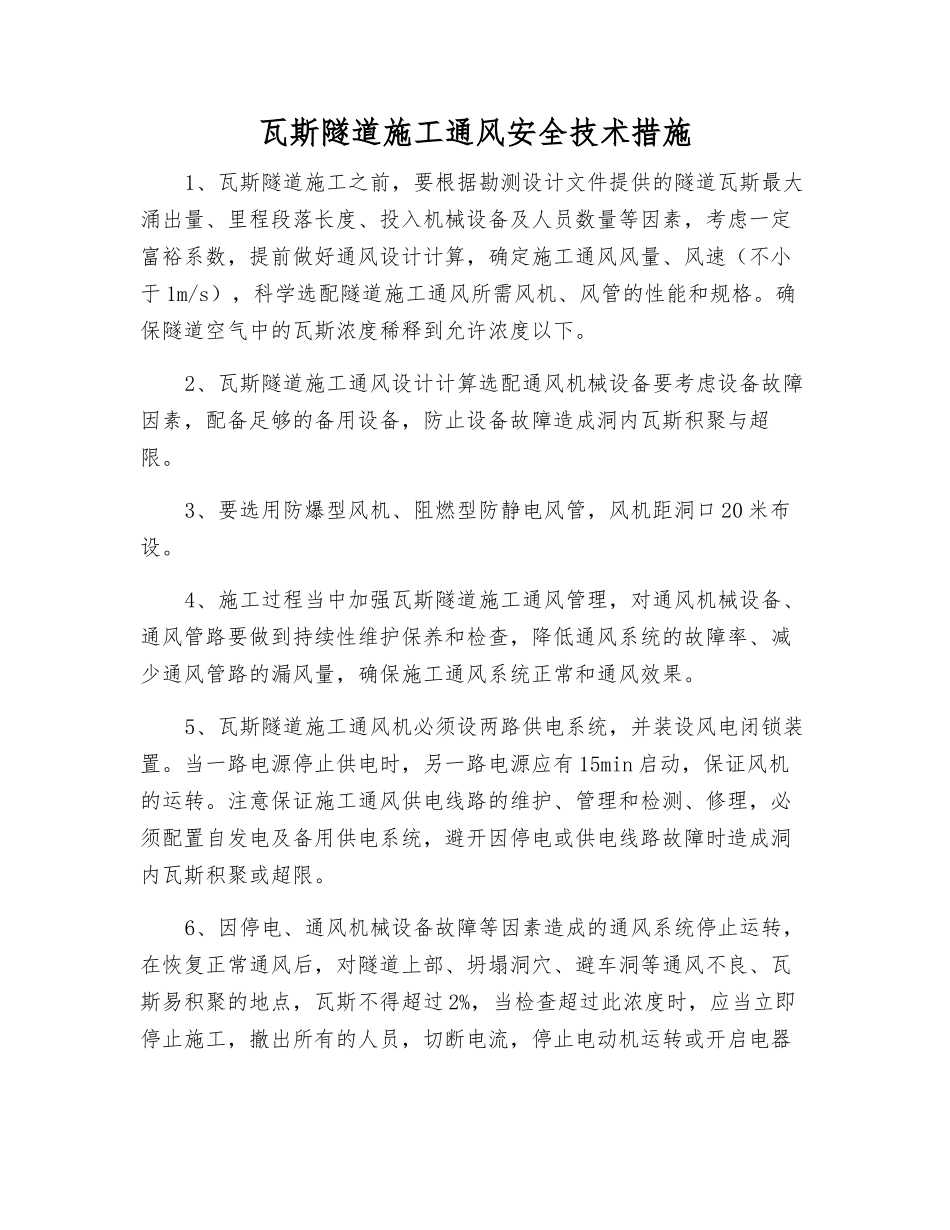

瓦斯隧道施工通风安全技术措施1、瓦斯隧道施工之前,要根据勘测设计文件提供的隧道瓦斯最大涌出量、里程段落长度、投入机械设备及人员数量等因素,考虑一定富裕系数,提前做好通风设计计算,确定施工通风风量、风速(不小于 1m/s),科学选配隧道施工通风所需风机、风管的性能和规格
确保隧道空气中的瓦斯浓度稀释到允许浓度以下
2、瓦斯隧道施工通风设计计算选配通风机械设备要考虑设备故障因素,配备足够的备用设备,防止设备故障造成洞内瓦斯积聚与超限
3、要选用防爆型风机、阻燃型防静电风管,风机距洞口 20 米布设
4、施工过程当中加强瓦斯隧道施工通风管理,对通风机械设备、通风管路要做到持续性维护保养和检查,降低通风系统的故障率、减少通风管路的漏风量,确保施工通风系统正常和通风效果
5、瓦斯隧道施工通风机必须设两路供电系统,并装设风电闭锁装置
当一路电源停止供电时,另一路电源应有 15min 启动,保证风机的运转
注意保证施工通风供电线路的维护、管理和检测、修理,必须配置自发电及备用供电系统,避开因停电或供电线路故障时造成洞内瓦斯积聚或超限
6、因停电、通风机械设备故障等因素造成的通风系统停止运转,在恢复正常通风后,对隧道上部、坍塌洞穴、避车洞等通风不良、瓦斯易积聚的地点,瓦斯不得超过 2%,当检查超过此浓度时,应当立即停止施工,撤出所有的人员,切断电流,停止电动机运转或开启电器开关,待进行局部充分通风处理后,由瓦斯检测员进行再次专项检测,证实瓦斯浓度低于规定允许浓度,确认安全之后方可恢复施工
7、工作面若采纳局扇通风,由于局扇或供电故障造成局扇停风时,在恢复局扇通风前,必须检查瓦斯浓度,证实爆破工作面附近 20米范围以内的 CH4 浓度不超过 1%,且局扇及其开关附近 10 米风流中,CH4 浓度不超过 0
5%时,方可启动局扇通风
否则,必须先实行相应排除瓦斯的安全措施
8、因工序衔接、施工
