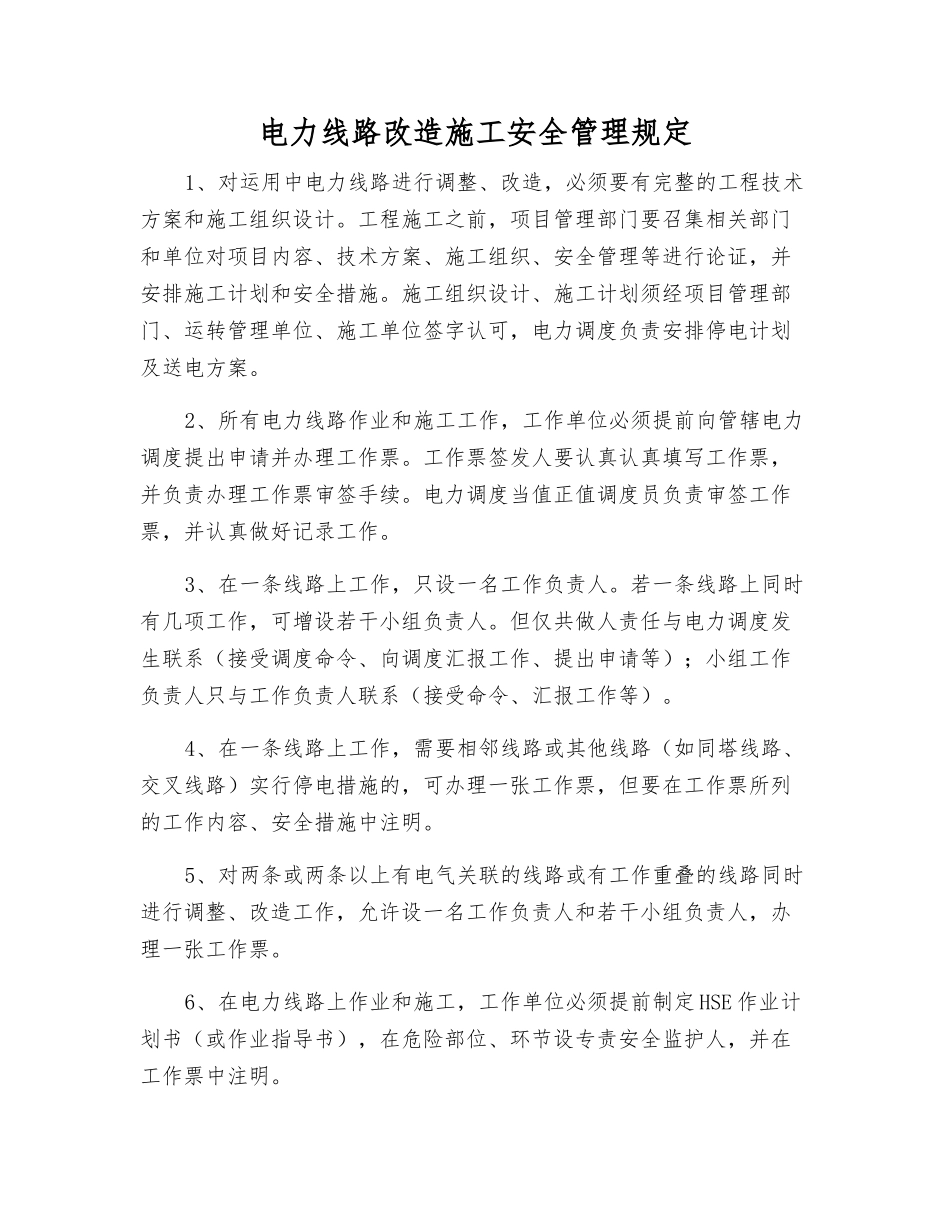

电力线路改造施工安全管理规定1、对运用中电力线路进行调整、改造,必须要有完整的工程技术方案和施工组织设计
工程施工之前,项目管理部门要召集相关部门和单位对项目内容、技术方案、施工组织、安全管理等进行论证,并安排施工计划和安全措施
施工组织设计、施工计划须经项目管理部门、运转管理单位、施工单位签字认可,电力调度负责安排停电计划及送电方案
2、所有电力线路作业和施工工作,工作单位必须提前向管辖电力调度提出申请并办理工作票
工作票签发人要认真认真填写工作票,并负责办理工作票审签手续
电力调度当值正值调度员负责审签工作票,并认真做好记录工作
3、在一条线路上工作,只设一名工作负责人
若一条线路上同时有几项工作,可增设若干小组负责人
但仅共做人责任与电力调度发生联系(接受调度命令、向调度汇报工作、提出申请等);小组工作负责人只与工作负责人联系(接受命令、汇报工作等)
4、在一条线路上工作,需要相邻线路或其他线路(如同塔线路、交叉线路)实行停电措施的,可办理一张工作票,但要在工作票所列的工作内容、安全措施中注明
5、对两条或两条以上有电气关联的线路或有工作重叠的线路同时进行调整、改造工作,允许设一名工作负责人和若干小组负责人,办理一张工作票
6、在电力线路上作业和施工,工作单位必须提前制定 HSE 作业计划书(或作业指导书),在危险部位、环节设专责安全监护人,并在工作票中注明

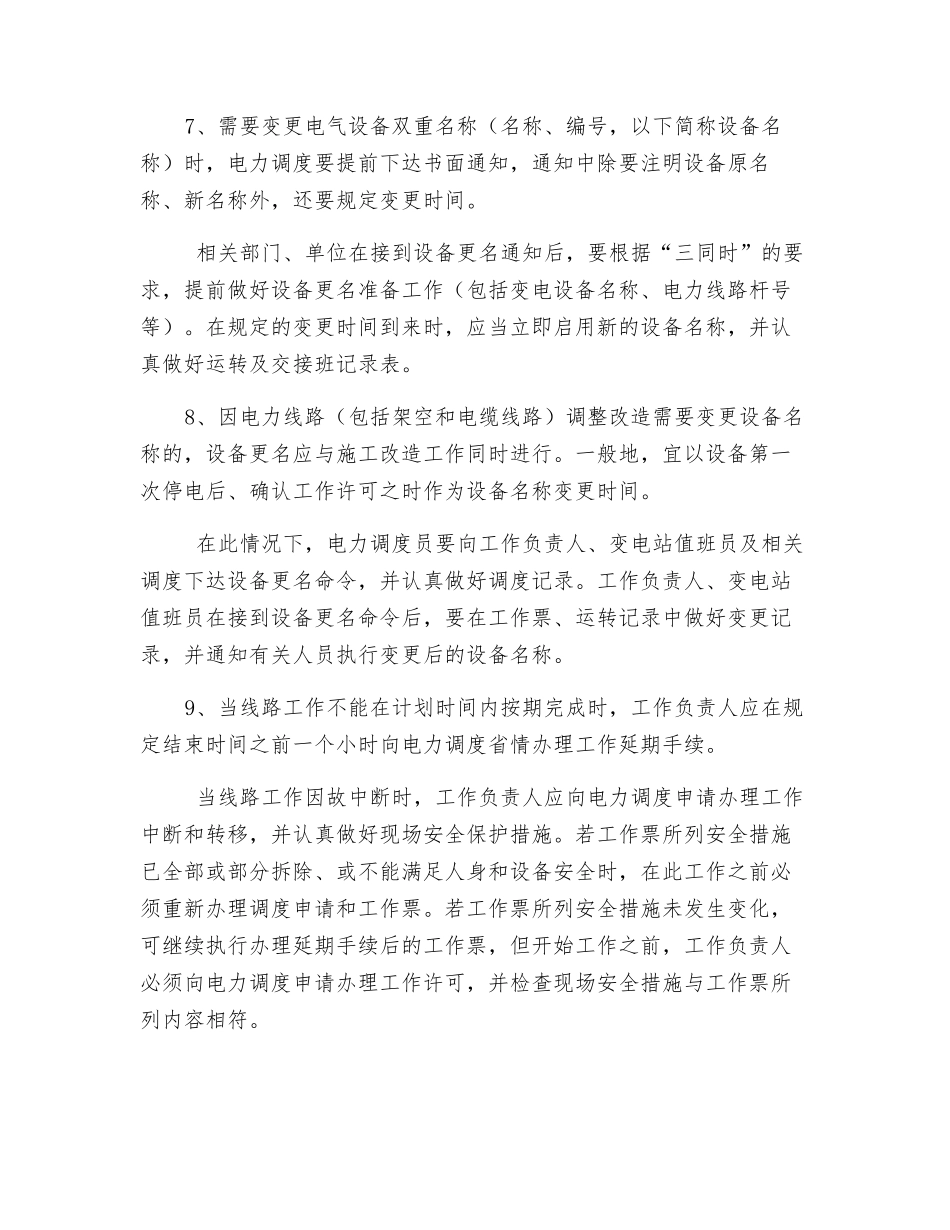

7、需要变更电气设备双重名称(名称、编号,以下简称设备名称)时,电力调度要提前下达书面通知,通知中除要注明设备原名称、新名称外,还要规定变更时间
相关部门、单位在接到设备更名通知后,要根据“三同时”的要求,提前做好设备更名准备工作(包括变电设备名称、电力线路杆号等)
在规定的变更时间到来时,应当立即启用新的设备名称,并认真做好运转及交接班记录表

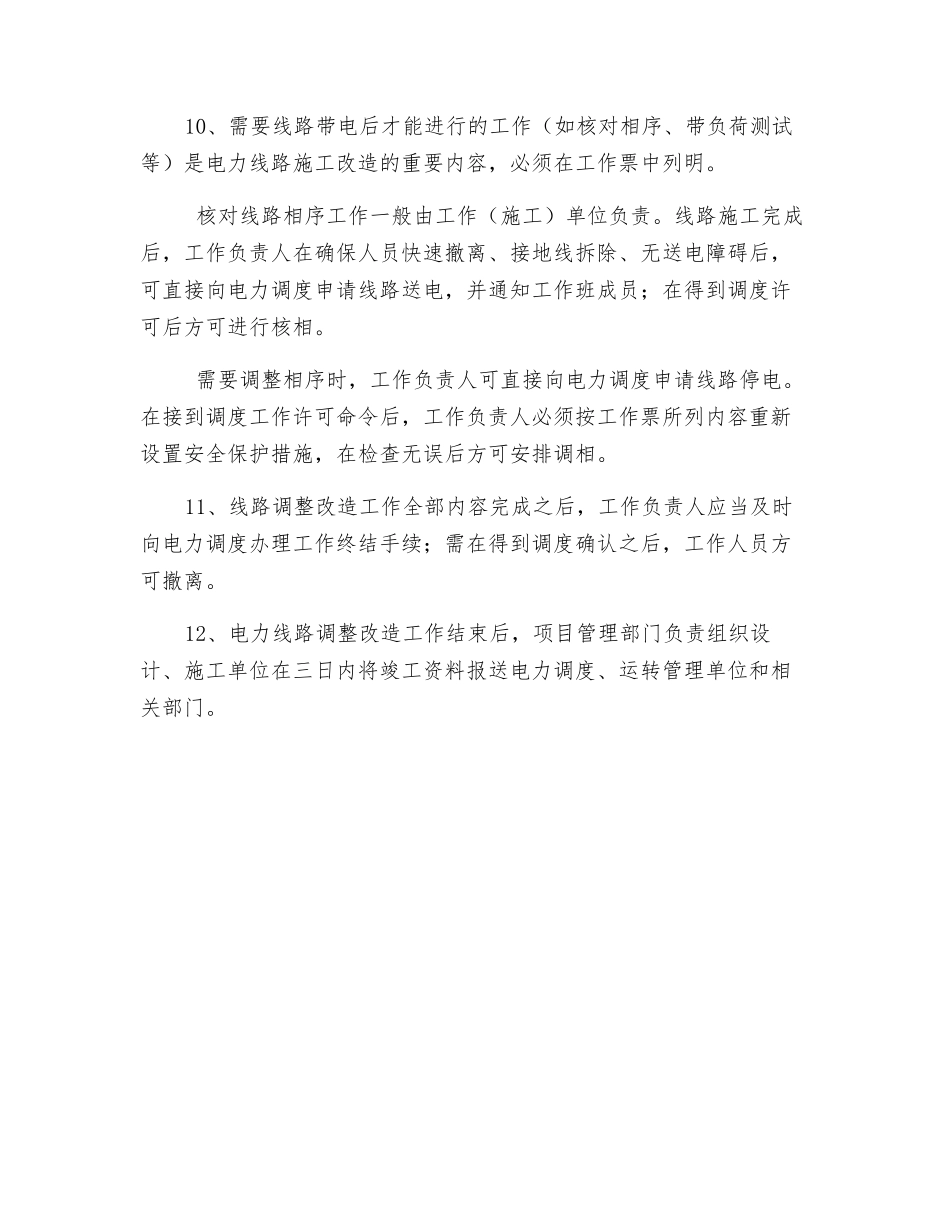

8、因电力线路(包括架空和电缆线路)调整改造需要变更设备名称的,设
