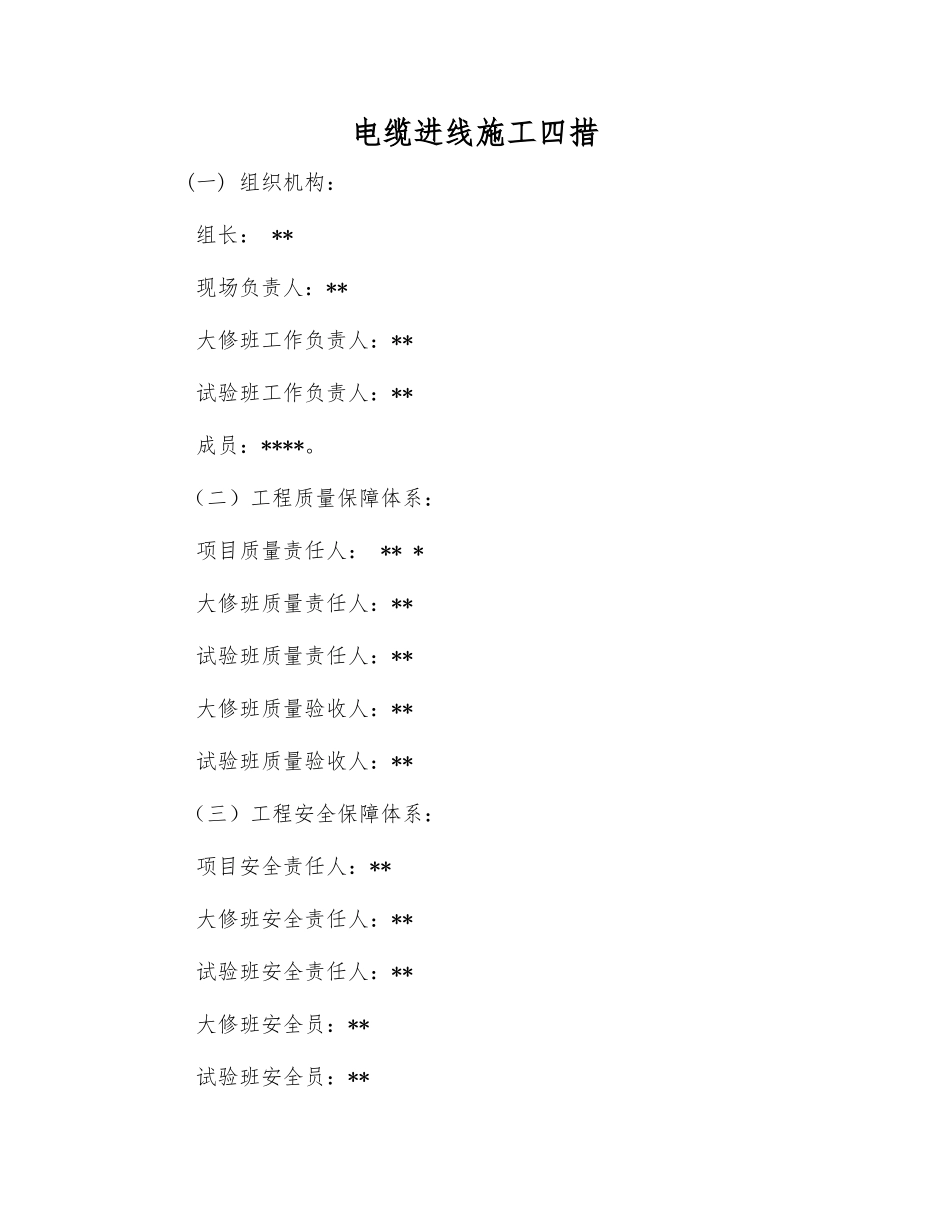

电缆进线施工四措(一) 组织机构: 组长: ** 现场负责人:** 大修班工作负责人:** 试验班工作负责人:** 成员:****
(二)工程质量保障体系: 项目质量责任人: ** * 大修班质量责任人:** 试验班质量责任人:** 大修班质量验收人:** 试验班质量验收人:**(三)工程安全保障体系: 项目安全责任人:** 大修班安全责任人:** 试验班安全责任人:** 大修班安全员:** 试验班安全员:** (四) 施工进度计划: 根据国网冀北承德供电分公司生产计划安排,综合各工序确定工作时间为 2025 年 7 月 20 日------2025 年 7 月 30 日
(若有特别情况工期延续)
(四) 工作任务 本次制作电缆终端头(户内、户外)各 1 个,并分别安装在 35KV出线柜
并对高压电缆做高压试验
(五) 工作分工 大修班:电缆终端头的制作与安装
试验班:负责高压电缆的试验
(六) 各主要设备技术参数设备名称 数量 型号 电压电力电缆终端头(户内)124035电力电缆终端头(户外)124035(七)工程质量目标和安全目标1
指导思想:精心施工、安全第一、质量达标、业主满意,做精品工程

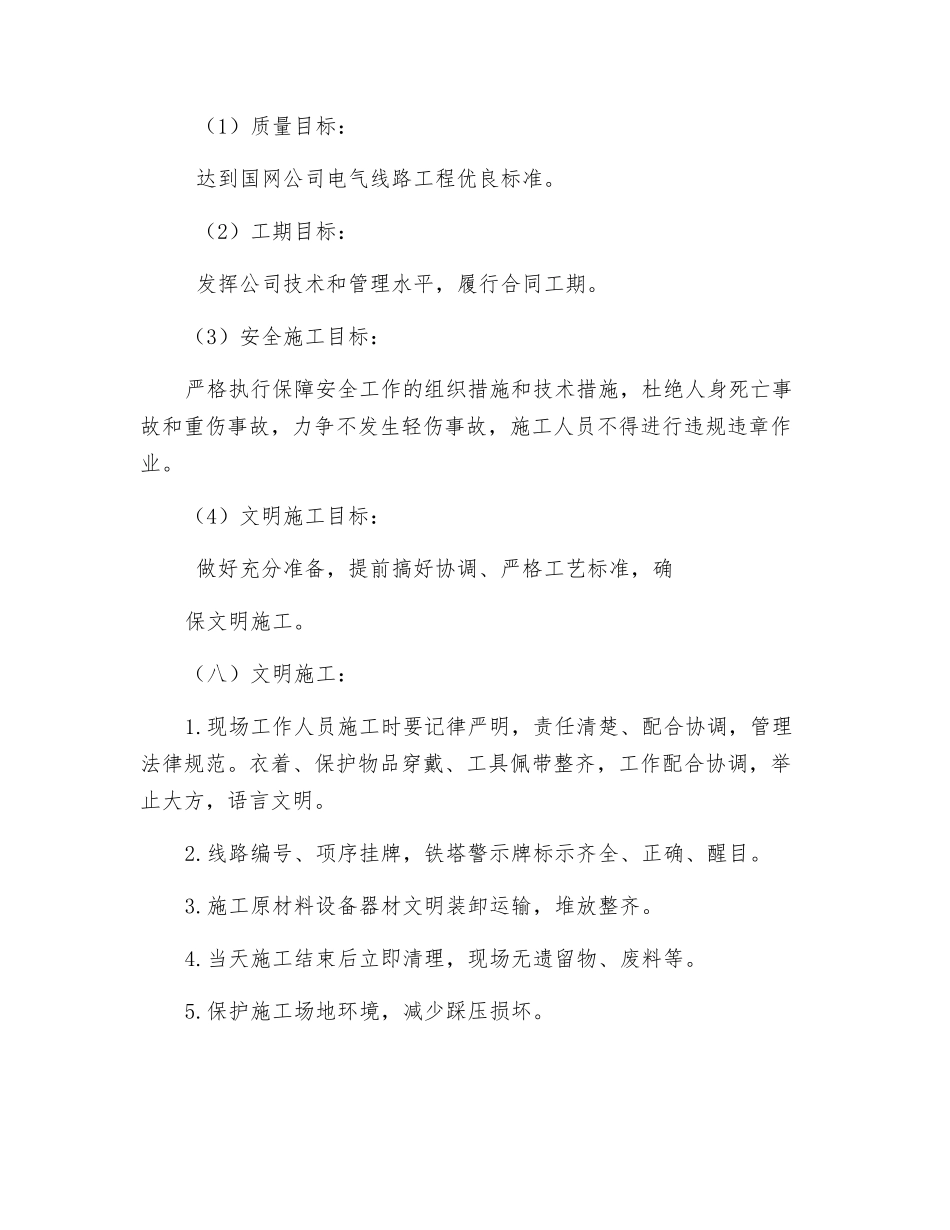

实施目标:发挥本公司的施工技术优势,科学地组织各工序交叉作业,后勤保障,施工场地精心施工,严格工艺,履行合同,确保达到如下目标: (1)质量目标: 达到国网公司电气线路工程优良标准
(2)工期目标: 发挥公司技术和管理水平,履行合同工期
(3)安全施工目标:严格执行保障安全工作的组织措施和技术措施,杜绝人身死亡事故和重伤事故,力争不发生轻伤事故,施工人员不得进行违规违章作业
(4)文明施工目标: 做好充分准备,提前搞好协调、严格工艺标准,确保文明施工
(八)文明施工:1
现场工作人员施工时要记律严明,责任清楚、配合协调,管理法律规范
衣着、保护物品穿戴、工具佩带整齐,工作
