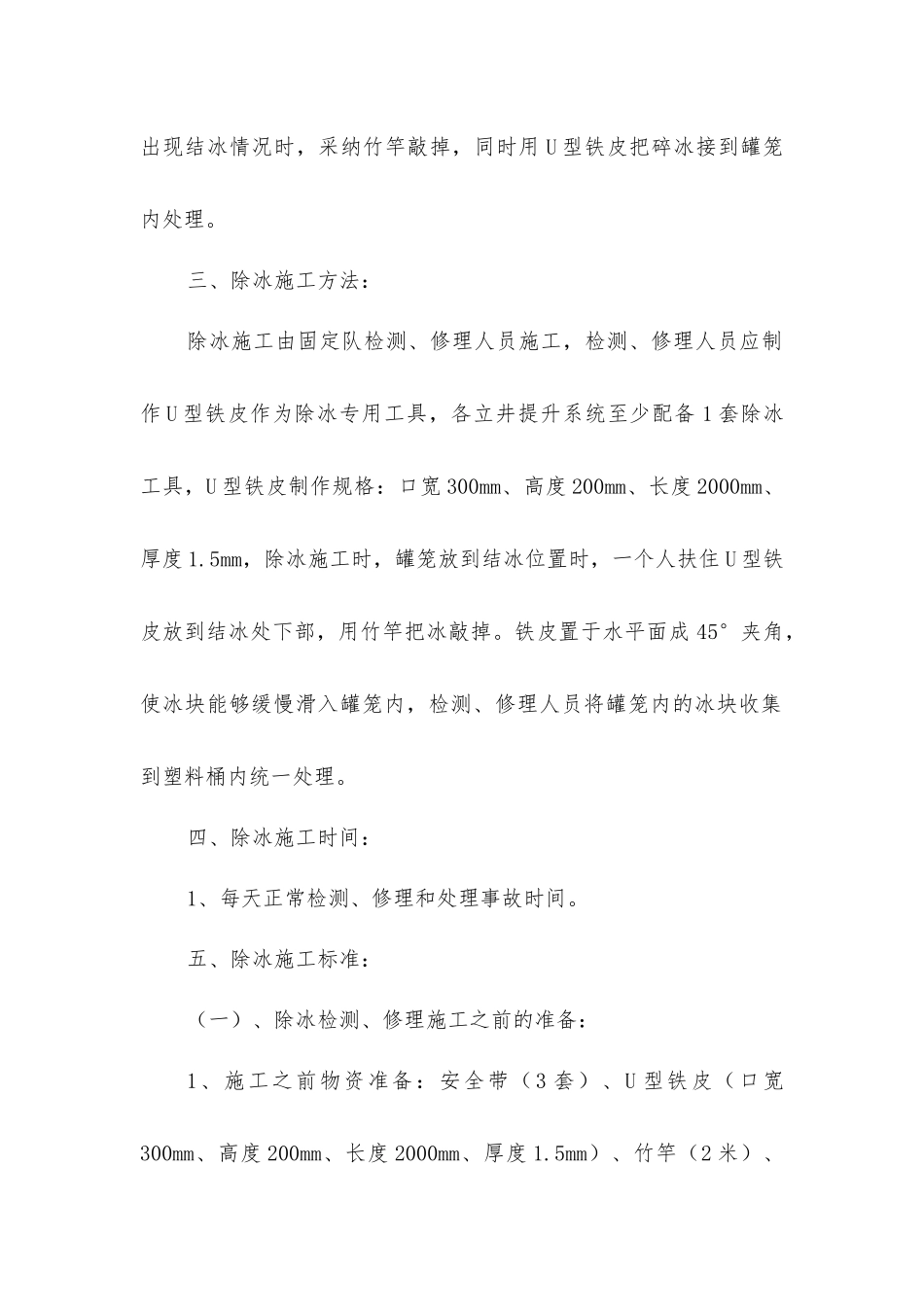

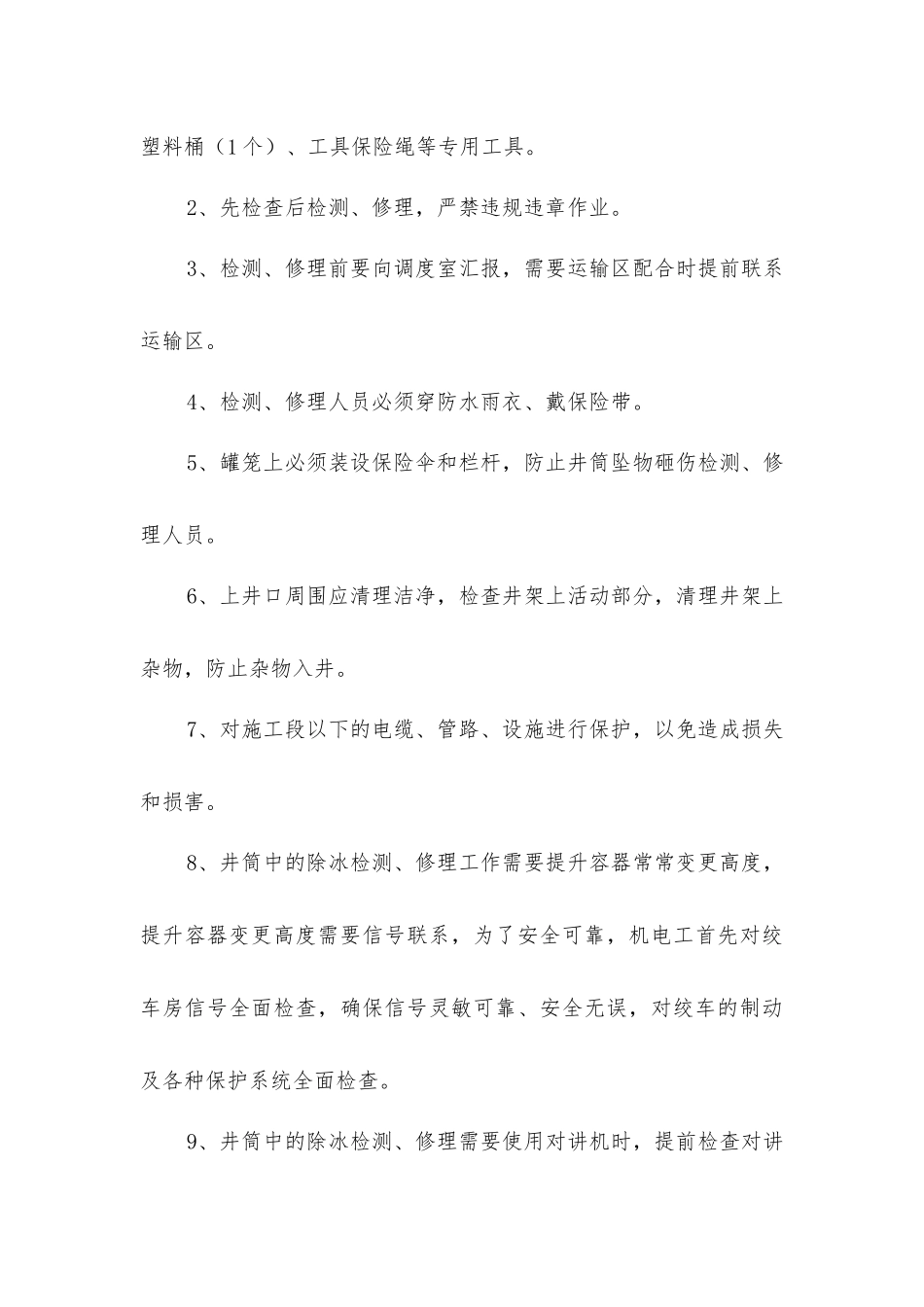

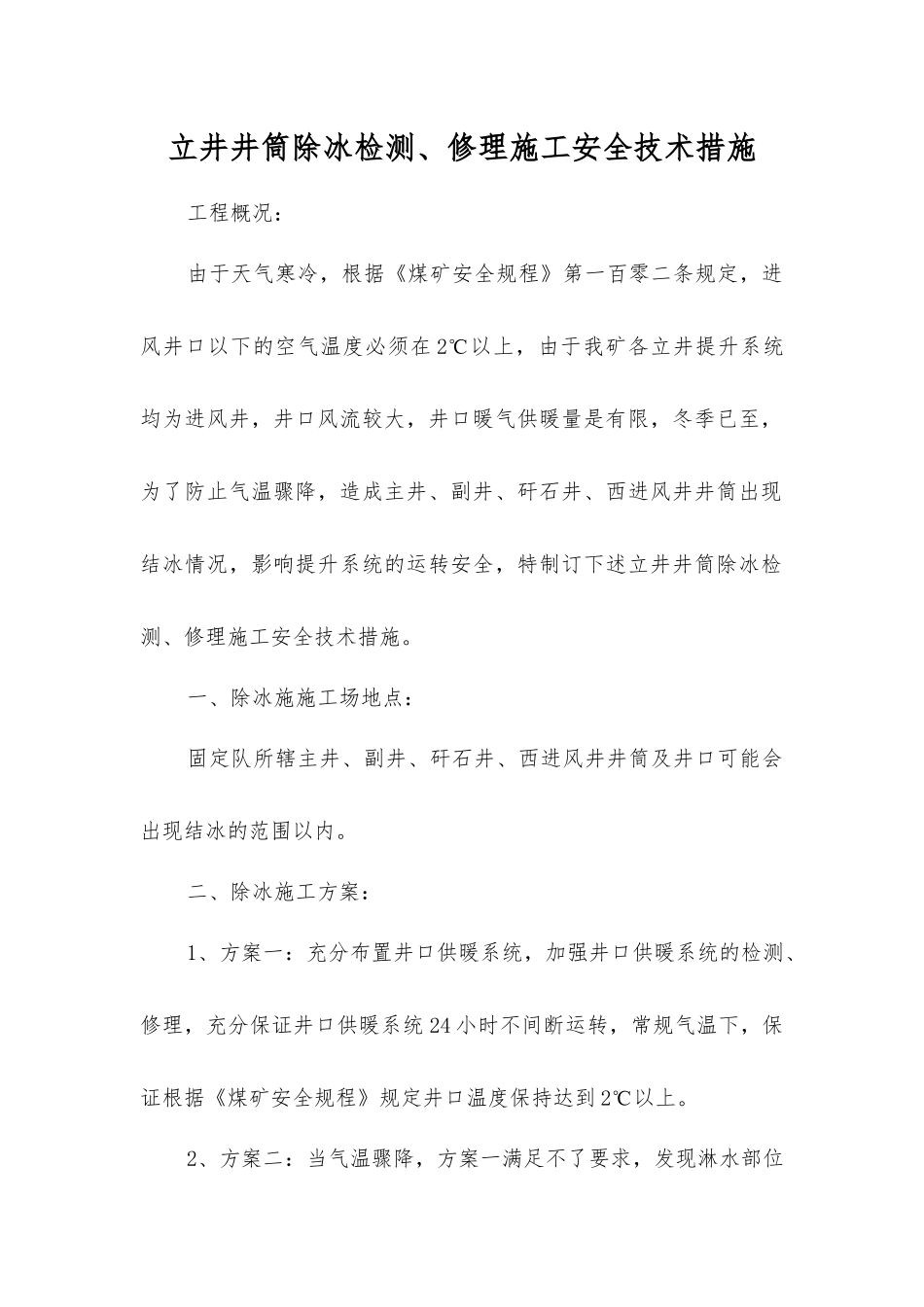

立井井筒除冰检测、修理施工安全技术措施工程概况:由于天气寒冷,根据《煤矿安全规程》第一百零二条规定,进风井口以下的空气温度必须在 2℃以上,由于我矿各立井提升系统均为进风井,井口风流较大,井口暖气供暖量是有限,冬季已至,为了防止气温骤降,造成主井、副井、矸石井、西进风井井筒出现结冰情况,影响提升系统的运转安全,特制订下述立井井筒除冰检测、修理施工安全技术措施。一、除冰施施工场地点:固定队所辖主井、副井、矸石井、西进风井井筒及井口可能会出现结冰的范围以内。二、除冰施工方案:1、方案一:充分布置井口供暖系统,加强井口供暖系统的检测、修理,充分保证井口供暖系统 24 小时不间断运转,常规气温下,保证根据《煤矿安全规程》规定井口温度保持达到 2℃以上。2、方案二:当气温骤降,方案一满足不了要求,发现淋水部位出现结冰情况时,采纳竹竿敲掉,同时用 U 型铁皮把碎冰接到罐笼内处理。三、除冰施工方法:除冰施工由固定队检测、修理人员施工,检测、修理人员应制作 U 型铁皮作为除冰专用工具,各立井提升系统至少配备 1 套除冰工具,U 型铁皮制作规格:口宽 300mm、高度 200mm、长度 2000mm、厚度 1.5mm,除冰施工时,罐笼放到结冰位置时,一个人扶住 U 型铁皮放到结冰处下部,用竹竿把冰敲掉。铁皮置于水平面成 45°夹角,使冰块能够缓慢滑入罐笼内,检测、修理人员将罐笼内的冰块收集到塑料桶内统一处理。四、除冰施工时间:1、每天正常检测、修理和处理事故时间。五、除冰施工标准:(一)、除冰检测、修理施工之前的准备:1、施工之前物资准备:安全带(3 套)、U 型铁皮(口宽300mm、高度 200mm、长度 2000mm、厚度 1.5mm)、竹竿(2 米)、塑料桶(1 个)、工具保险绳等专用工具。2、先检查后检测、修理,严禁违规违章作业。3、检测、修理前要向调度室汇报,需要运输区配合时提前联系运输区。4、检测、修理人员必须穿防水雨衣、戴保险带。5、罐笼上必须装设保险伞和栏杆,防止井筒坠物砸伤检测、修理人员。6、上井口周围应清理洁净,检查井架上活动部分,清理井架上杂物,防止杂物入井。7、对施工段以下的电缆、管路、设施进行保护,以免造成损失和损害。8、井筒中的除冰检测、修理工作需要提升容器常常变更高度,提升容器变更高度需要信号联系,为了安全可靠,机电工首先对绞车房信号全面检查,确保信号灵敏可靠、安全无误,对绞车的制动及各种保护系统全面检查。9、井筒中的...
