浆砌石护面墙施工方案

浆砌石护面墙施工方案_第1页
1/7
浆砌石护面墙施工方案_第2页
2/7
浆砌石护面墙施工方案_第3页
3/7

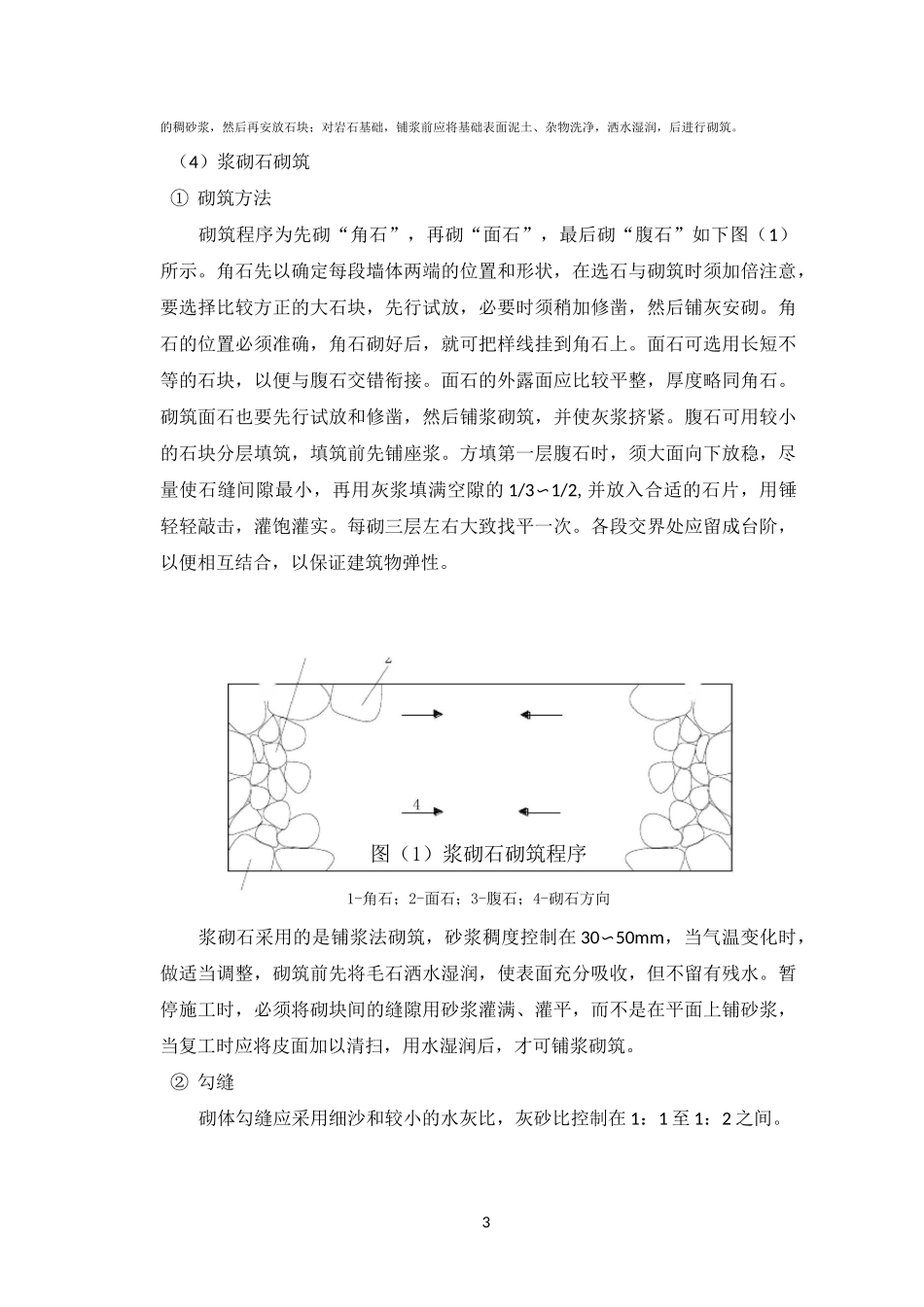

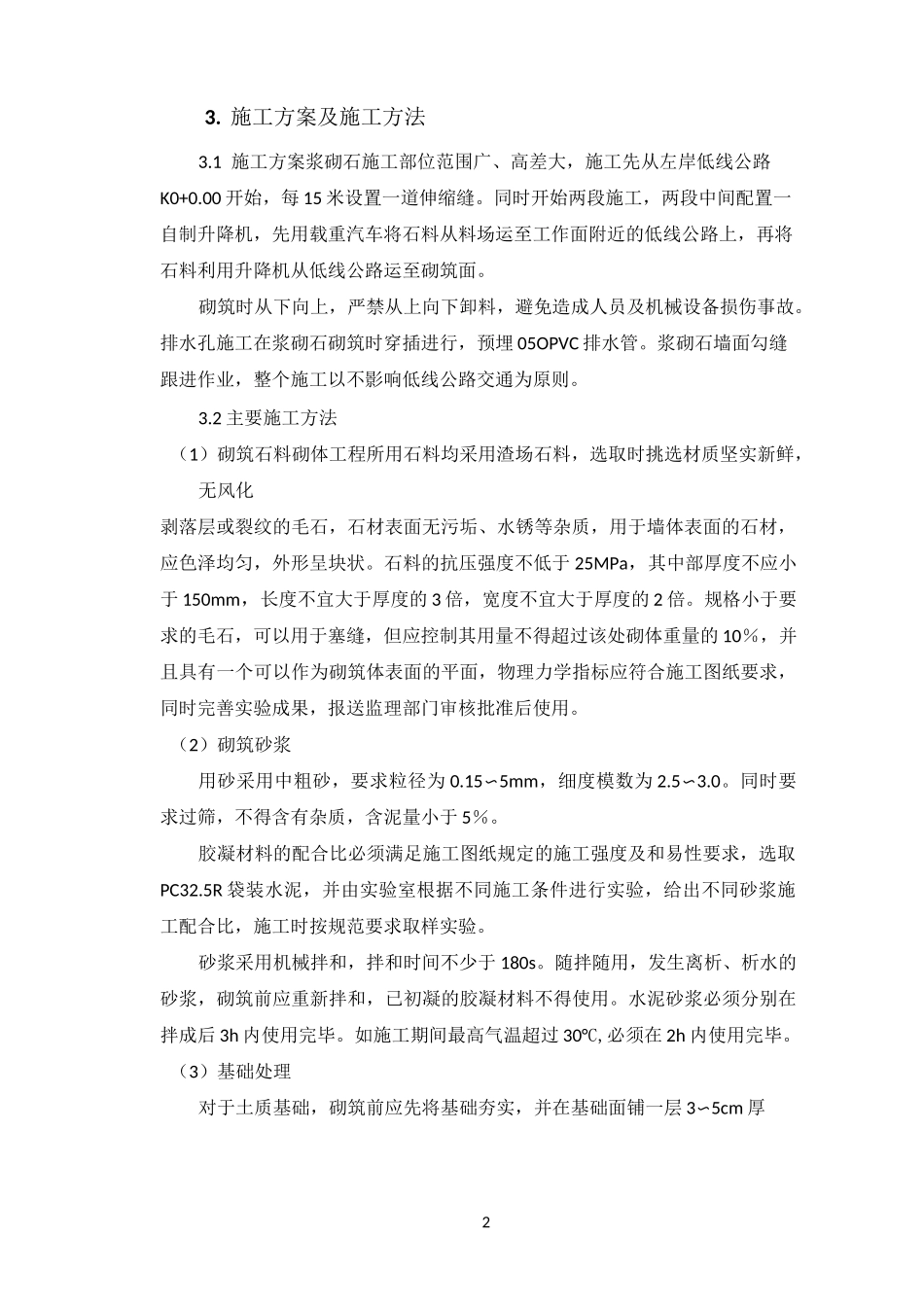

1浆砌石护面墙施工方案1.工程概况及主要工程量1.1 工程概况根据设计 2007-021 号通知,由于现场实际地形发生变化,对场内左岸低线公路做了调整,在 K0+0.00〜K0+270m 段新增浆砌石护面墙。护面墙施工范围边坡高差在 0〜25m。护面墙为浆砌石结构,墙厚在 0.9m 左右,施工难度极大,为规范、有序、安全的施工,特编制此施工方案。1.2 主要工程量工程名称单位数量备注浆砌石护面墙m340002. 施工布置2.1 施工道路布置本工程的施工场内交通以左岸低线公路、左岸上坝高线公路为主道路,完全满足施工要求。2.2 施工用水电布置该工程水主要用于砂浆拌制、石料清洗、墙体养护,所以可以将左岸拌和楼附近的水池作为主要供水点,在©150 的主供水管路上接©48 分支供水管至施工部位。用电主要为卷扬设备、拌和设备以及各种小型用电设备及照明用电,从 2#施工支洞下游侧变压器接线,引至施工部位供施工使用。2.3 料场布置浆砌石所用石料先从左岸低线公路上所堆渣料中选取,若不满足施工需求时,可通过导流洞前临时交通桥(未完成)通往上游 2#渣场进行取料。23. 施工方案及施工方法3.1 施工方案浆砌石施工部位范围广、高差大,施工先从左岸低线公路K0+0.00 开始,每 15 米设置一道伸缩缝。同时开始两段施工,两段中间配置一自制升降机,先用载重汽车将石料从料场运至工作面附近的低线公路上,再将石料利用升降机从低线公路运至砌筑面。砌筑时从下向上,严禁从上向下卸料,避免造成人员及机械设备损伤事故。排水孔施工在浆砌石砌筑时穿插进行,预埋 05OPVC 排水管。浆砌石墙面勾缝跟进作业,整个施工以不影响低线公路交通为原则。3.2 主要施工方法(1)砌筑石料砌体工程所用石料均采用渣场石料,选取时挑选材质坚实新鲜,无风化剥落层或裂纹的毛石,石材表面无污垢、水锈等杂质,用于墙体表面的石材,应色泽均匀,外形呈块状。石料的抗压强度不低于 25MPa,其中部厚度不应小于 150mm,长度不宜大于厚度的 3 倍,宽度不宜大于厚度的 2 倍。规格小于要求的毛石,可以用于塞缝,但应控制其用量不得超过该处砌体重量的 10%,并且具有一个可以作为砌筑体表面的平面,物理力学指标应符合施工图纸要求,同时完善实验成果,报送监理部门审核批准后使用。(2)砌筑砂浆用砂采用中粗砂,要求粒径为 0.15〜5mm,细度模数为 2.5〜3.0。同时要求过筛,不得含有杂质,含泥量小于 5%。胶凝材料的配合比必须满足施工图纸规定的施工强度及和...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

浆砌石护面墙施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
