第 5 章预应力竹节桩施工方法1)压桩机型号的选择:设计桩型选用直径@500、0600 型桩,最大桩长为 30 米
工程桩最大终压力要求大于 6600kN(单桩承载力特征值的 2-2
5 倍),为满足设计及施工技术规范要求,参照《建筑桩基技术规范》及《静压桩基础技术规程》附录 5,结合现场施工环境,压桩机选用一台(最大压桩力达 8000kN)和四台(最大压桩力达 6000kN)步履行走式静压桩机或多功能锤击桩机,满足该工程设计施工的需要
其技术参数详见5.2 施工顺序的安排打桩时,由于桩对土体的挤密作用,先打入的桩水平推挤而造成偏移和变位,或被垂直挤拔造成浮桩;而后打入的桩难以达到设计标高或入土深度,造成土体隆起和挤压,截桩过大
所以群桩施工时,为了保证质量和进度,防止周围建筑物破坏,打桩前应根据桩的密集程度、桩的规格、长短和桩架移动方便来正确选择打桩顺序

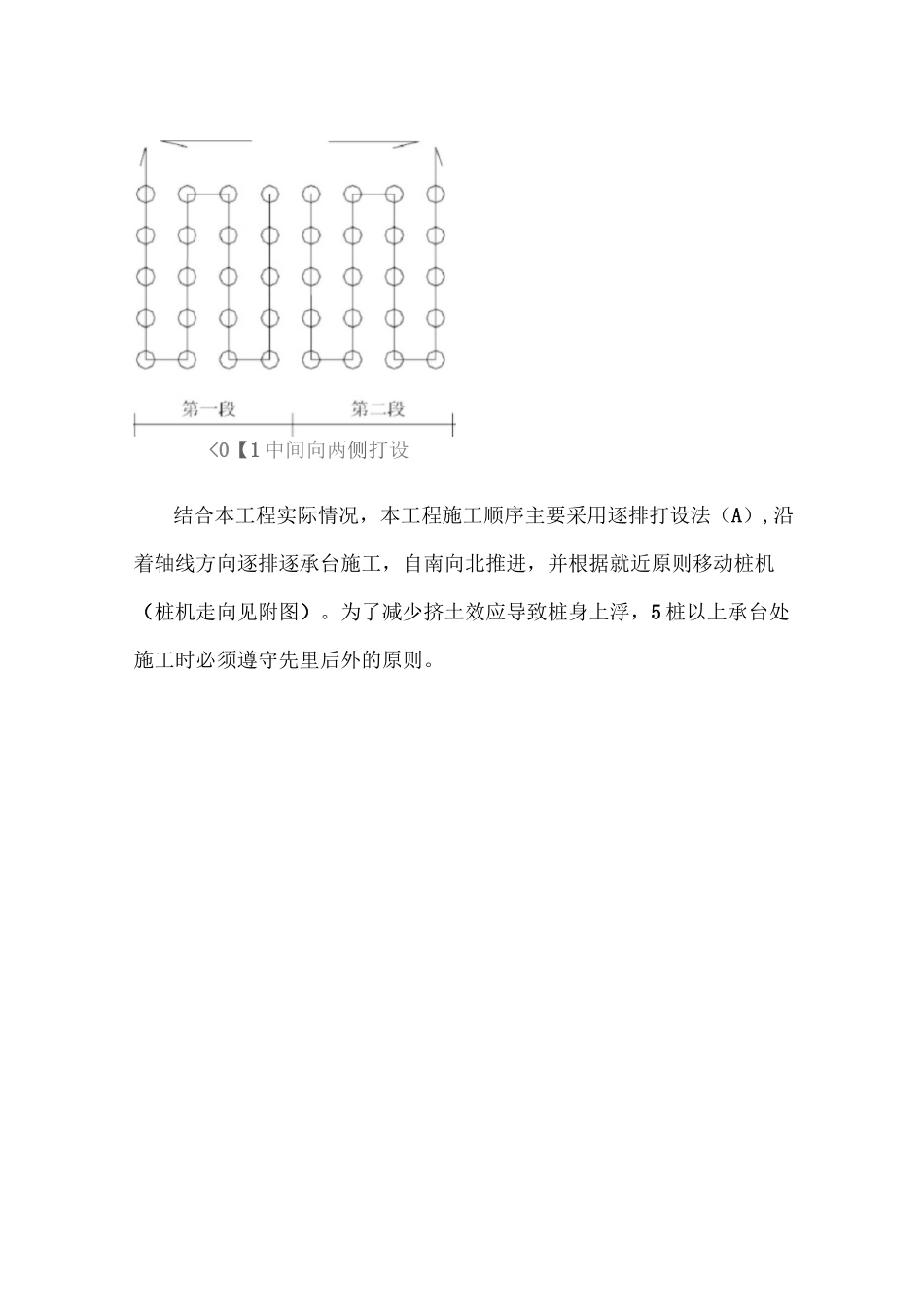

当桩较密集时(桩中心距小于等于 4 倍边长或直径),应由中间向两侧对称施打,如图 A 所示;或由中间向四周施打,如图 B 所示
这样,打桩时土体由中间向两侧或四周挤压,易于保证施工质量
当桩数较多时,也可采用分区段施打

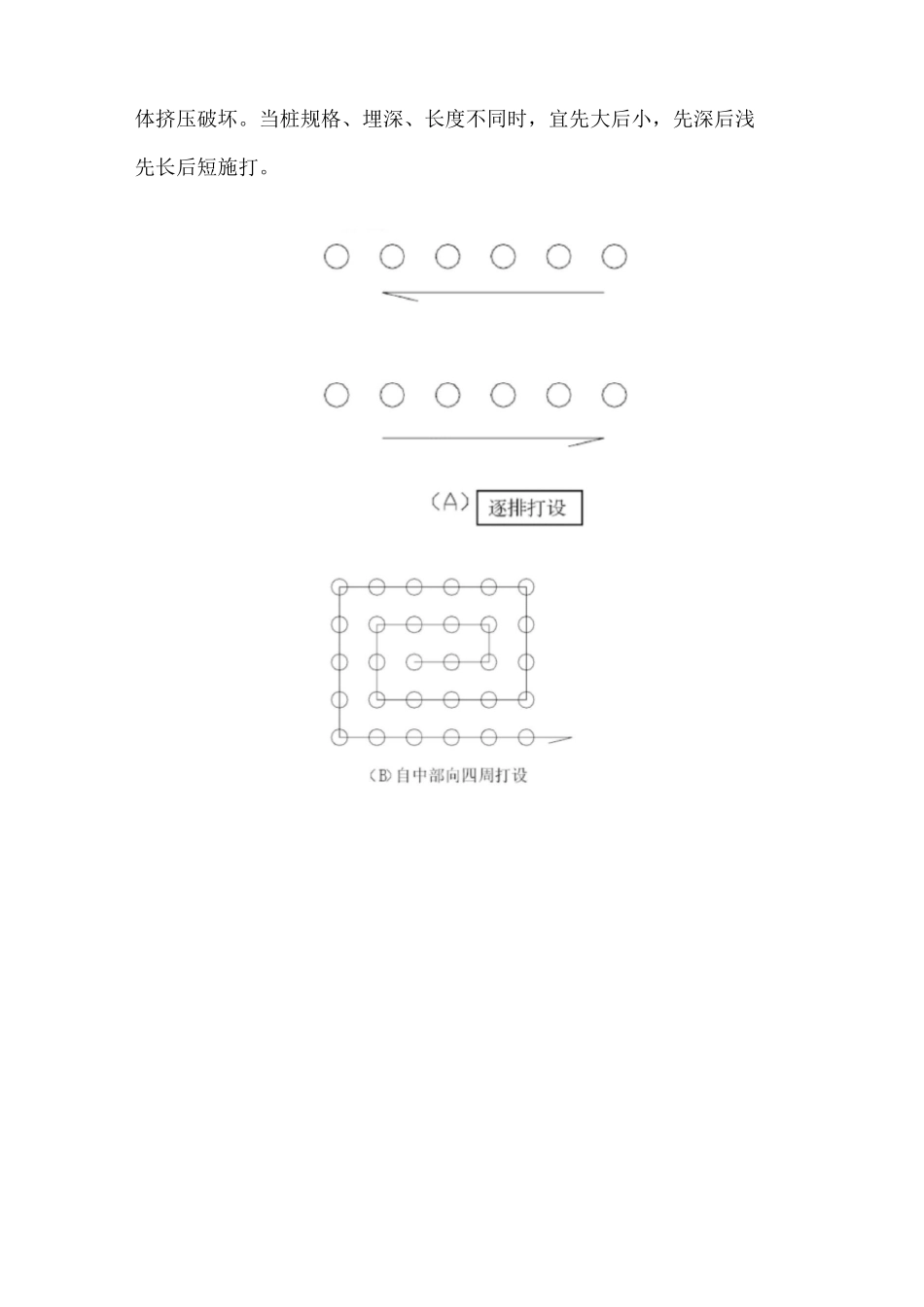

当桩较稀疏时(桩中心距大于等于 4 倍边长或直径),可采用上述两种打法或采用由一侧向单一方向进行施打的方式,如图 C 所示,即逐排打设
这样逐排打设,桩架单方向移动,打桩效率高
但打桩前进方向一侧不宜有防侧移、防振动的建筑物、构造物、地下管线等,以防土体挤压破坏
当桩规格、埋深、长度不同时,宜先大后小,先深后浅先长后短施打
