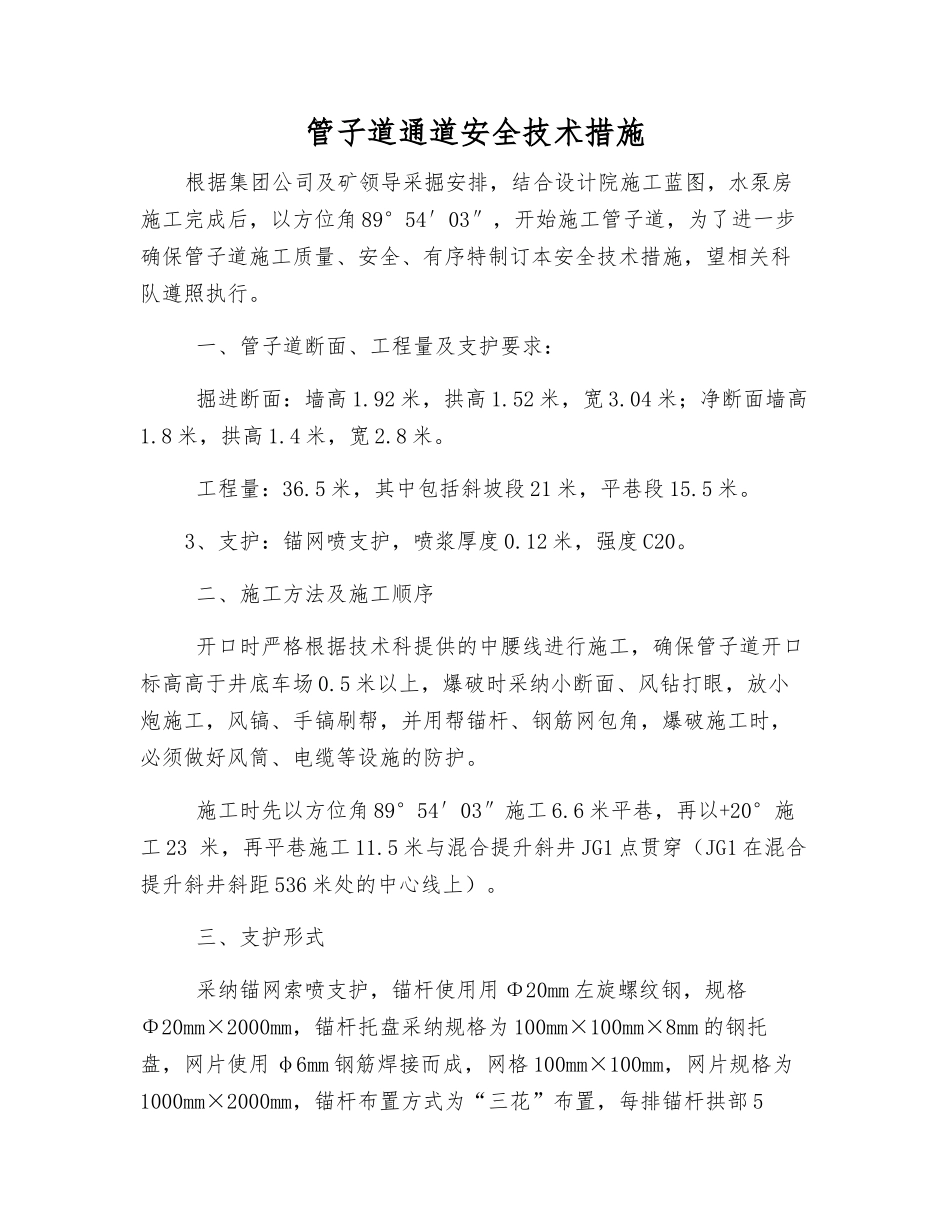

管子道通道安全技术措施根据集团公司及矿领导采掘安排,结合设计院施工蓝图,水泵房施工完成后,以方位角 89°54′03″,开始施工管子道,为了进一步确保管子道施工质量、安全、有序特制订本安全技术措施,望相关科队遵照执行。 一、管子道断面、工程量及支护要求: 掘进断面:墙高 1.92 米,拱高 1.52 米,宽 3.04 米;净断面墙高1.8 米,拱高 1.4 米,宽 2.8 米。 工程量:36.5 米,其中包括斜坡段 21 米,平巷段 15.5 米。3、支护:锚网喷支护,喷浆厚度 0.12 米,强度 C20。 二、施工方法及施工顺序 开口时严格根据技术科提供的中腰线进行施工,确保管子道开口标高高于井底车场 0.5 米以上,爆破时采纳小断面、风钻打眼,放小炮施工,风镐、手镐刷帮,并用帮锚杆、钢筋网包角,爆破施工时,必须做好风筒、电缆等设施的防护。 施工时先以方位角 89°54′03″施工 6.6 米平巷,再以+20°施工 23 米,再平巷施工 11.5 米与混合提升斜井 JG1 点贯穿(JG1 在混合提升斜井斜距 536 米处的中心线上)。 三、支护形式 采纳锚网索喷支护,锚杆使用用 Φ20mm 左旋螺纹钢,规格Φ20mm×2000mm,锚杆托盘采纳规格为 100mm×100mm×8mm 的钢托盘,网片使用 φ6mm 钢筋焊接而成,网格 100mm×100mm,网片规格为1000mm×2000mm,锚杆布置方式为“三花”布置,每排锚杆拱部 5根、帮部 4 根,共 9 根锚杆,每根锚杆使用 K2335/Z2360 锚固剂各一支,锚杆间排距为 800mm×800mm,每根锚杆锚固力不小于 80KN。 四、支护要求 锚杆锚固力不小于设计锚固力(80KN)的 90%,锚杆扭矩力不小于 100N.m;钢筋网搭接距离为 100mm,网与网链接用 18#铁丝间距200mm 连接,绑扎必须牢固,压茬要好,搭接整齐。 五、安全技术措施 施工之前,由技术科负责组织,施工作业人员全员传达贯彻本措施,并进行签字方可下井作业。 施工之前,将开口前后 20m 内的电缆、通讯等管线用废旧风筒皮子捆扎掩埋保护,风水管、风筒用皮带机皮子配合挡板保护。 施工期间,当班跟班干部作为安全生产第一责任人,在施工之前对巷道进行安全确认,确认无安全隐患后,方可进行工作,假如发现安全隐患及时进行处理后开工。4、施工之前,地测科必须标好开口位置及中腰线,施工单位严格根据中腰线施工。施工过程当中要对中腰线点加强保护,不准用中腰线吊挂任何东西,不得喷住中腰线点,发现中腰线点变化,要及时联系,复查。5、...
