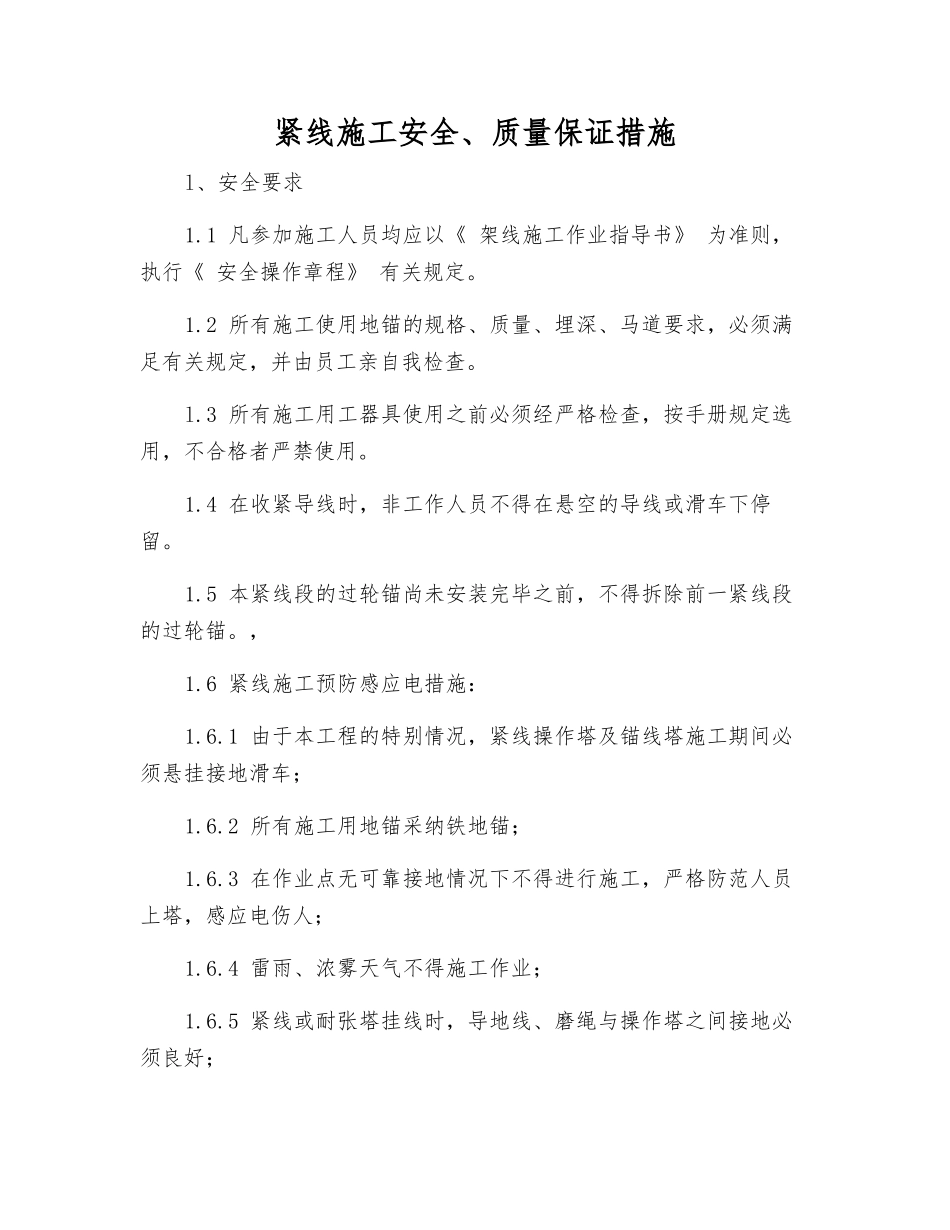

紧线施工安全、质量保证措施l、安全要求1
1 凡参加施工人员均应以《 架线施工作业指导书》 为准则,执行《 安全操作章程》 有关规定
2 所有施工使用地锚的规格、质量、埋深、马道要求,必须满足有关规定,并由员工亲自我检查
3 所有施工用工器具使用之前必须经严格检查,按手册规定选用,不合格者严禁使用
4 在收紧导线时,非工作人员不得在悬空的导线或滑车下停留
5 本紧线段的过轮锚尚未安装完毕之前,不得拆除前一紧线段的过轮锚
6 紧线施工预防感应电措施:1
1 由于本工程的特别情况,紧线操作塔及锚线塔施工期间必须悬挂接地滑车;1
2 所有施工用地锚采纳铁地锚;1
3 在作业点无可靠接地情况下不得进行施工,严格防范人员上塔,感应电伤人;1
4 雷雨、浓雾天气不得施工作业;1
5 紧线或耐张塔挂线时,导地线、磨绳与操作塔之间接地必须良好;1

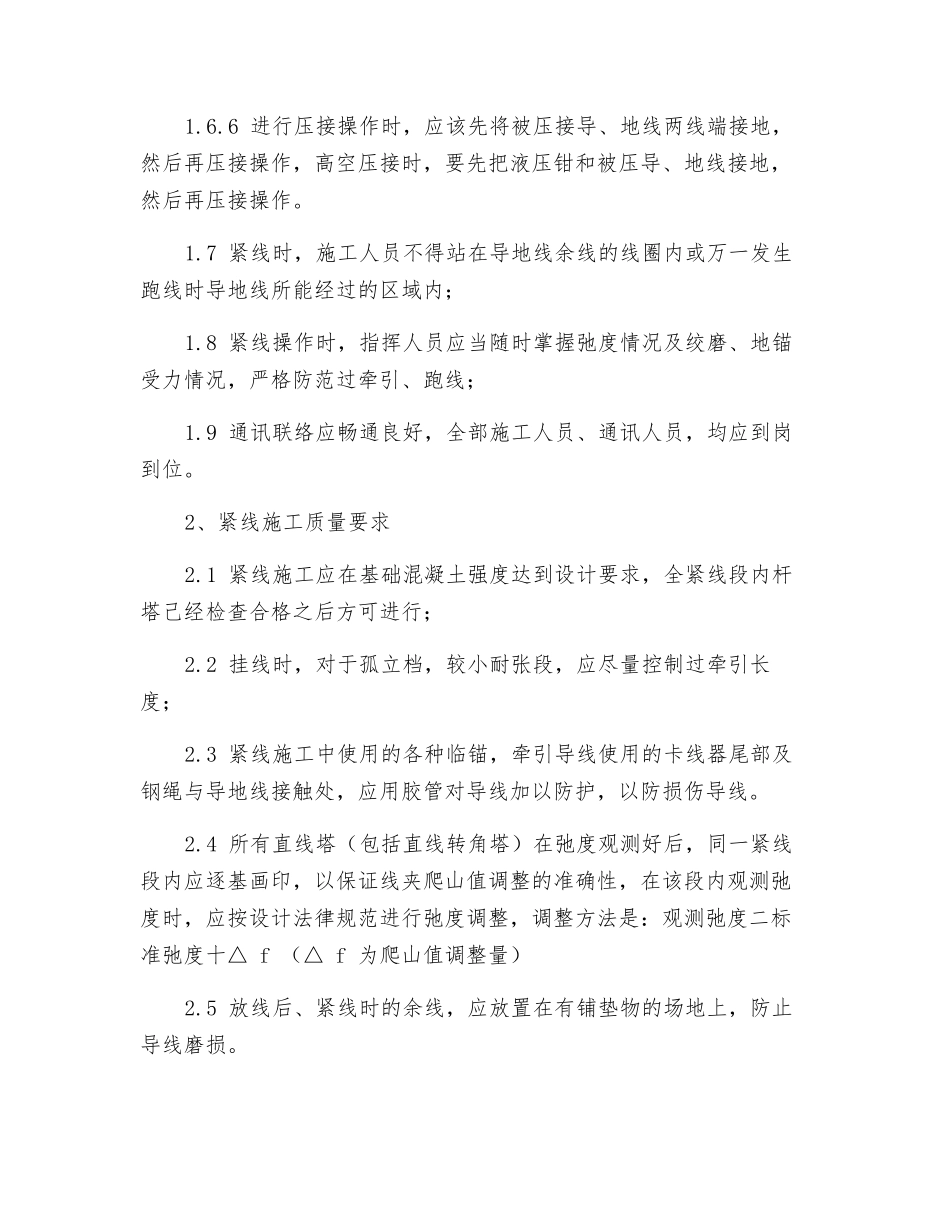

6 进行压接操作时,应该先将被压接导、地线两线端接地,然后再压接操作,高空压接时,要先把液压钳和被压导、地线接地,然后再压接操作
7 紧线时,施工人员不得站在导地线余线的线圈内或万一发生跑线时导地线所能经过的区域内;1
8 紧线操作时,指挥人员应当随时掌握弛度情况及绞磨、地锚受力情况,严格防范过牵引、跑线;1
9 通讯联络应畅通良好,全部施工人员、通讯人员,均应到岗到位
2、紧线施工质量要求2
1 紧线施工应在基础混凝土强度达到设计要求,全紧线段内杆塔己经检查合格之后方可进行;2
2 挂线时,对于孤立档,较小耐张段,应尽量控制过牵引长度;2

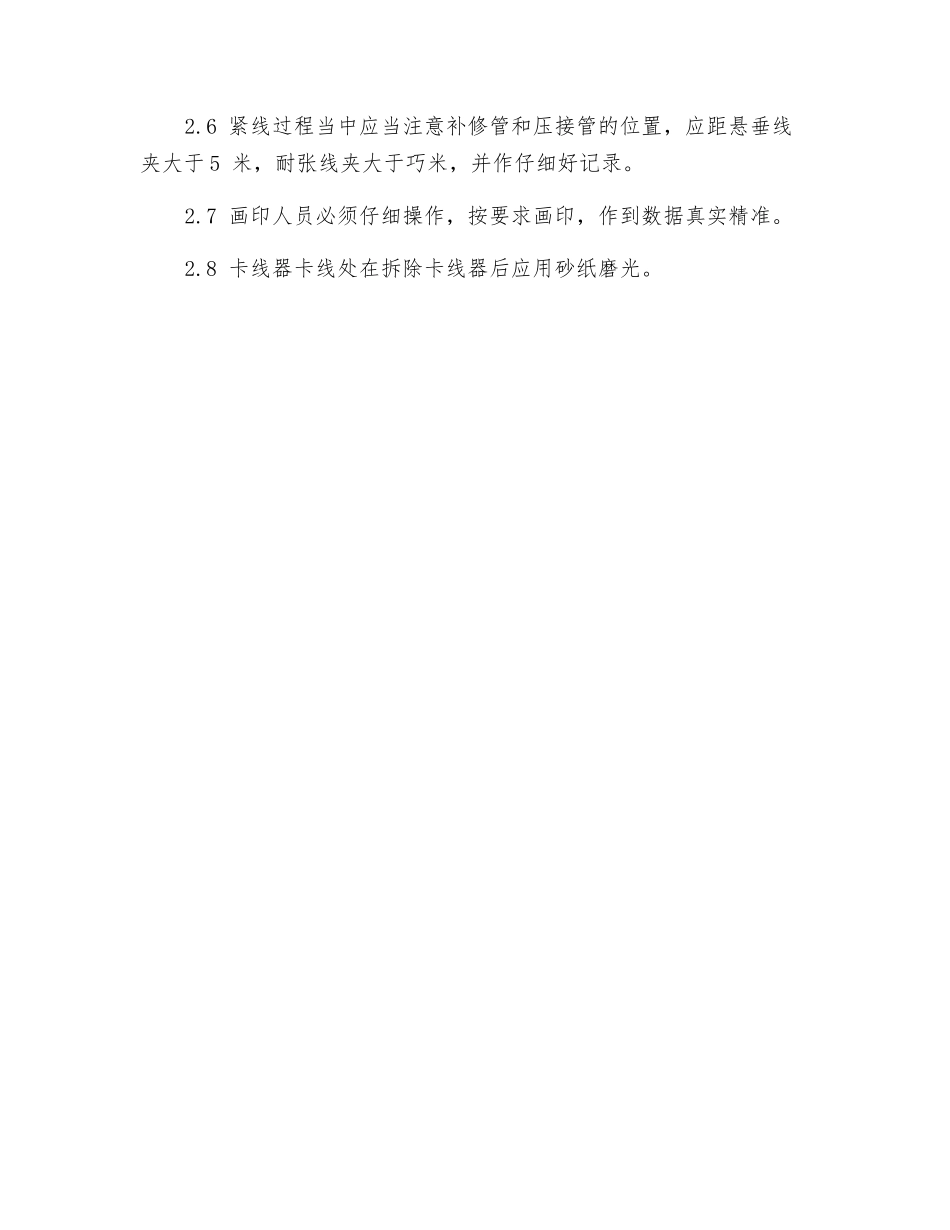

3 紧线施工中使用的各种临锚,牵引导线使用的卡线器尾部及钢绳与导地线接触处,应用胶管对导线加以防护,以防损伤导线
4 所有直线塔(包括直线转角塔)在弛度观测好后,同一紧线段内应逐基画印,以保证线夹爬山值调整的准确性,在该段内观测弛度时,应按设计法律规范进行
