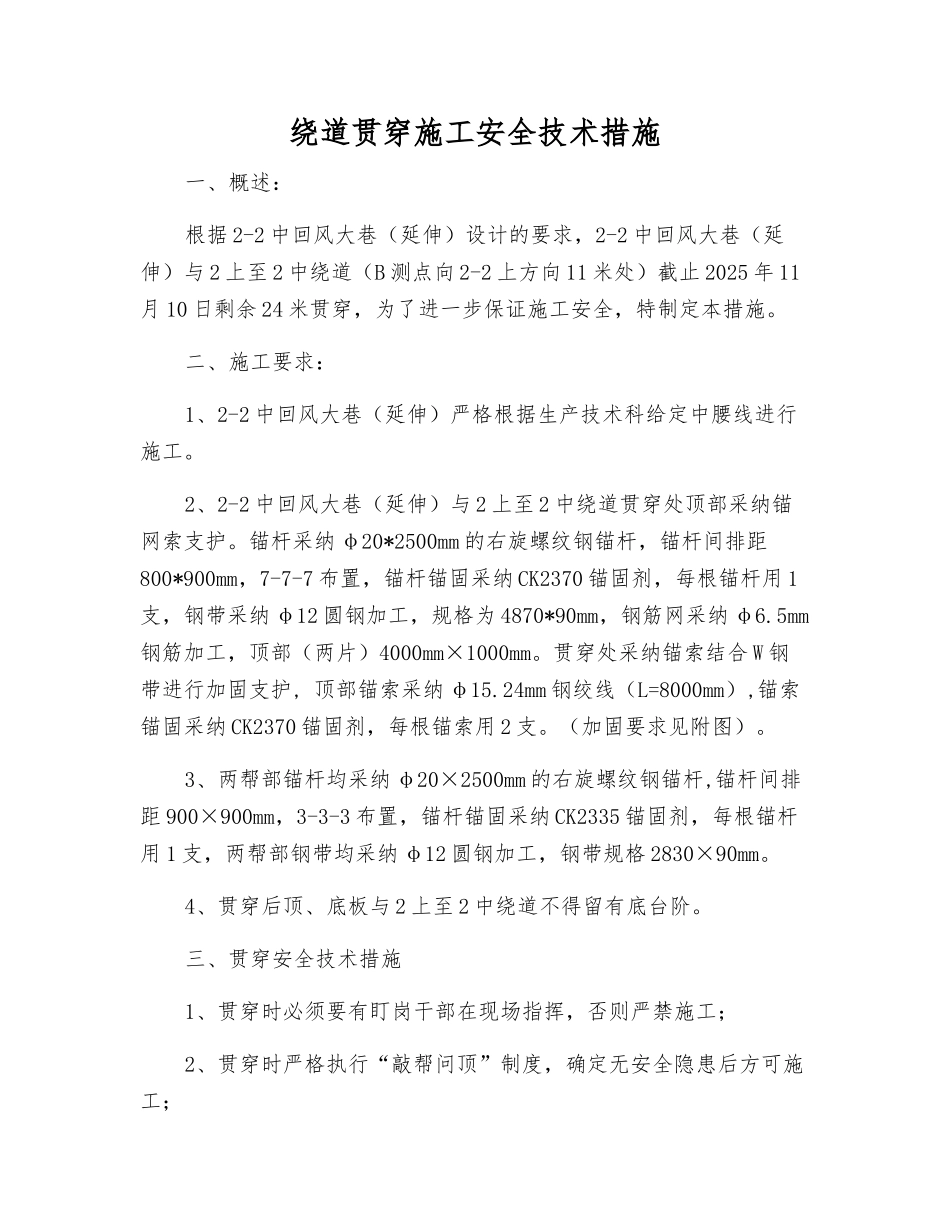

绕道贯穿施工安全技术措施一、概述:根据 2-2 中回风大巷(延伸)设计的要求,2-2 中回风大巷(延伸)与 2 上至 2 中绕道(B 测点向 2-2 上方向 11 米处)截止 2025 年 11月 10 日剩余 24 米贯穿,为了进一步保证施工安全,特制定本措施
二、施工要求:1、2-2 中回风大巷(延伸)严格根据生产技术科给定中腰线进行施工
2、2-2 中回风大巷(延伸)与 2 上至 2 中绕道贯穿处顶部采纳锚网索支护
锚杆采纳 φ20*2500mm 的右旋螺纹钢锚杆,锚杆间排距800*900mm,7-7-7 布置,锚杆锚固采纳 CK2370 锚固剂,每根锚杆用 1支,钢带采纳 φ12 圆钢加工,规格为 4870*90mm,钢筋网采纳 φ6
5mm钢筋加工,顶部(两片)4000mm×1000mm
贯穿处采纳锚索结合 W 钢带进行加固支护, 顶部锚索采纳 φ15
24mm 钢绞线(L=8000mm),锚索锚固采纳 CK2370 锚固剂,每根锚索用 2 支
(加固要求见附图)
3、两帮部锚杆均采纳 φ20×2500mm 的右旋螺纹钢锚杆,锚杆间排距 900×900mm,3-3-3 布置,锚杆锚固采纳 CK2335 锚固剂,每根锚杆用 1 支,两帮部钢带均采纳 φ12 圆钢加工,钢带规格 2830×90mm
4、贯穿后顶、底板与 2 上至 2 中绕道不得留有底台阶

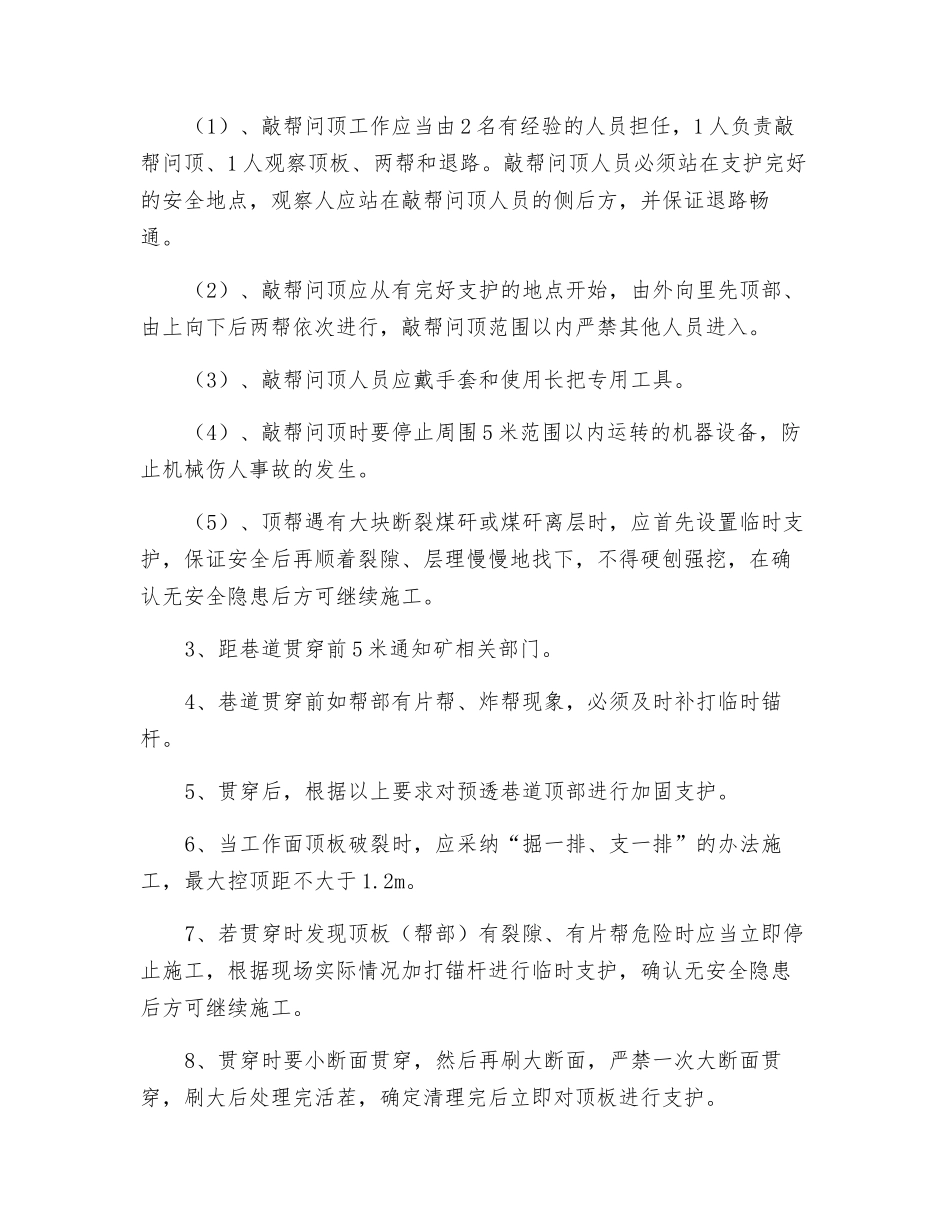

三、贯穿安全技术措施1、贯穿时必须要有盯岗干部在现场指挥,否则严禁施工;2、贯穿时严格执行“敲帮问顶”制度,确定无安全隐患后方可施工;(1)、敲帮问顶工作应当由 2 名有经验的人员担任,1 人负责敲帮问顶、1 人观察顶板、两帮和退路
敲帮问顶人员必须站在支护完好的安全地点,观察人应站在敲帮问顶人员的侧后方,并保证退路畅通

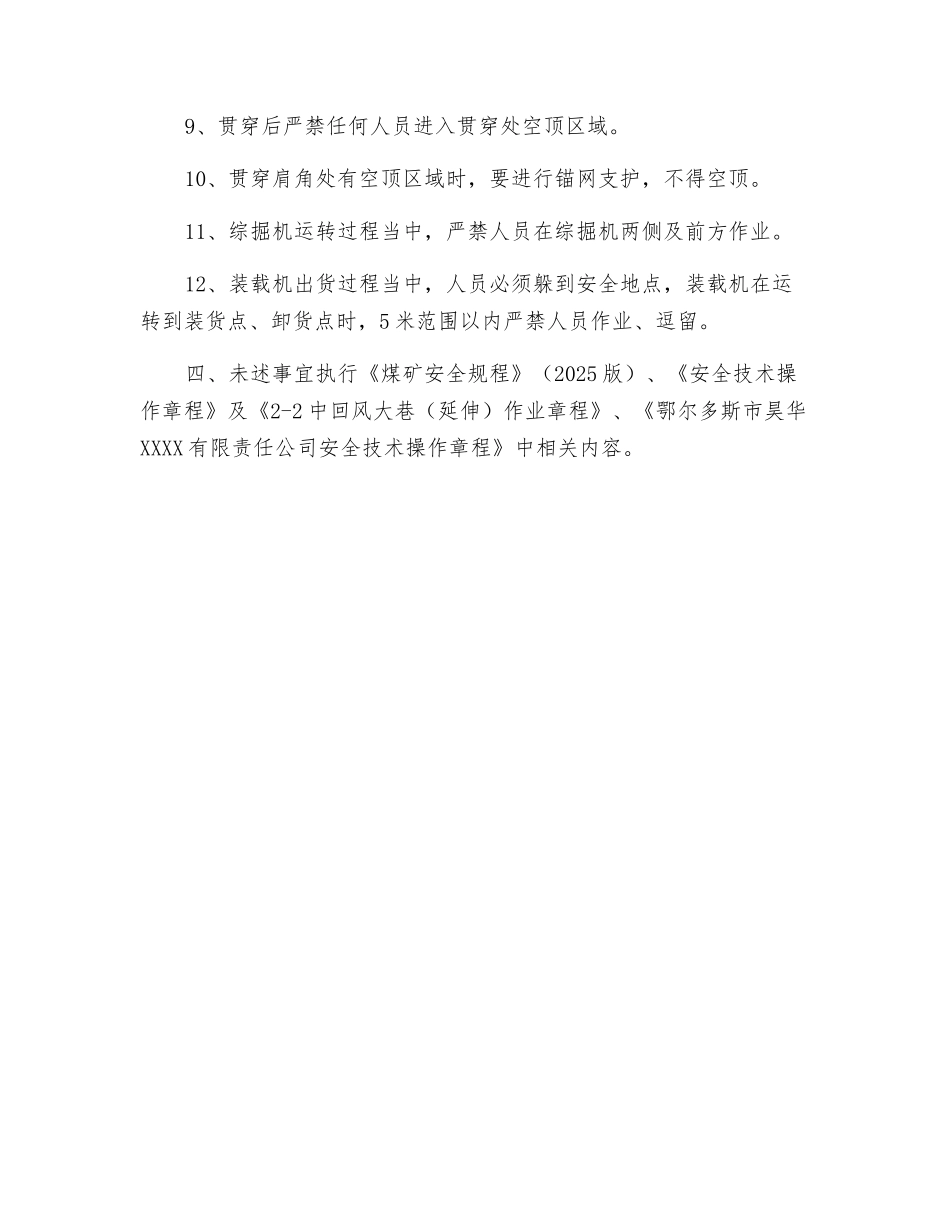

(2)、敲帮问顶应从有完好支护的地点开始,由外向里先顶部、由上向下后两帮依次进行,敲帮问顶范围以
