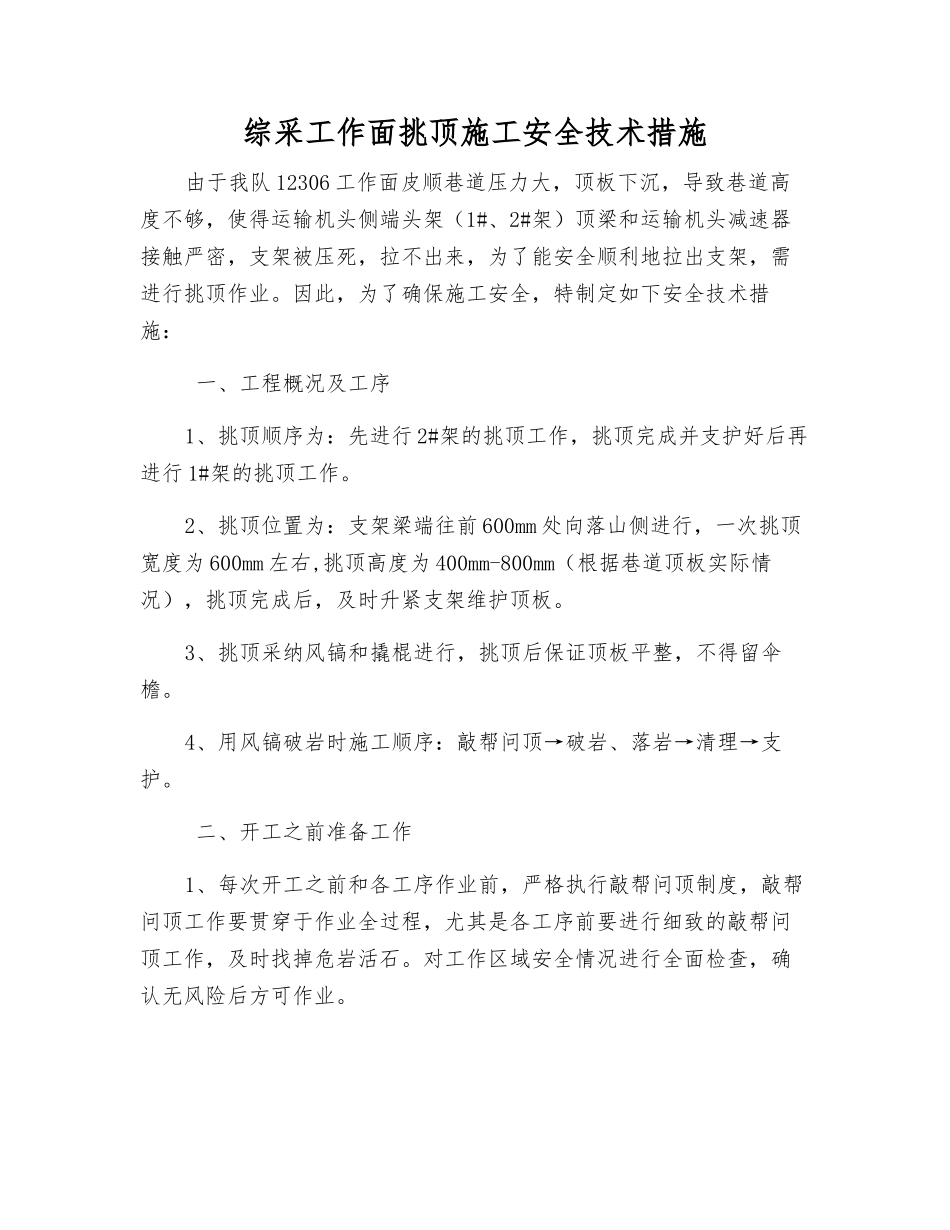

综采工作面挑顶施工安全技术措施由于我队 12306 工作面皮顺巷道压力大,顶板下沉,导致巷道高度不够,使得运输机头侧端头架(1#、2#架)顶梁和运输机头减速器接触严密,支架被压死,拉不出来,为了能安全顺利地拉出支架,需进行挑顶作业
因此,为了确保施工安全,特制定如下安全技术措施: 一、工程概况及工序1、挑顶顺序为:先进行 2#架的挑顶工作,挑顶完成并支护好后再进行 1#架的挑顶工作
2、挑顶位置为:支架梁端往前 600mm 处向落山侧进行,一次挑顶宽度为 600mm 左右,挑顶高度为 400mm-800mm(根据巷道顶板实际情况),挑顶完成后,及时升紧支架维护顶板
3、挑顶采纳风镐和撬棍进行,挑顶后保证顶板平整,不得留伞檐
4、用风镐破岩时施工顺序:敲帮问顶→破岩、落岩→清理→支护
二、开工之前准备工作1、每次开工之前和各工序作业前,严格执行敲帮问顶制度,敲帮问顶工作要贯穿于作业全过程,尤其是各工序前要进行细致的敲帮问顶工作,及时找掉危岩活石
对工作区域安全情况进行全面检查,确认无风险后方可作业

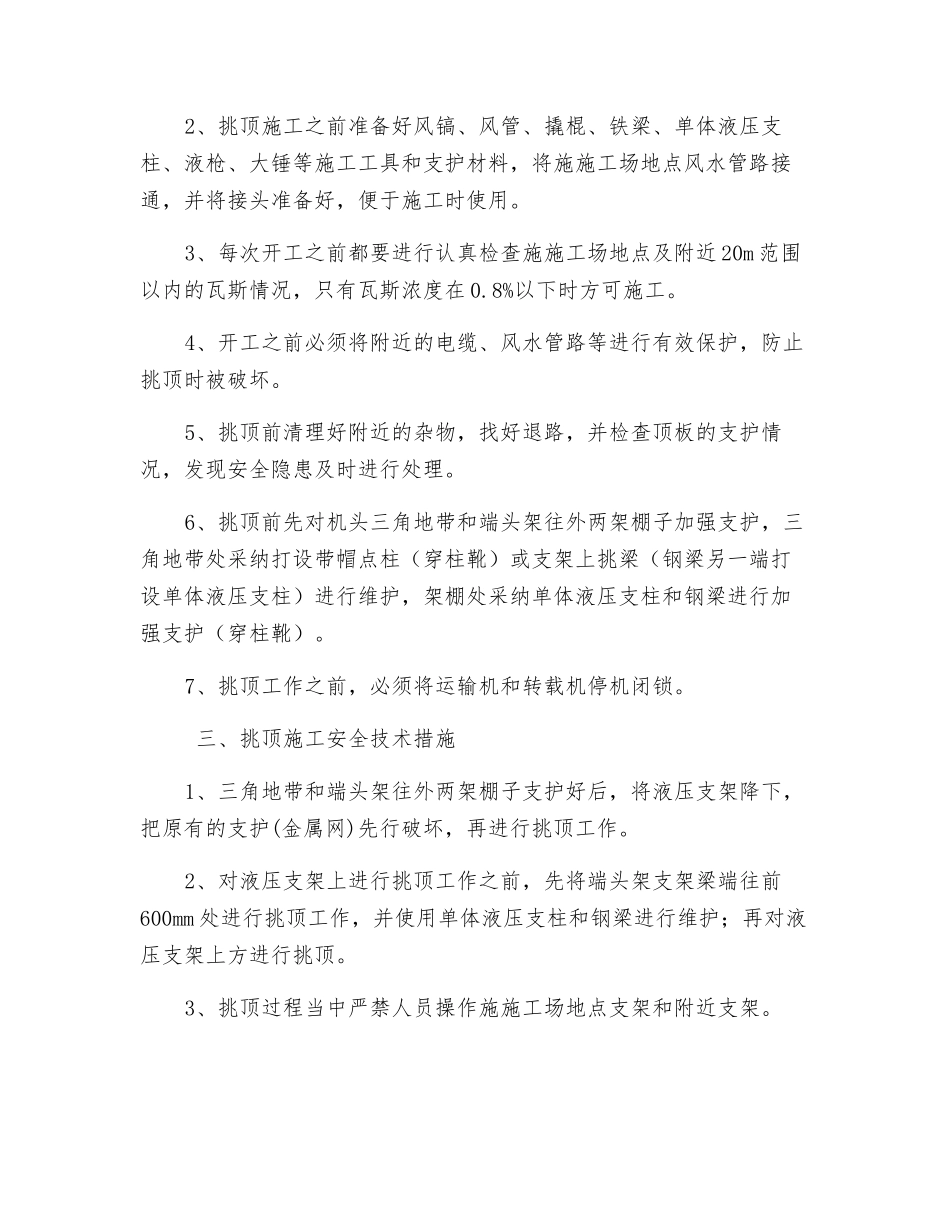

2、挑顶施工之前准备好风镐、风管、撬棍、铁梁、单体液压支柱、液枪、大锤等施工工具和支护材料,将施施工场地点风水管路接通,并将接头准备好,便于施工时使用
3、每次开工之前都要进行认真检查施施工场地点及附近 20m 范围以内的瓦斯情况,只有瓦斯浓度在 0
8%以下时方可施工
4、开工之前必须将附近的电缆、风水管路等进行有效保护,防止挑顶时被破坏
5、挑顶前清理好附近的杂物,找好退路,并检查顶板的支护情况,发现安全隐患及时进行处理
6、挑顶前先对机头三角地带和端头架往外两架棚子加强支护,三角地带处采纳打设带帽点柱(穿柱靴)或支架上挑梁(钢梁另一端打设单体液压支柱)进行维护,架棚处采纳单体液压支柱和钢梁进行加强支护(穿柱靴)
7、挑顶工作之前,必须将运输机和转载机停机闭锁

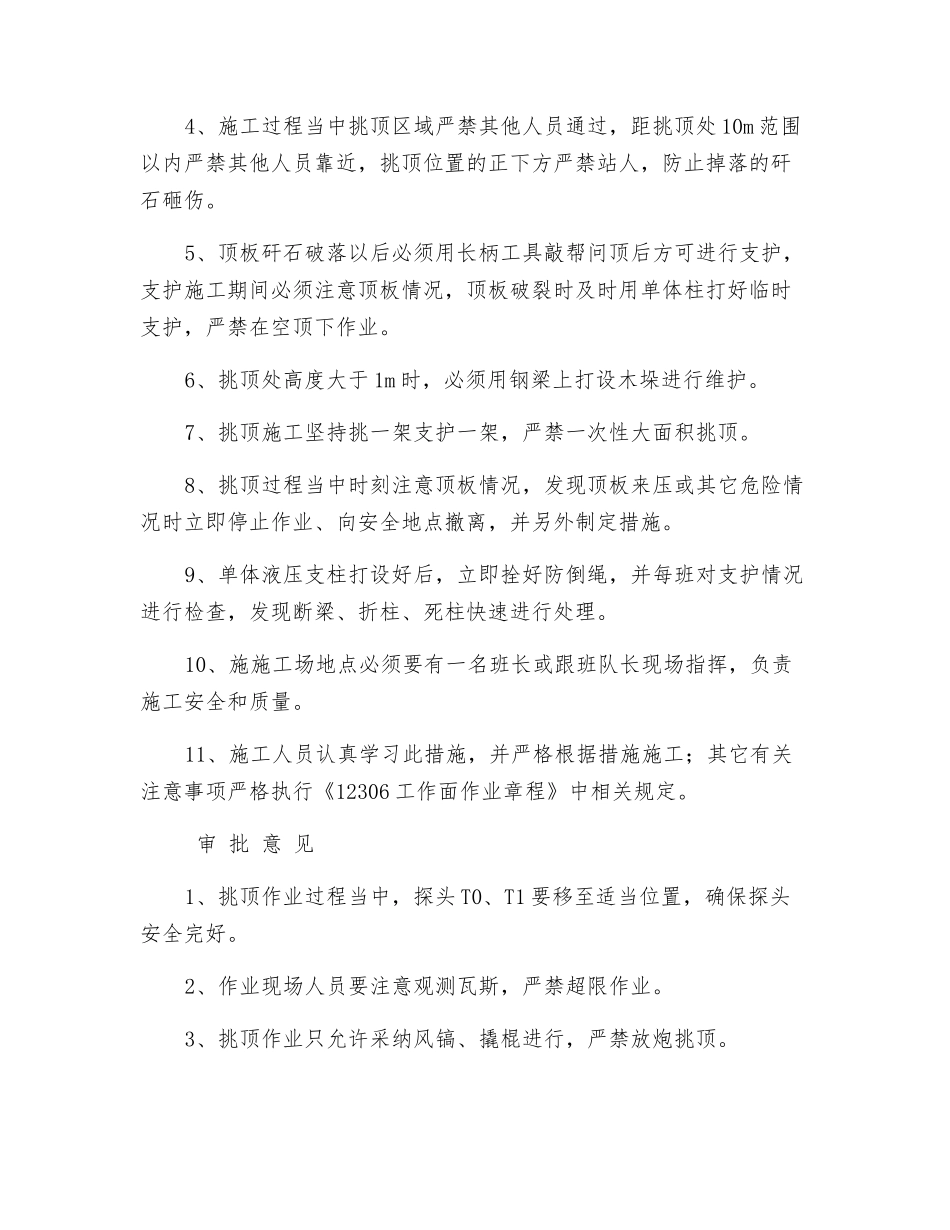

三、挑顶施工
