胥东高压主进线接火安全技术措施一、工程概况: 风井变电所现供电系统不完善,需 T 接胥东 10KV 电源供电,经决定采纳 MYJV10-3×95mm2 电缆从胥东主进 34#杆处 T 接,电缆引至风井变电所二路高压主进线柜
同时切断副井变电所南 10KV 线路 32#杆上悬瓶连接处线头,为了进一步保证施工安全,特制定本安全技术措施
二、作业内容:1、电缆引至胥东 34#杆上 T 接
2、安装一台计量器
3、安装一台断路器

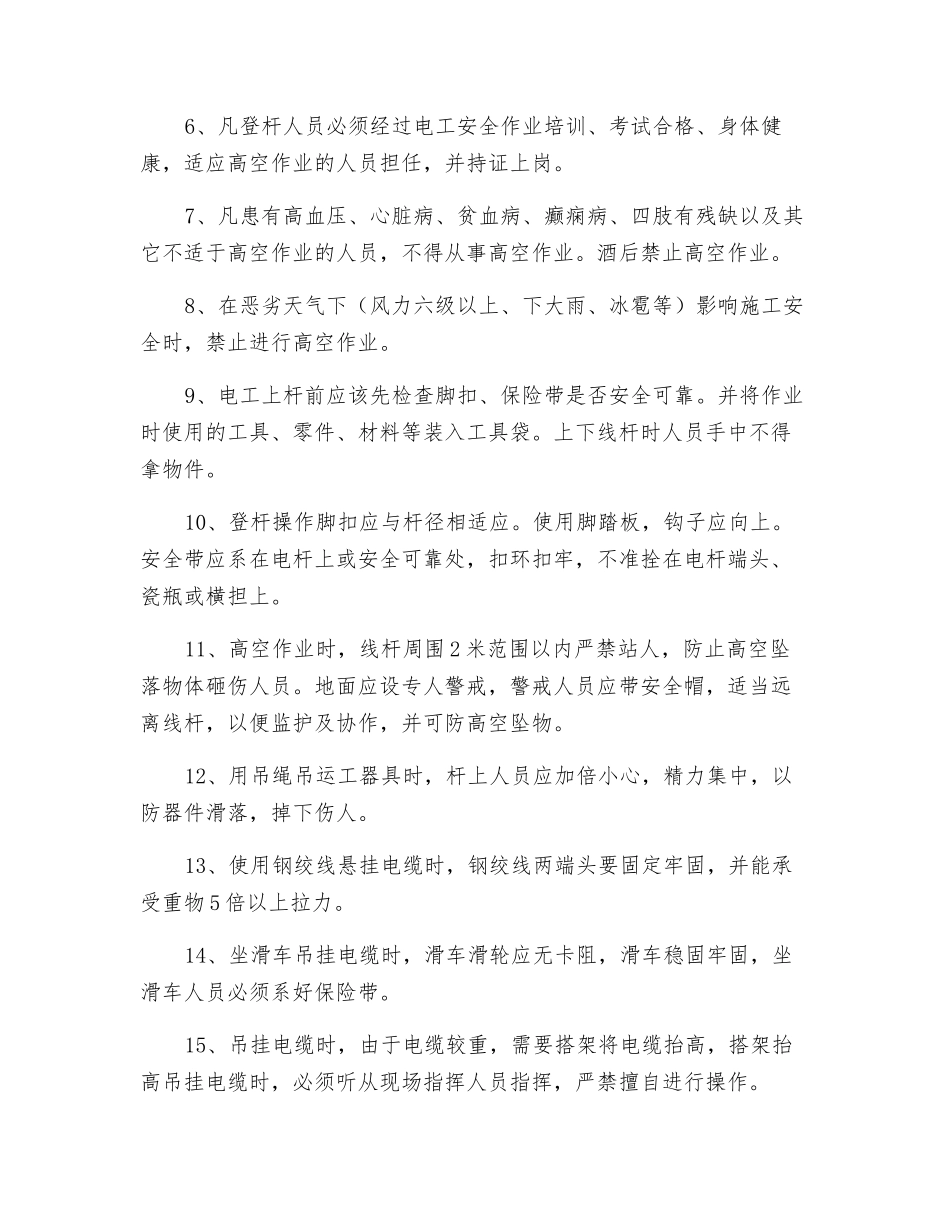

三、施工程序: 准备→办理停电工作票→风井变电所断开 10KV 高压断路器→合上接地刀闸、挂警示牌→验、放电→接地→联系胥东 35KV 变电站调度中心停胥东线路供电

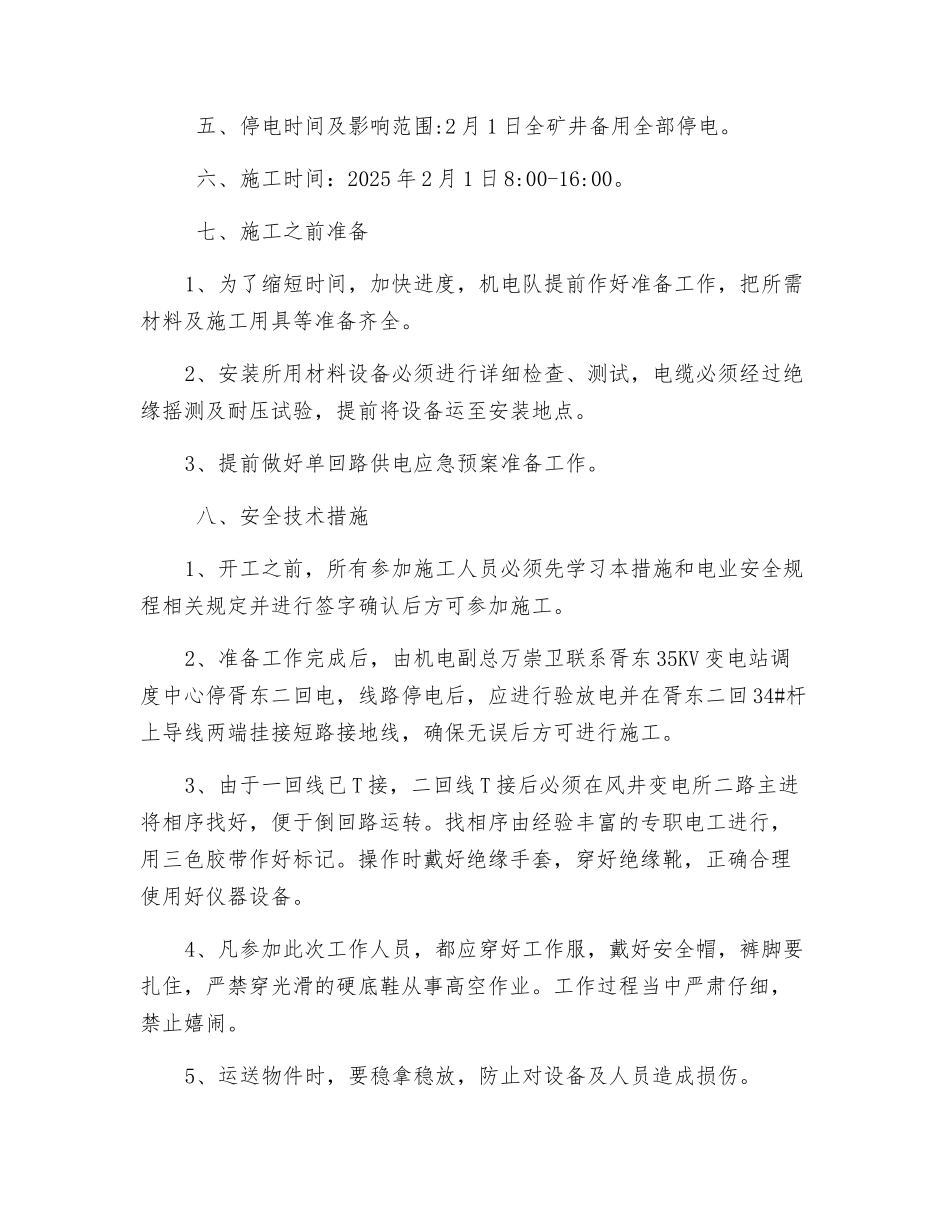

四、施工组织 安全负责人:王世军 施工负责人:王艳涛 联系停送电人:万崇卫 技术负责人:王世军 现场工作人员:杨建勋、柳召锋、王红涛、甄国强、王志强 五、停电时间及影响范围:2 月 1 日全矿井备用全部停电
六、施工时间:2025 年 2 月 1 日 8:00-16:00
七、施工之前准备1、为了缩短时间,加快进度,机电队提前作好准备工作,把所需材料及施工用具等准备齐全
2、安装所用材料设备必须进行详细检查、测试,电缆必须经过绝缘摇测及耐压试验,提前将设备运至安装地点
3、提前做好单回路供电应急预案准备工作
八、安全技术措施1、开工之前,所有参加施工人员必须先学习本措施和电业安全规程相关规定并进行签字确认后方可参加施工
2、准备工作完成后,由机电副总万崇卫联系胥东 35KV 变电站调度中心停胥东二回电,线路停电后,应进行验放电并在胥东二回 34#杆上导线两端挂接短路接地线,确保无误后方可进行施工
3、由于一回线已 T 接,二回线 T 接后必须在风井变电所二路主进将相序找好,便于倒回路运转
找相序由经验丰富的专职电工进行,用三色胶带作好标记
操作时戴好绝缘手套,穿好绝缘靴,正确合理使
