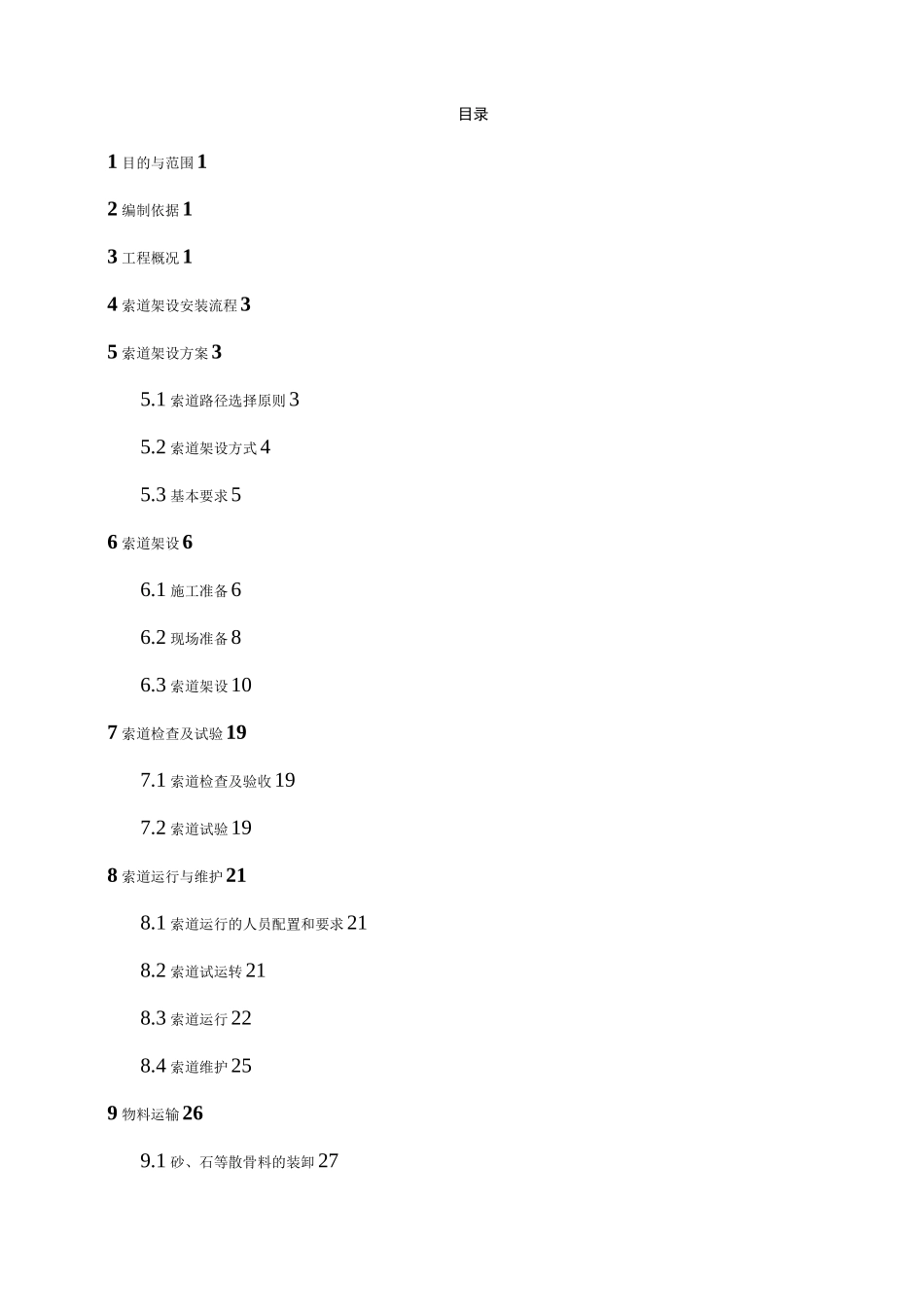

目录1 目的与范围12 编制依据13 工程概况14 索道架设安装流程35 索道架设方案35
1 索道路径选择原则35
2 索道架设方式45
3 基本要求56 索道架设66
1 施工准备66
2 现场准备86
3 索道架设107 索道检查及试验197
1 索道检查及验收197
2 索道试验198 索道运行与维护218
1 索道运行的人员配置和要求218
2 索道试运转218
3 索道运行228

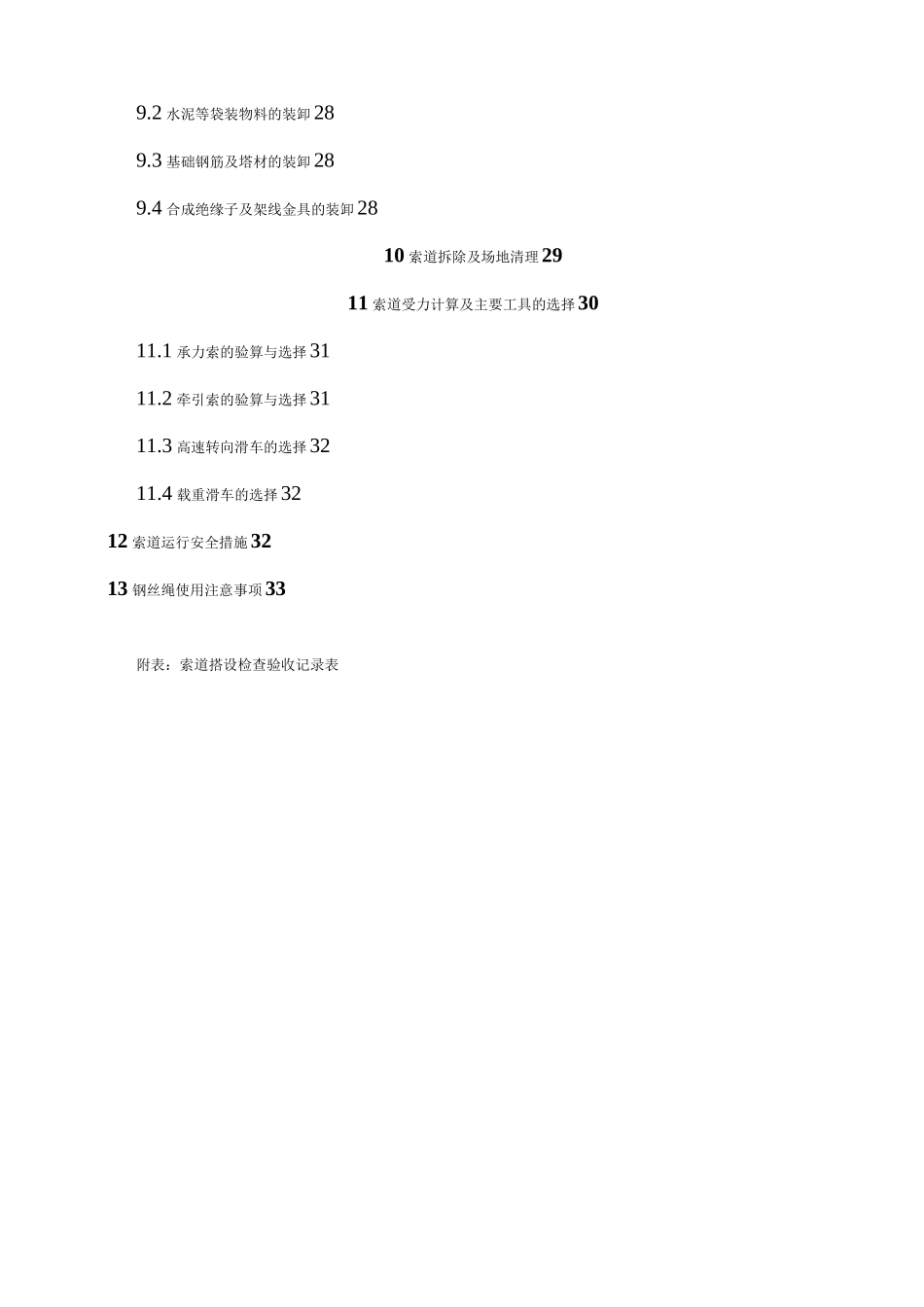

4 索道维护259 物料运输269
1 砂、石等散骨料的装卸279
2 水泥等袋装物料的装卸289
3 基础钢筋及塔材的装卸289
4 合成绝缘子及架线金具的装卸2810 索道拆除及场地清理2911 索道受力计算及主要工具的选择3011
1 承力索的验算与选择3111
2 牵引索的验算与选择3111
3 高速转向滑车的选择3211
4 载重滑车的选择3212 索道运行安全措施3213 钢丝绳使用注意事项33附表:索道搭设检查验收记录表1 目的与范围1

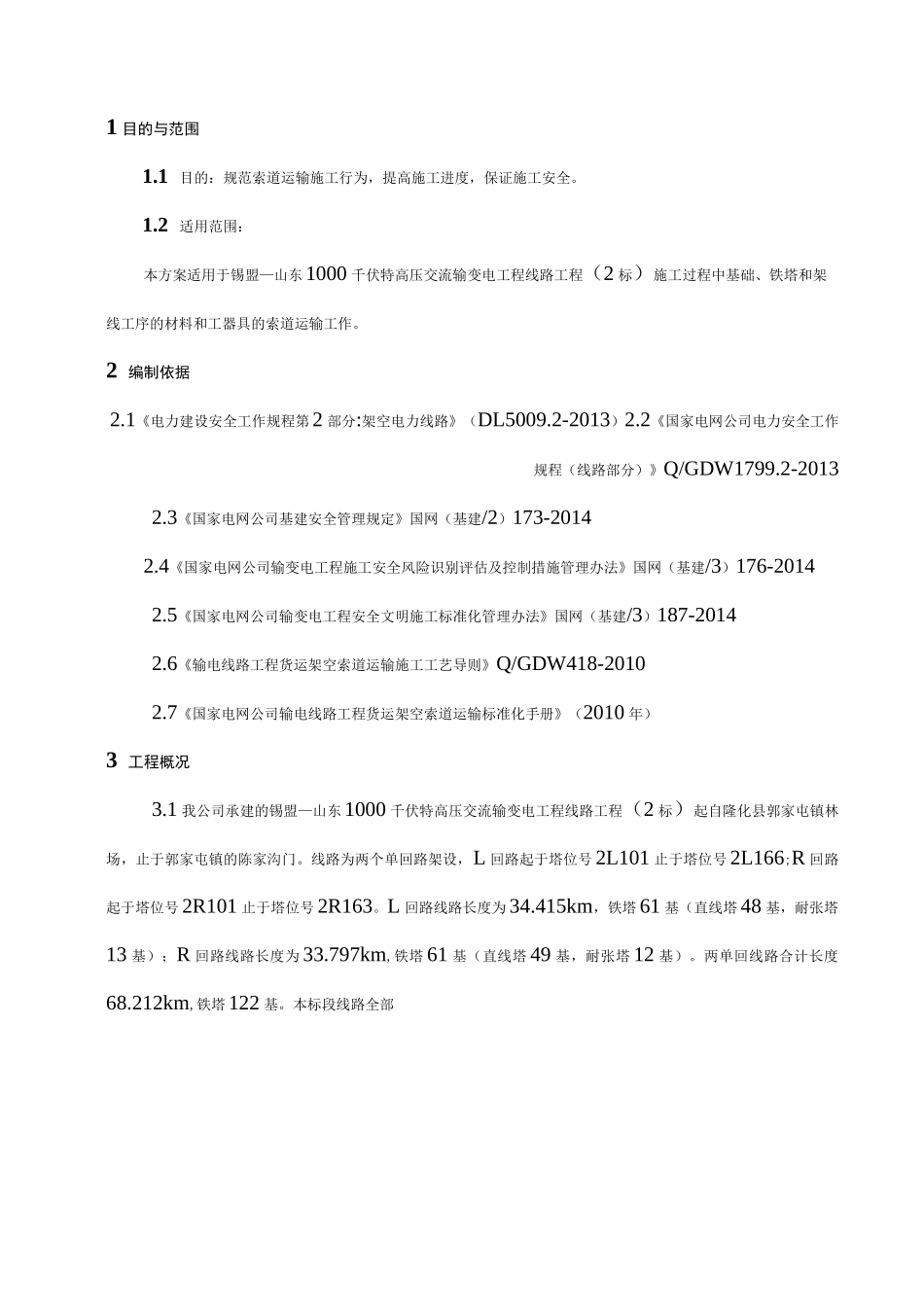

1 目的:规范索道运输施工行为,提高施工进度,保证施工安全
2 适用范围:本方案适用于锡盟—山东1000 千伏特高压交流输变电工程线路工程(2 标)施工过程中基础、铁塔和架线工序的材料和工器具的索道运输工作
2 编制依据2
1《电力建设安全工作规程第2 部分:架空电力线路》(DL5009
2-2013)2
2《国家电网公司电力安全工作规程(线路部分)》Q/GDW1799
2-20132
3《国家电网公司基建安全管理规定》国网(基建/2)173-20142
4《国家电网公司输变电工程施工安全风险识别评估及控制措施管理办法》国网(基建/3)176-20142
5《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-20142
6《输电线路工程货运架空索道运输施工工艺导则》Q/GDW418-20102
7《国家电网公司
