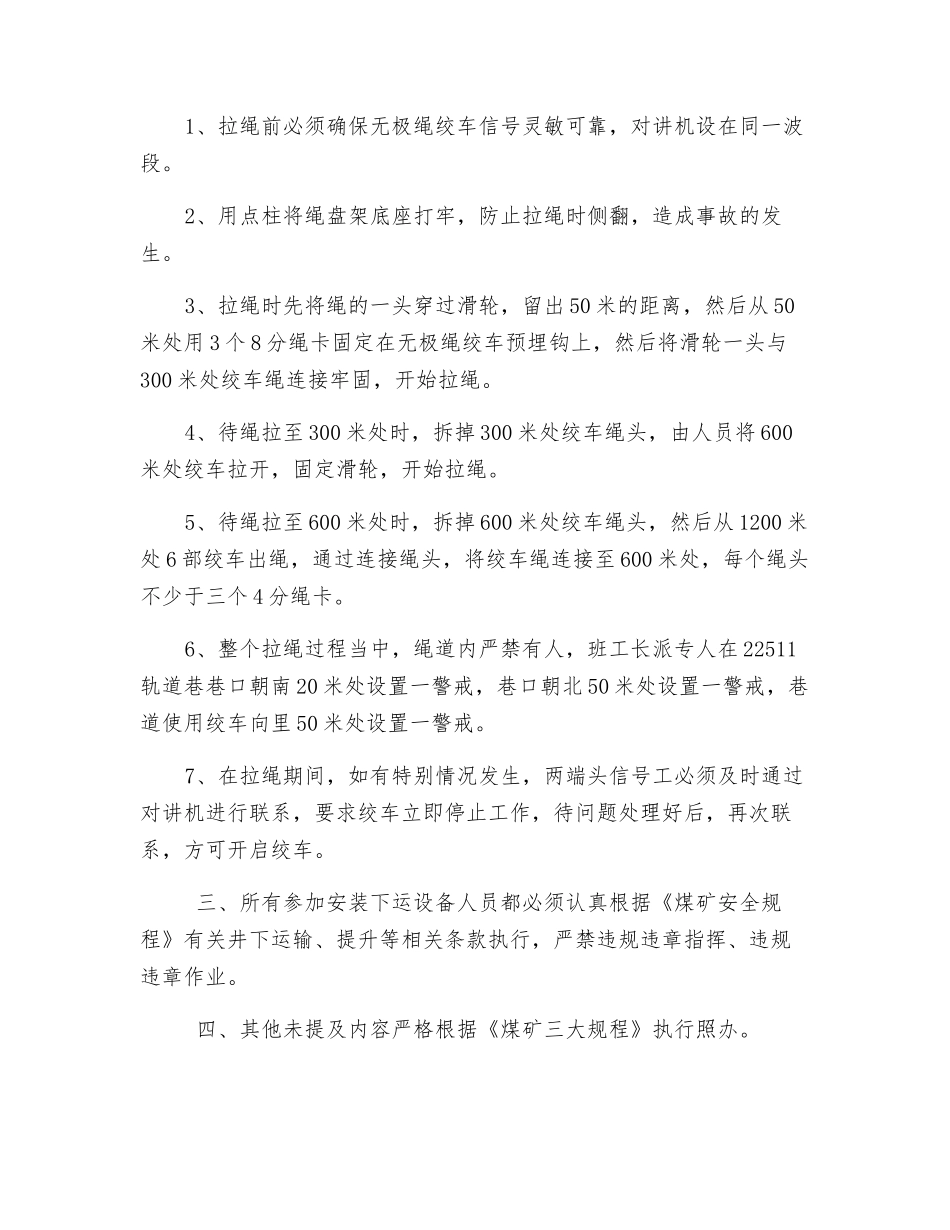

轨道巷无极绞车绳下运、拉绳安全技术措施22511 轨道巷现在将安装无极绳绞车,我队负责下运 8 分钢绳 3000米,下运至 22511 轨道巷口后,将双绳拉至绞车机尾轮处,现各项工作已准备到位,为了进一步确保无极绞车钢绳下运、拉绳工作安全顺利进行,特制定以下安全措施: 一、地面掺绳与装车1、首先由机电科安排掘二队配合机电车间将钢绳掺开 2000 米,并用氧气割断,掘二队负责将 2000 米绳卷放在机电科指定地点;机电车间工作人员将绳盘多余外沿用氧气割掉,确保装车尺寸符合要求。2、下运设备前,运输区应派人对沿途轨道进行检查,如有问题,立即处理。3、下运钢绳前,通风区、掘二、华宇公司各自将 5#联络巷所属材料离轨道边沿 50 公分,确保钢绳下运安全间隙符合要求。4、设备装车时,钢绳重心必须与车辆重心重合、不能装偏,使用的车辆设施构件必须齐全。5、设备装好后用 4′钢丝绳和配套绳卡将绳盘固定在车辆两端,以防运输过程当中滑动造成翻车。6、运输区井口挂钩工检查设备捆绑情况,合格之后方可入井。7、设备下井后,掘二队及时卸车和回收车辆。 二、设备的运输、卸车1、设备下井后,当班工长需及时与调度室联系,协调运输区专车运送。2、由电机车牵引车辆时,后部跟车人员不准乘坐非送人车辆,且与料车保证 20 米安全距离。3、小绞车使用之前,绞车司机必须认真检查小绞车的完好情况和各项安全设施情况。4、小绞车操作必须由持证的小绞车司机担任,其他人员不可操作,挂钩工负责挂好保险绳。5、小绞车提升必须根据标志牌规定提放车辆,严禁超挂车辆和停电放飞车。并严格执行“行人不行车,行车不行人”和“五人联签”之规定,确保运输环节安全。6、大件设备在斜巷下放时,要求单车下放,严禁超挂。7、平巷推车,必须注意前方,且严禁人员站在料车两侧,在接近道岔、巷口、风门等设施、开始推车、车辆掉道、前方有人或障碍物时都必须发出警号,停止推车。8、同一方向推车,两车相距不小于 10m 以上,严禁在坡度大于7°的巷道内人力推车。9、设备运至 22511 轨道巷皮带机头宽敞处,到位后掘二队负责将绳盘利用倒链放在绳盘架上,安装使用导链起吊时,必须先检查顶帮的支护情况和起吊装置连接部位是否安全可靠,确认无风险后方可作业。10、整个运输、卸车过程当中,跟班队干、班工长必须现场指挥和负责安全工作。安检员负责整个过程的安全措施执行情况,并进行现场安全指导。 三、拉绳1、拉绳前必须确保无极绳绞车信号...
