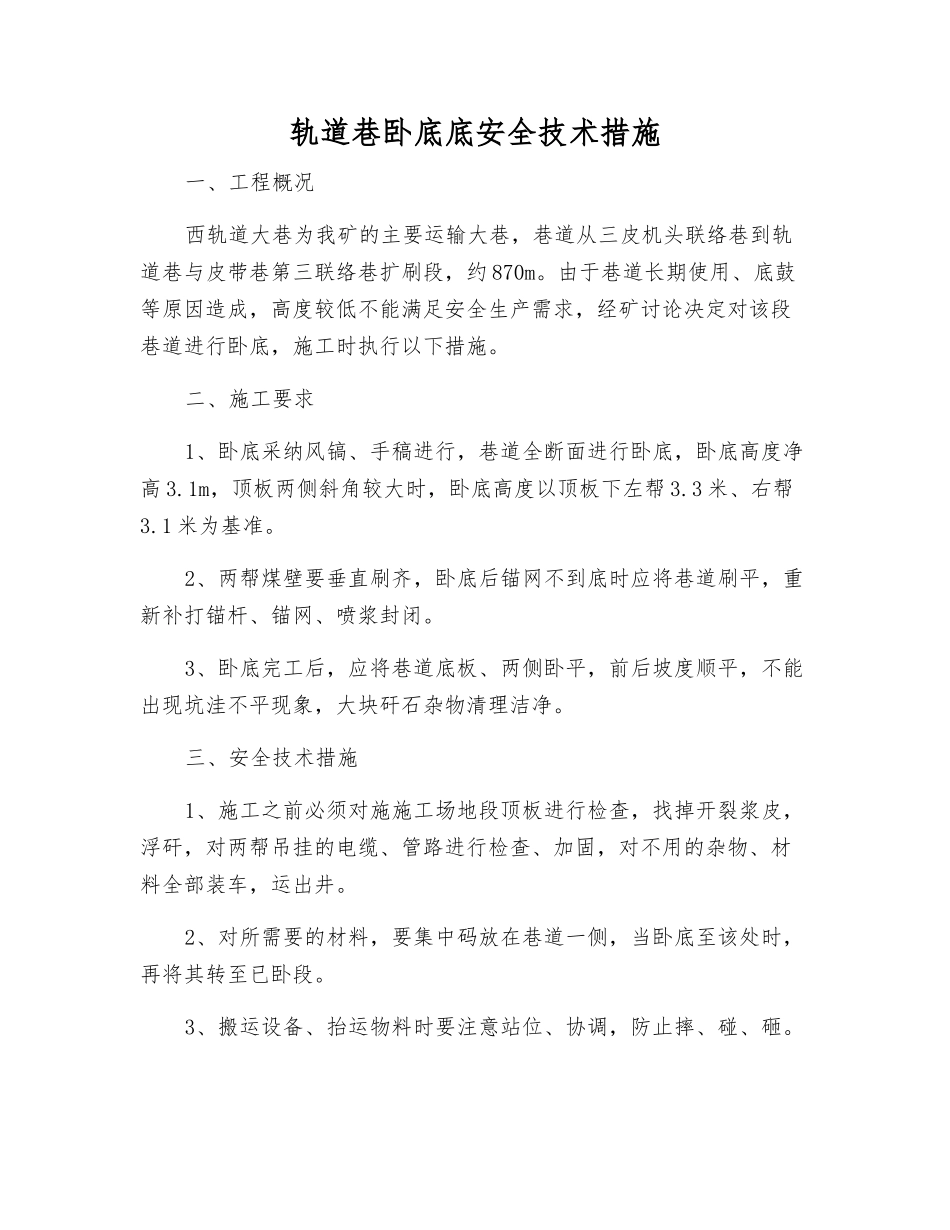

轨道巷卧底底安全技术措施一、工程概况西轨道大巷为我矿的主要运输大巷,巷道从三皮机头联络巷到轨道巷与皮带巷第三联络巷扩刷段,约 870m
由于巷道长期使用、底鼓等原因造成,高度较低不能满足安全生产需求,经矿讨论决定对该段巷道进行卧底,施工时执行以下措施
二、施工要求1、卧底采纳风镐、手稿进行,巷道全断面进行卧底,卧底高度净高 3

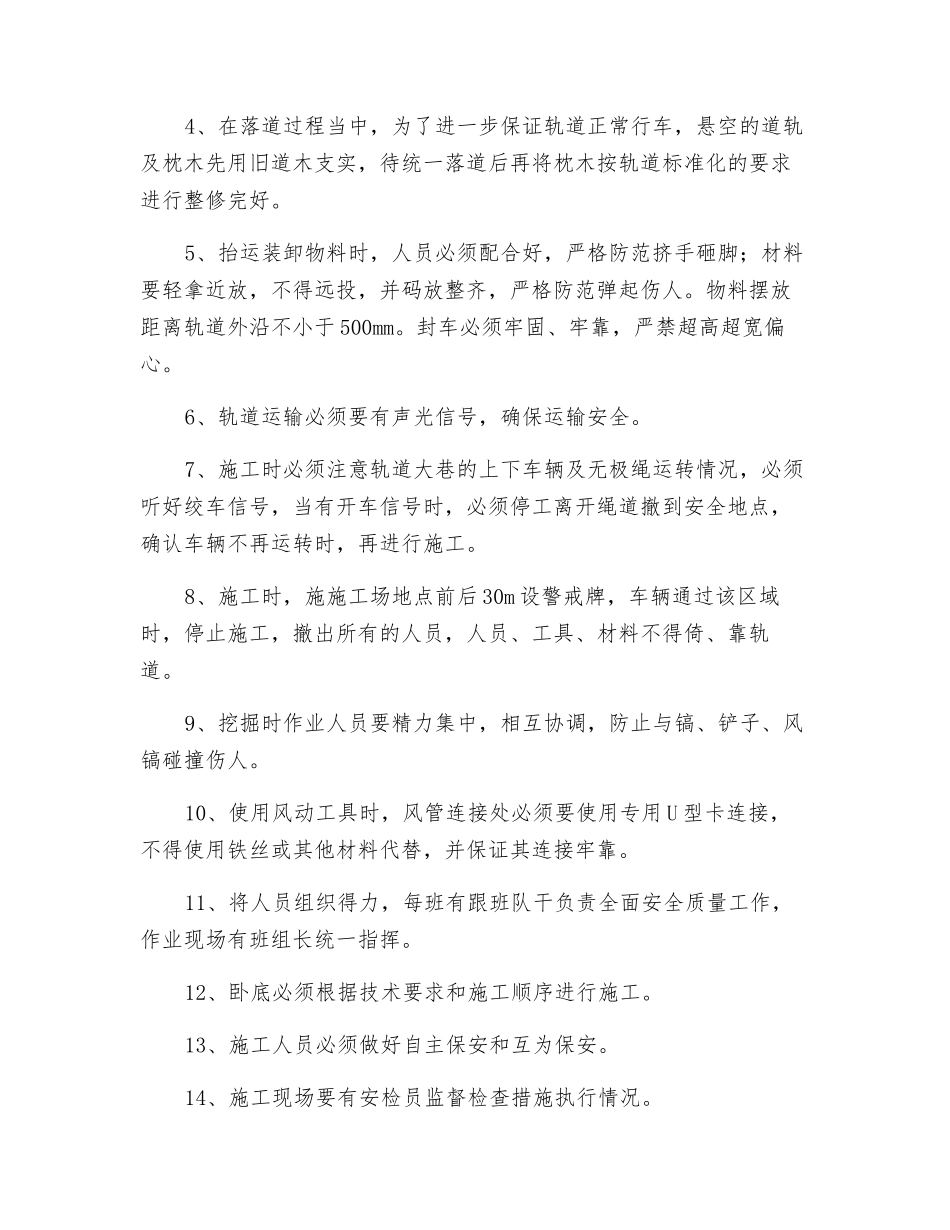

1m,顶板两侧斜角较大时,卧底高度以顶板下左帮 3
3 米、右帮3
1 米为基准
2、两帮煤壁要垂直刷齐,卧底后锚网不到底时应将巷道刷平,重新补打锚杆、锚网、喷浆封闭
3、卧底完工后,应将巷道底板、两侧卧平,前后坡度顺平,不能出现坑洼不平现象,大块矸石杂物清理洁净
三、安全技术措施1、施工之前必须对施施工场地段顶板进行检查,找掉开裂浆皮,浮矸,对两帮吊挂的电缆、管路进行检查、加固,对不用的杂物、材料全部装车,运出井
2、对所需要的材料,要集中码放在巷道一侧,当卧底至该处时,再将其转至已卧段
3、搬运设备、抬运物料时要注意站位、协调,防止摔、碰、砸
4、在落道过程当中,为了进一步保证轨道正常行车,悬空的道轨及枕木先用旧道木支实,待统一落道后再将枕木按轨道标准化的要求进行整修完好
5、抬运装卸物料时,人员必须配合好,严格防范挤手砸脚;材料要轻拿近放,不得远投,并码放整齐,严格防范弹起伤人
物料摆放距离轨道外沿不小于 500mm

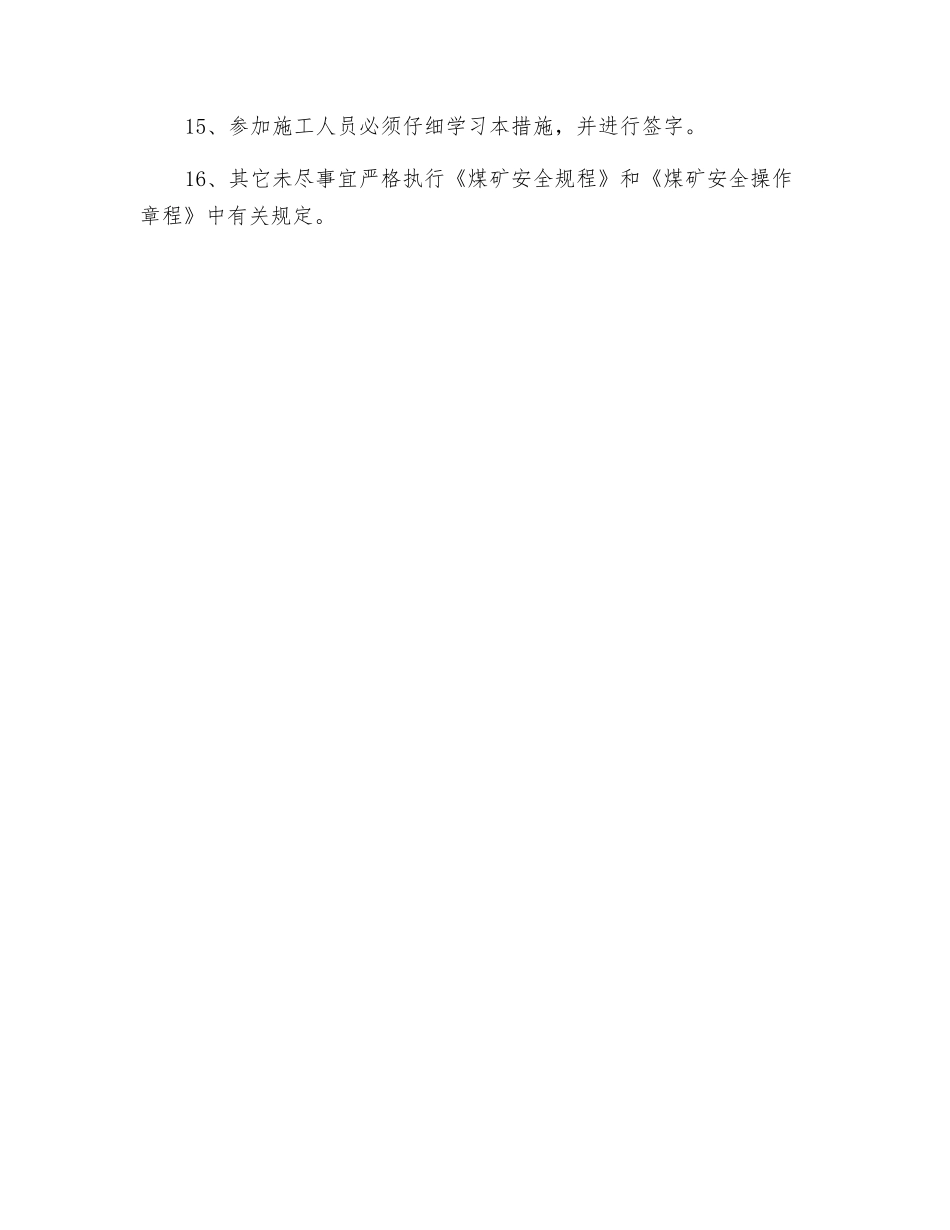

封车必须牢固、牢靠,严禁超高超宽偏心
6、轨道运输必须要有声光信号,确保运输安全
7、施工时必须注意轨道大巷的上下车辆及无极绳运转情况,必须听好绞车信号,当有开车信号时,必须停工离开绳道撤到安全地点,确认车辆不再运转时,再进行施工
8、施工时,施施工场地点前后 30m 设警戒牌,车辆通过该区域时,停止施工,撤出所有的人员,人员、工具、材料不得倚、靠轨道
9、挖掘时作业人员要精力集中,相互协调,防止与镐、铲子、风镐碰撞伤人
