运输顺槽局部挑顶安全技术补充措施一、说明9103 运输顺槽在 900m 处遇断层,落差约 5
3m 为了进一步确保回采顺利进行,退回 34m 进行挑顶找煤,由于受断层影响煤层散软风化,过断层时需架棚补强支护
为了进一步确保施工的安全顺利进行,撰写本措施如下; 二、施工方法 挑顶从断层起后退 25 米处开始以 8°坡度对巷道进行挑顶,挑顶后垮落的矸石直接垫在巷道的底板上,保证巷道净高不小于 3m

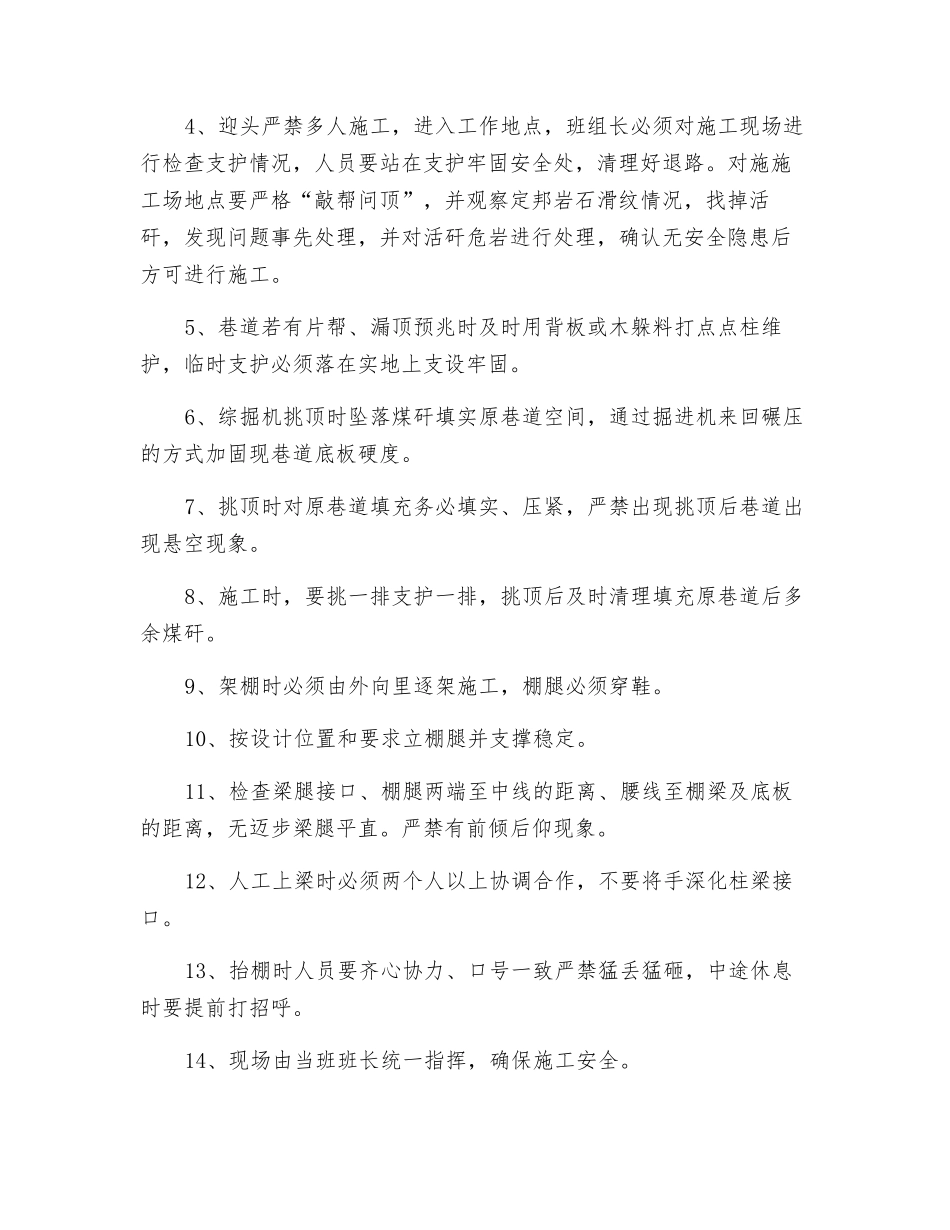

根据地测科给定的中、腰线进行挑顶找煤层顶板
三、支护方式1、 挑顶处顶部采纳高强度锚杆、锚索、W 钢带(270×5000mm)、配合菱形网(1200×6000mm)支护
锚杆规格Ф20×2000mm,间排距 900×800mm,每根锚杆使用 K2360 和 Z2360 树脂锚固剂各 1 支
锚索施工在 W 钢带中间,锚索采纳 Ф17
8×8300mm的钢绞线,间排距 1800×1800mm,2-2 布置,每根锚索使用 1 支 K2360和 2 支 Z2360 树脂药卷
2、临近断层时采纳 25U 型钢棚,巷道净宽 5000mm,净高 3000mm,腿窝深 200mm,棚距 800mm
四、施工工艺1、W 钢带按巷道中线居中排列,安装托盘、钢带要与顶板接触严密,托盘、螺母要上紧上牢,锚杆预紧力要达到 50KN,外露长度 30-50mm,锚索预紧力不小于 100KN,外露长度 150-300mm
2、U 型棚架设 挖腿窝→架棚腿→上棚梁→加固→背板(填充)1)、根据中线和设计棚距大小找出腿窝位置
腿窝下垫两排150×150×1500mm 的方木
2)、用拉杆固定棚腿以免倾斜
3)、把顶梁架到棚腿上,弧形顶梁的两端插入和搭接到棚腿的弯曲部位,腿梁的搭接长度为 400mm,用 2 个卡揽固定
4)、U 棚加固方法 ① 两棚棚腿用三道 2 吋管拉杆连接,腿梁上各两根
② 相邻两腿之间用
