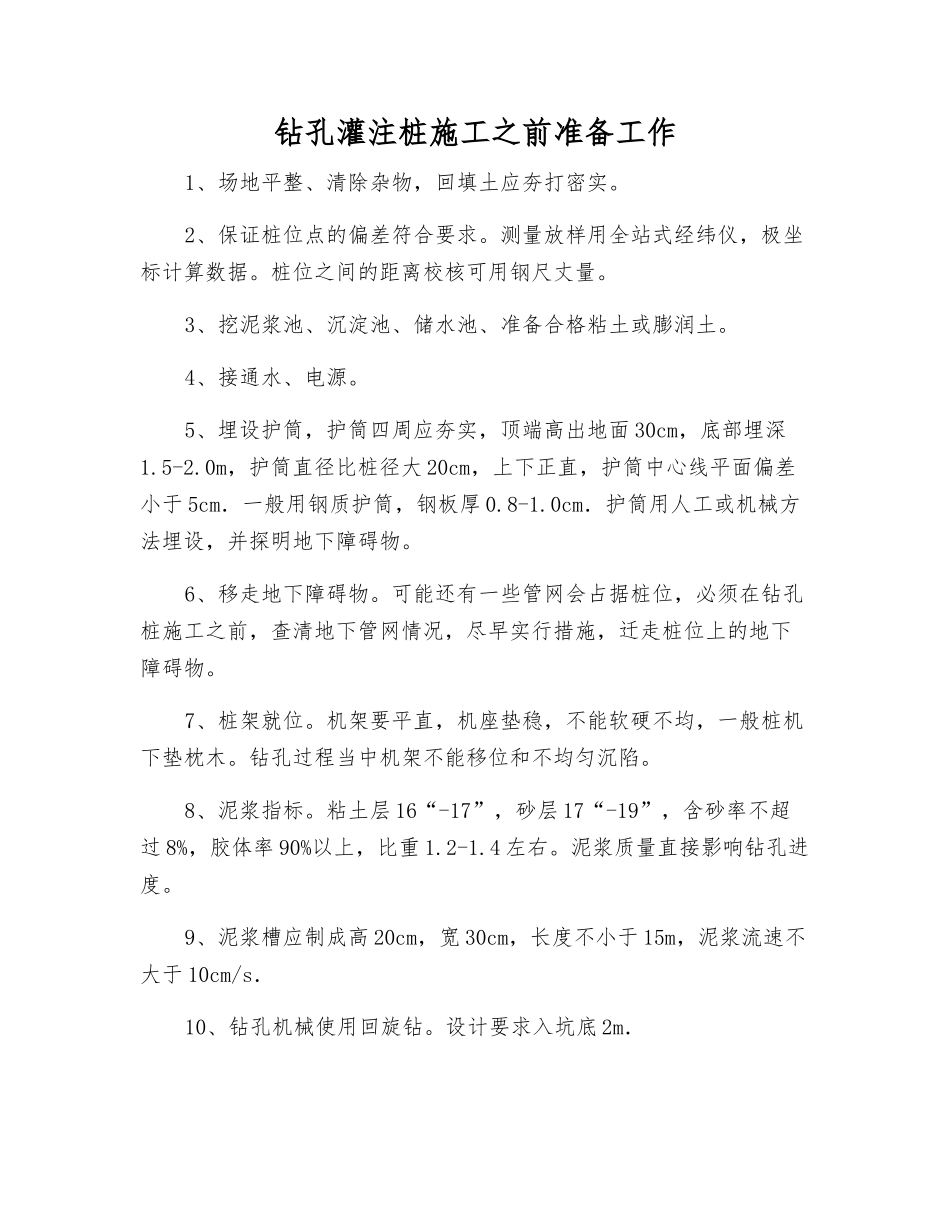

钻孔灌注桩施工之前准备工作1、场地平整、清除杂物,回填土应夯打密实
2、保证桩位点的偏差符合要求
测量放样用全站式经纬仪,极坐标计算数据
桩位之间的距离校核可用钢尺丈量
3、挖泥浆池、沉淀池、储水池、准备合格粘土或膨润土
4、接通水、电源
5、埋设护筒,护筒四周应夯实,顶端高出地面 30cm,底部埋深1
0m,护筒直径比桩径大 20cm,上下正直,护筒中心线平面偏差小于 5cm.一般用钢质护筒,钢板厚 0
0cm.护筒用人工或机械方法埋设,并探明地下障碍物
6、移走地下障碍物
可能还有一些管网会占据桩位,必须在钻孔桩施工之前,查清地下管网情况,尽早实行措施,迁走桩位上的地下障碍物
7、桩架就位
机架要平直,机座垫稳,不能软硬不均,一般桩机下垫枕木
钻孔过程当中机架不能移位和不均匀沉陷
8、泥浆指标
粘土层 16“-17”,砂层 17“-19”,含砂率不超过 8%,胶体率 90%以上,比重 1
泥浆质量直接影响钻孔进度
9、泥浆槽应制成高 20cm,宽 30cm,长度不小于 15m,泥浆流速不大于 10cm/s.10、钻孔机械使用回旋钻
设计要求入坑底 2m.
