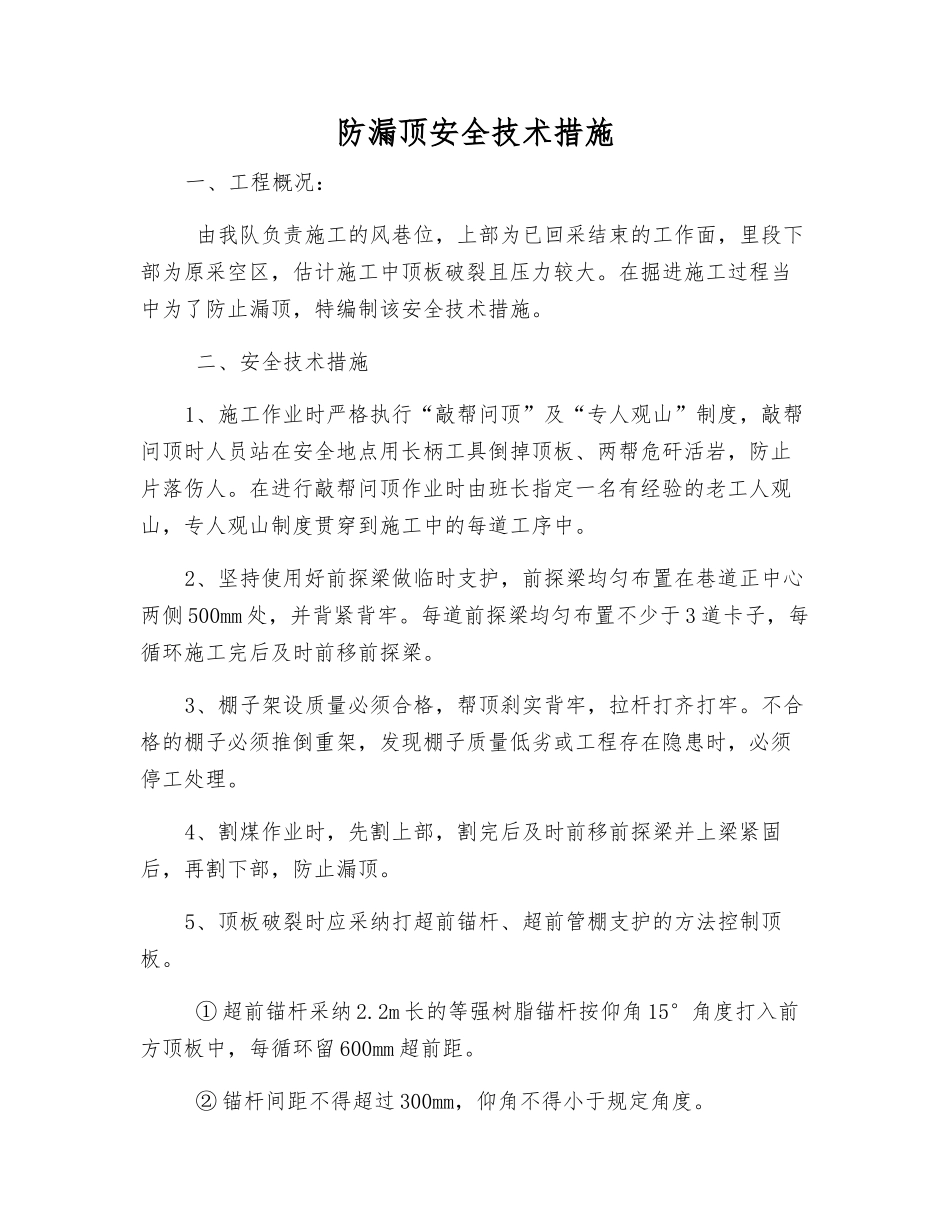

防漏顶安全技术措施一、工程概况: 由我队负责施工的风巷位,上部为已回采结束的工作面,里段下部为原采空区,估计施工中顶板破裂且压力较大
在掘进施工过程当中为了防止漏顶,特编制该安全技术措施
二、安全技术措施1、施工作业时严格执行“敲帮问顶”及“专人观山”制度,敲帮问顶时人员站在安全地点用长柄工具倒掉顶板、两帮危矸活岩,防止片落伤人
在进行敲帮问顶作业时由班长指定一名有经验的老工人观山,专人观山制度贯穿到施工中的每道工序中
2、坚持使用好前探梁做临时支护,前探梁均匀布置在巷道正中心两侧 500mm 处,并背紧背牢
每道前探梁均匀布置不少于 3 道卡子,每循环施工完后及时前移前探梁
3、棚子架设质量必须合格,帮顶刹实背牢,拉杆打齐打牢
不合格的棚子必须推倒重架,发现棚子质量低劣或工程存在隐患时,必须停工处理
4、割煤作业时,先割上部,割完后及时前移前探梁并上梁紧固后,再割下部,防止漏顶
5、顶板破裂时应采纳打超前锚杆、超前管棚支护的方法控制顶板
① 超前锚杆采纳 2
2m 长的等强树脂锚杆按仰角 15°角度打入前方顶板中,每循环留 600mm 超前距
② 锚杆间距不得超过 300mm,仰角不得小于规定角度
假如超前锚杆不能控制顶板,应在超前锚杆施工中补打超前管棚控制顶板 ① 管棚用 6 米长 2 寸铁管按仰角 15°打入前方顶板中,每循环预留 2m 超前距
② 必须在两腮及正顶,每隔 300mm 打一排超前管棚
6、顶板破裂时要小循环施工,及时缩小棚距,每循环施工棚距不超过 500mm,并加强卡缆紧固质量管理
7、施工中若出现空帮、空顶现象,应当及时进行刹背,做到刹严、背实,挤帮、接顶后方可施工
8、施工过的巷道要每班由带班干部或班长巡检 2~3 次,发现棚子变形严重、顶板来压或片帮漏顶,要及时组织人员由外向里套棚,并重新刹背好帮顶
9、发生冒顶时,队干部要在现场统一指
