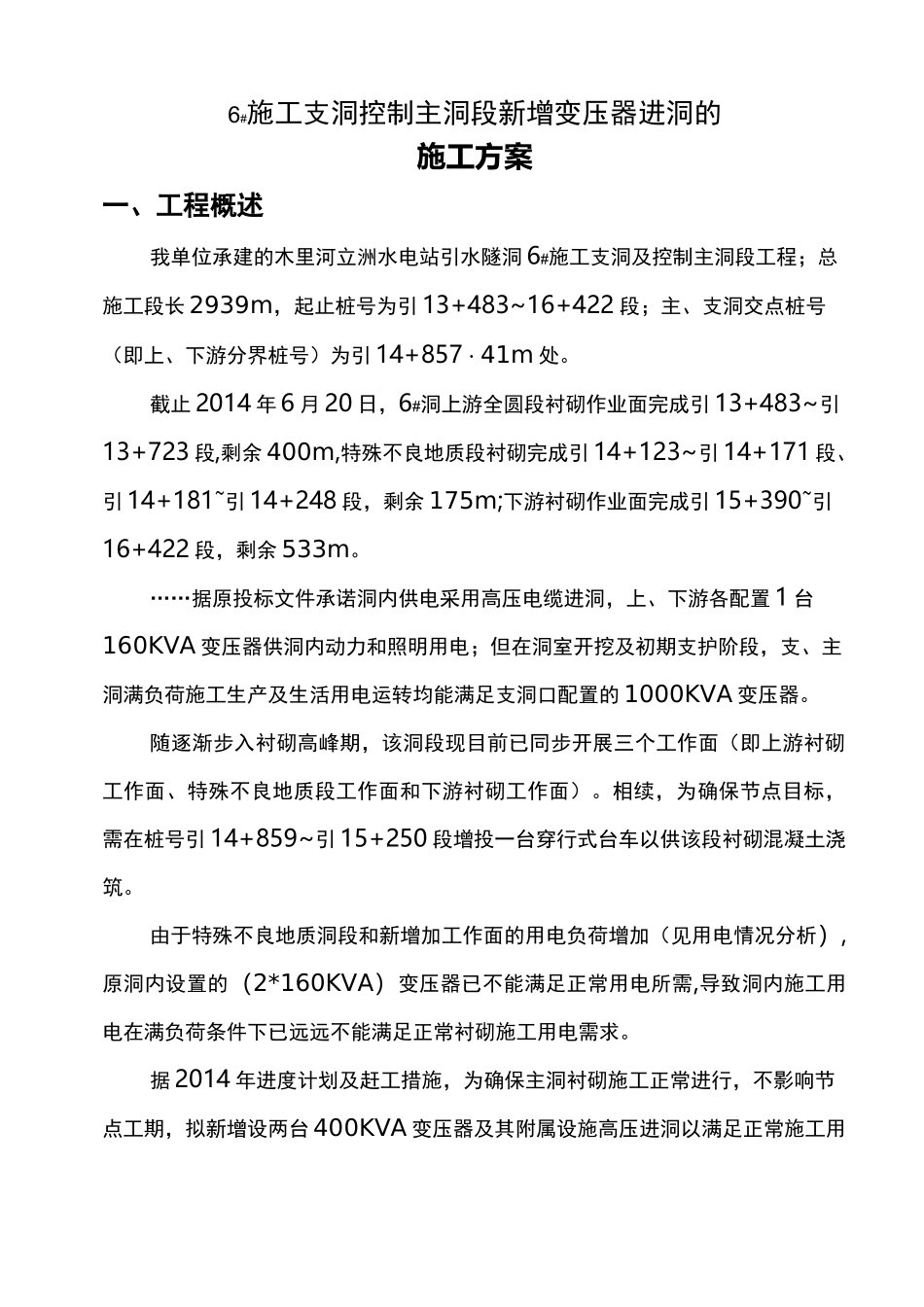

6#施工支洞控制主洞段新增变压器进洞的施工方案一、工程概述我单位承建的木里河立洲水电站引水隧洞 6#施工支洞及控制主洞段工程;总施工段长 2939m,起止桩号为引 13+483~16+422 段;主、支洞交点桩号(即上、下游分界桩号)为引 14+857・41m 处
截止 2014 年 6 月 20 日,6#洞上游全圆段衬砌作业面完成引 13+483~引13+723 段,剩余 400m,特殊不良地质段衬砌完成引 14+123~引 14+171 段、引 14+181~引 14+248 段,剩余 175m;下游衬砌作业面完成引 15+390~引16+422 段,剩余 533m
……据原投标文件承诺洞内供电采用高压电缆进洞,上、下游各配置 1 台160KVA 变压器供洞内动力和照明用电;但在洞室开挖及初期支护阶段,支、主洞满负荷施工生产及生活用电运转均能满足支洞口配置的 1000KVA 变压器
随逐渐步入衬砌高峰期,该洞段现目前已同步开展三个工作面(即上游衬砌工作面、特殊不良地质段工作面和下游衬砌工作面)
相续,为确保节点目标,需在桩号引 14+859~引 15+250 段增投一台穿行式台车以供该段衬砌混凝土浇筑
由于特殊不良地质洞段和新增加工作面的用电负荷增加(见用电情况分析),原洞内设置的(2*160KVA)变压器已不能满足正常用电所需,导致洞内施工用电在满负荷条件下已远远不能满足正常衬砌施工用电需求
据 2014 年进度计划及赶工措施,为确保主洞衬砌施工正常进行,不影响节点工期,拟新增设两台 400KVA 变压器及其附属设施高压进洞以满足正常施工用电需要
二、用电情况分析(1)根据我部投标文件土建工程 B 部分(合同编号:MLH-LZ-JJ/C4-3-B)3・7・3・1 供电系统条款〃各支洞口采用一台 800KVA 的变压器工施工生产及生活用电”,而我部于 2009 年 2
