电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

顶推法架梁安全技术交底

顶推法架梁安全技术交底_第1页
1/2
顶推法架梁安全技术交底_第2页
2/2

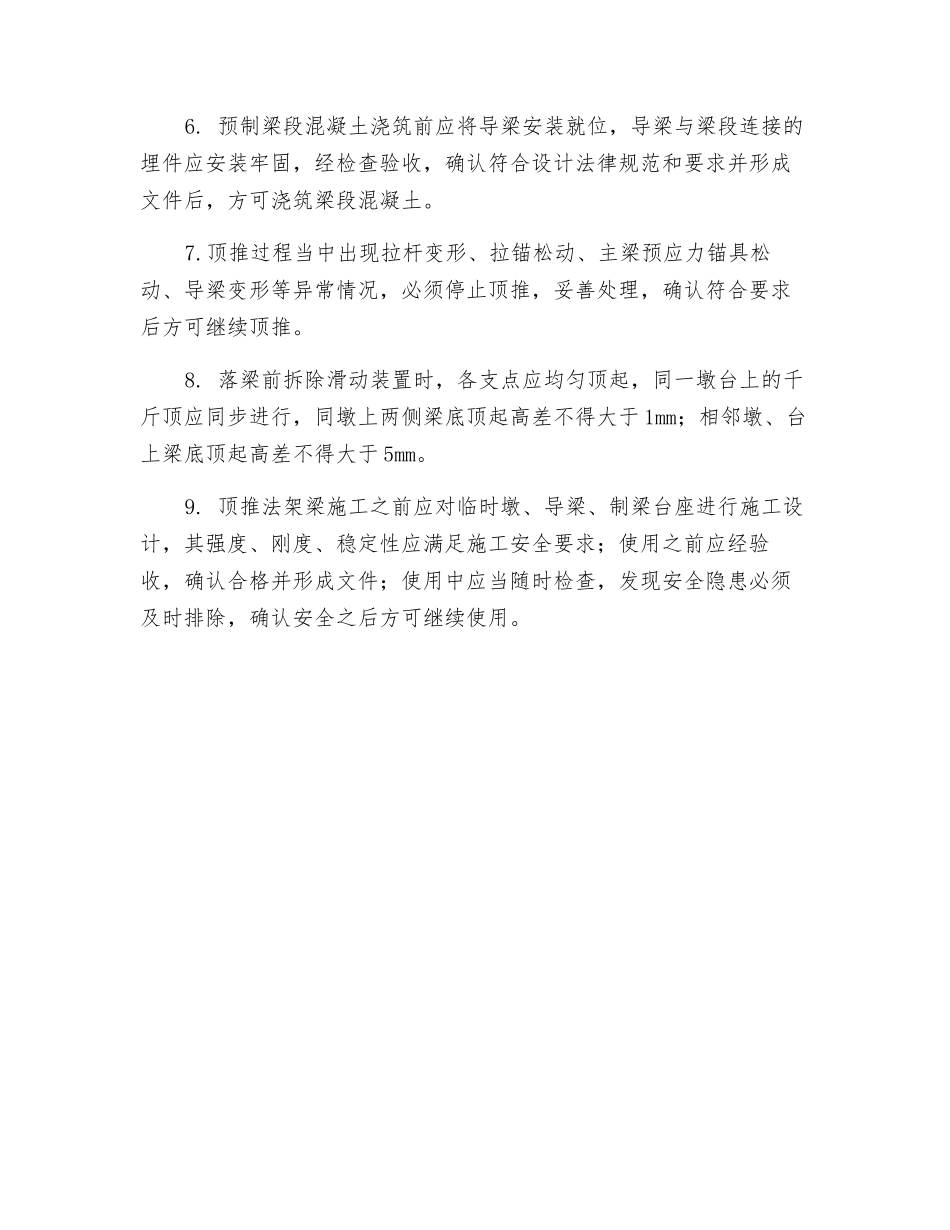

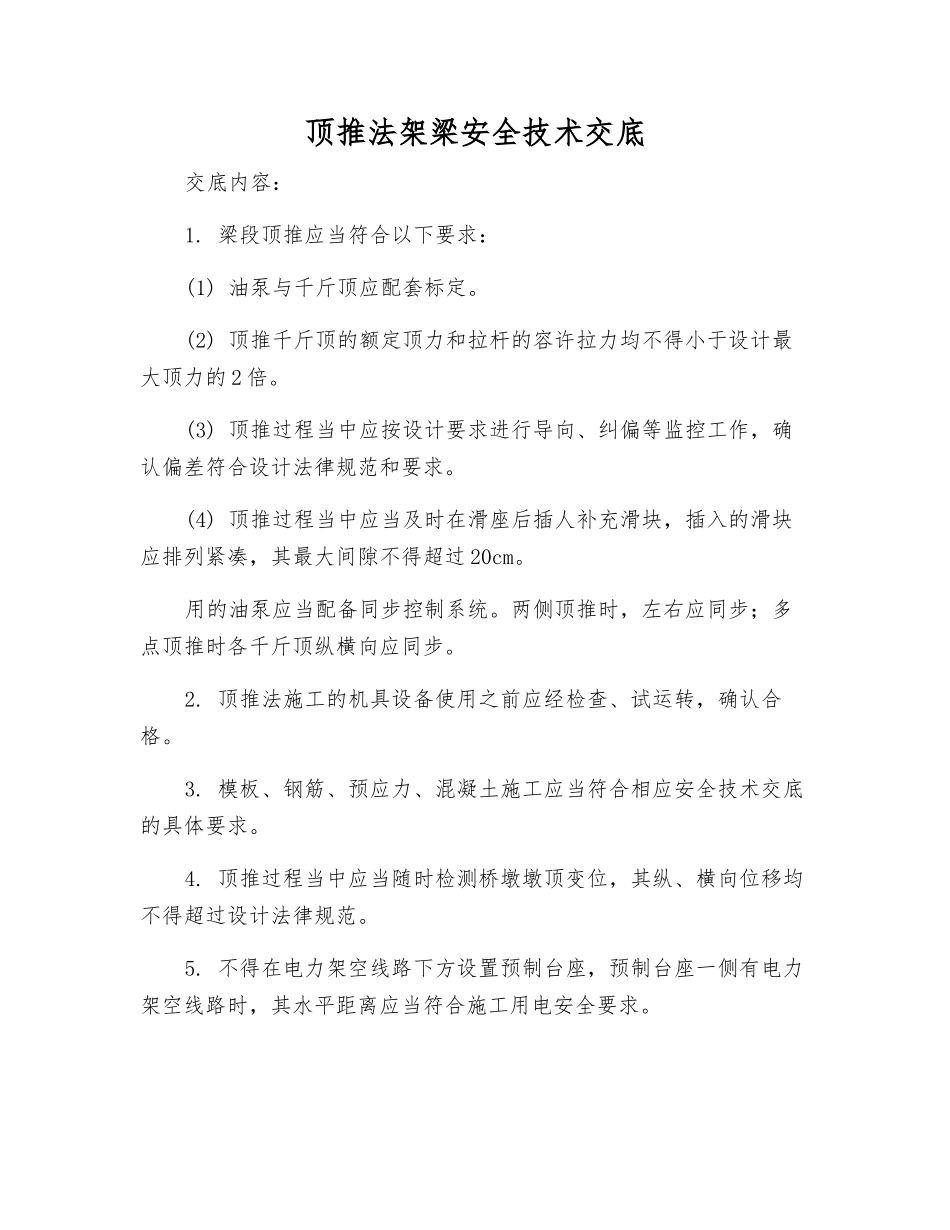

顶推法架梁安全技术交底交底内容:1. 梁段顶推应当符合以下要求:(1) 油泵与千斤顶应配套标定。(2) 顶推千斤顶的额定顶力和拉杆的容许拉力均不得小于设计最大顶力的 2 倍。(3) 顶推过程当中应按设计要求进行导向、纠偏等监控工作,确认偏差符合设计法律规范和要求。(4) 顶推过程当中应当及时在滑座后插人补充滑块,插入的滑块应排列紧凑,其最大间隙不得超过 20cm。用的油泵应当配备同步控制系统。两侧顶推时,左右应同步;多点顶推时各千斤顶纵横向应同步。2. 顶推法施工的机具设备使用之前应经检查、试运转,确认合格。3. 模板、钢筋、预应力、混凝土施工应当符合相应安全技术交底的具体要求。4. 顶推过程当中应当随时检测桥墩墩顶变位,其纵、横向位移均不得超过设计法律规范。5. 不得在电力架空线路下方设置预制台座,预制台座一侧有电力架空线路时,其水平距离应当符合施工用电安全要求。6. 预制梁段混凝土浇筑前应将导梁安装就位,导梁与梁段连接的埋件应安装牢固,经检查验收,确认符合设计法律规范和要求并形成文件后,方可浇筑梁段混凝土。7.顶推过程当中出现拉杆变形、拉锚松动、主梁预应力锚具松动、导梁变形等异常情况,必须停止顶推,妥善处理,确认符合要求后方可继续顶推。8. 落梁前拆除滑动装置时,各支点应均匀顶起,同一墩台上的千斤顶应同步进行,同墩上两侧梁底顶起高差不得大于 1mm;相邻墩、台上梁底顶起高差不得大于 5mm。9. 顶推法架梁施工之前应对临时墩、导梁、制梁台座进行施工设计,其强度、刚度、稳定性应满足施工安全要求;使用之前应经验收,确认合格并形成文件;使用中应当随时检查,发现安全隐患必须及时排除,确认安全之后方可继续使用。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

顶推法架梁安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
