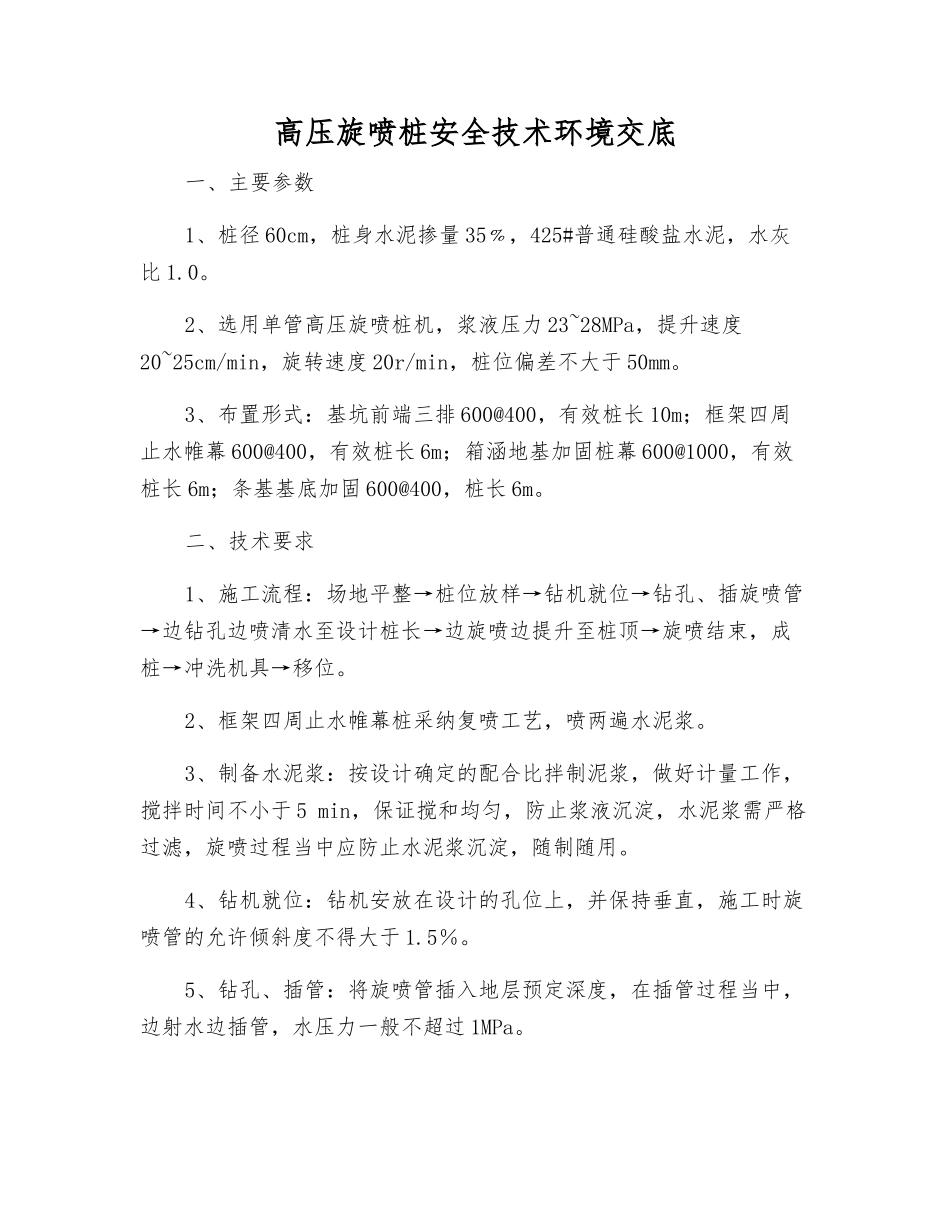

高压旋喷桩安全技术环境交底一、主要参数1、桩径 60cm,桩身水泥掺量 35﹪,425#普通硅酸盐水泥,水灰比 1.0。2、选用单管高压旋喷桩机,浆液压力 23~28MPa,提升速度20~25cm/min,旋转速度 20r/min,桩位偏差不大于 50mm。3、布置形式:基坑前端三排 600@400,有效桩长 10m;框架四周止水帷幕 600@400,有效桩长 6m;箱涵地基加固桩幕 600@1000,有效桩长 6m;条基基底加固 600@400,桩长 6m。二、技术要求1、施工流程:场地平整→桩位放样→钻机就位→钻孔、插旋喷管→边钻孔边喷清水至设计桩长→边旋喷边提升至桩顶→旋喷结束,成桩→冲洗机具→移位。2、框架四周止水帷幕桩采纳复喷工艺,喷两遍水泥浆。3、制备水泥浆:按设计确定的配合比拌制泥浆,做好计量工作,搅拌时间不小于 5 min,保证搅和均匀,防止浆液沉淀,水泥浆需严格过滤,旋喷过程当中应防止水泥浆沉淀,随制随用。4、钻机就位:钻机安放在设计的孔位上,并保持垂直,施工时旋喷管的允许倾斜度不得大于 1.5%。5、钻孔、插管:将旋喷管插入地层预定深度,在插管过程当中,边射水边插管,水压力一般不超过 1MPa。6、喷浆作业:当喷管插入预定深度后,由下而上进行喷浆作业,操作人员必须时刻注意检查浆液初凝时间、注浆流量、风量、压力、旋转提升速度等参数是否符合要求,并随时做好记录工作。7、冲洗:喷浆施工完毕后,把注浆管等机具设备冲洗洁净,管内机内不得残存水泥浆。三、安全、环境要求1、合理布设现场电缆,安装二级漏电保护装置控制箱三级控制开关,电器、电路必须断电修理,并挂上警示牌。2、雨天施工时,全部电器设备应加盖防雨设施,以防雨淋;钻机导电物体提前接地,所有的电缆接头全用高压绝缘胶布包扎并架高,以防雨水渗入而漏电;遇暴雨、台风时,应停机、停电并设置拉锚固定。3、每台桩机派专职专岗人员进行一人一机防护,防止钻机侵入铁路限界,确保行车安全。4、喷射注浆前要检查高压设备和管路系统。设备的压力和排量必须满足设计要求。管路系统的密封圈必须良好,各通道和喷嘴内不得有杂物。5、严禁材料设备堆放侵入铁路限界。同时,禁止盲目跨越线路,因施工需要需跨越铁路线路时,必须听从现场防护指挥,注意了望,确保人身安全。6、要特别注意施工对铁路线路和临近建筑物的影响,派专人负责,加强观测,密切注意因土体挤压造成的位移变化,发现征兆,以线路行车安全为重,必须立即停止施工并汇报和处理。7、作业人员做好防护措施,...
