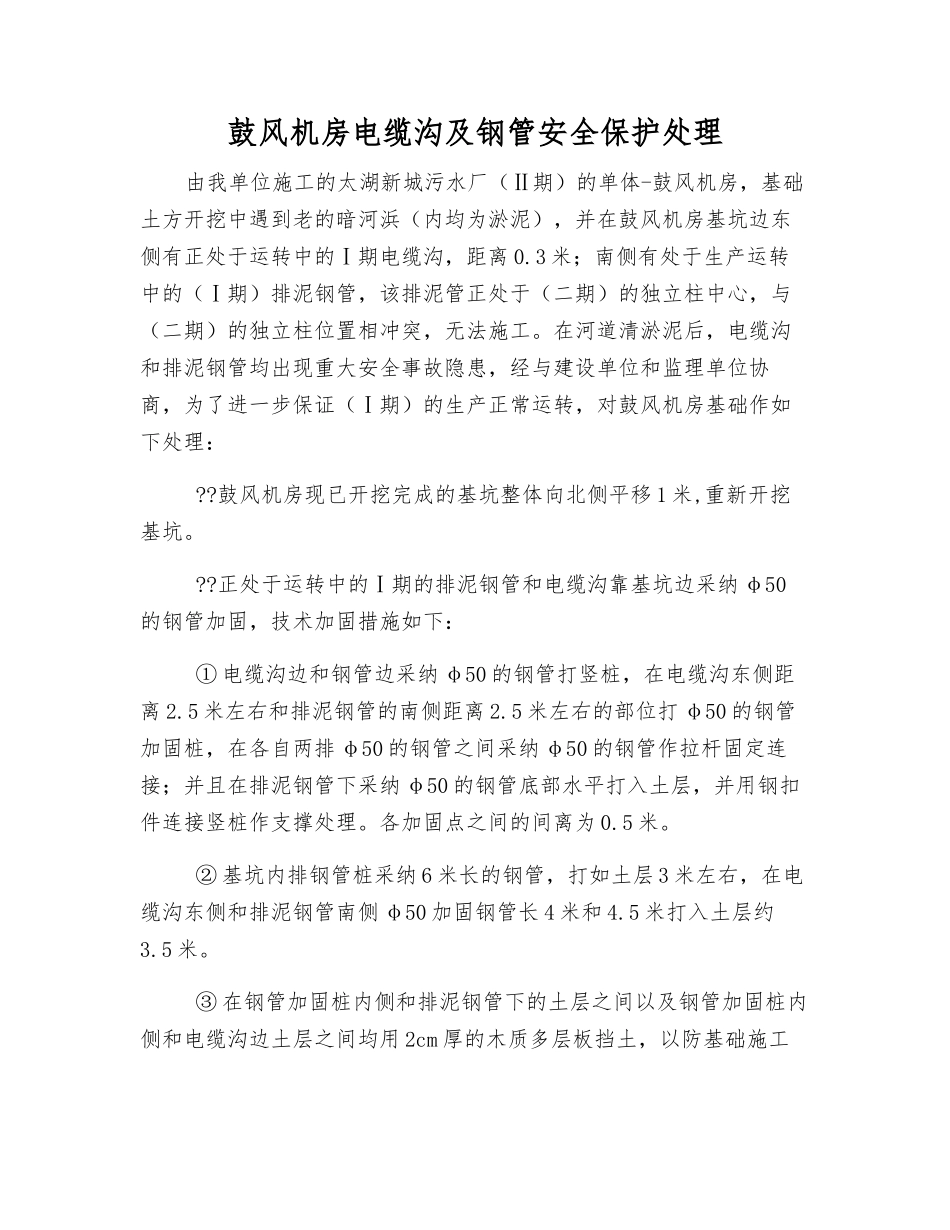

鼓风机房电缆沟及钢管安全保护处理由我单位施工的太湖新城污水厂(Ⅱ期)的单体-鼓风机房,基础土方开挖中遇到老的暗河浜(内均为淤泥),并在鼓风机房基坑边东侧有正处于运转中的Ⅰ期电缆沟,距离 0
3 米;南侧有处于生产运转中的(Ⅰ期)排泥钢管,该排泥管正处于(二期)的独立柱中心,与(二期)的独立柱位置相冲突,无法施工
在河道清淤泥后,电缆沟和排泥钢管均出现重大安全事故隐患,经与建设单位和监理单位协商,为了进一步保证(Ⅰ期)的生产正常运转,对鼓风机房基础作如下处理:
鼓风机房现已开挖完成的基坑整体向北侧平移 1 米,重新开挖基坑
正处于运转中的Ⅰ期的排泥钢管和电缆沟靠基坑边采纳 φ50的钢管加固,技术加固措施如下: ① 电缆沟边和钢管边采纳 φ50 的钢管打竖桩,在电缆沟东侧距离 2
5 米左右和排泥钢管的南侧距离 2
5 米左右的部位打 φ50 的钢管加固桩,在各自两排 φ50 的钢管之间采纳 φ50 的钢管作拉杆固定连接;并且在排泥钢管下采纳 φ50 的钢管底部水平打入土层,并用钢扣件连接竖桩作支撑处理
各加固点之间的间离为 0
② 基坑内排钢管桩采纳 6 米长的钢管,打如土层 3 米左右,在电缆沟东侧和排泥钢管南侧 φ50 加固钢管长 4 米和 4
5 米打入土层约3
③ 在钢管加固桩内侧和排泥钢管下的土层之间以及钢管加固桩内侧和电缆沟边土层之间均用 2cm 厚的木质多层板挡土,以防基础施工期间发生塌方
排泥钢管木模板挡土总高平均为 2
44 米,加固总长为28 米;电缆沟木模板挡土总高平均为 2
6 米高,加固总长为 18 米
相关具体数据及布置见附图
