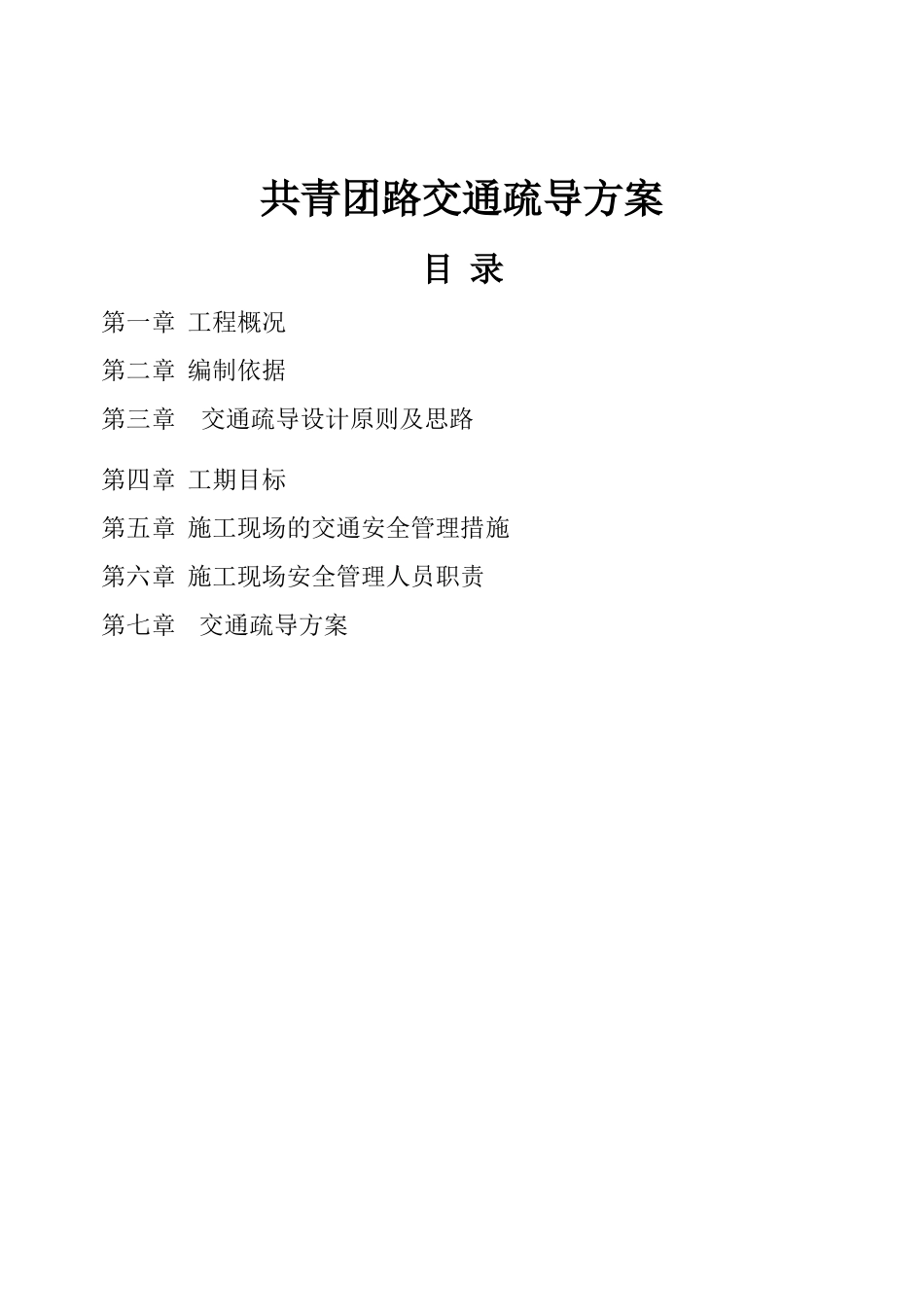

共青团路交通疏导方案目录第一章工程概况第二章编制依据第三章交通疏导设计原则及思路第四章工期目标第五章施工现场的交通安全管理措施第六章施工现场安全管理人员职责第七章交通疏导方案第一章工程概况共青团路位于南京市雨花台区,车行道宽为15m,人行道宽为2
5m,为双向二车道
共青团路污水管道工程:起点雨花南路,终点至雨花西路
共青团路设计污水管径为D400,道路全长约2100m,路面结构为沥青砼
第二章编制依据1、《南京市雨花台区区属雨污分流改造工程—共青团路道路污水管道工程施工图设计》2、《给排水管道工程施工及验收规范》(GB50268--2008)3、南京市雨花台区2011年第二批街巷整治出新工程(共青团路)施工合同5、施工现场条件和施工环境
6、本公司的综合实力及类似工程施工经验
第三章交通疏导设计原则及思路一、交通疏导设计原则1
确保车辆、行人安全顺利通过施工区域,交通疏导方案按照“严禁堵塞、减少干扰、确保畅通”的总方针组织
施工期间应保持旧路、地方道路的畅通,通过布设必要的临时性排水、支挡警告设施及施工标志、行车标志组织引导交通
落实好施工期间的交通秩序维持工作,安排专人管理负责,设必要的交通指挥岗
一旦发现问题要及时组织处理,出现抢道堵车现象应立即有专人指挥,不可由司机自由行驶
同时应加强施工车辆、施工人员与交通车辆之间的交通安全管理
为减少施工与交通间的干扰,施工区域实行全封闭作业,实行施工区与交通车道分开,即在施工作业范围设置施工围护,力求做到互不干涉
保证交通流量、高峰期的需要
施工准备阶段必须对全线交通情况做实地观测,绘制交通流量图,作为确定相应有效的施工部署的依据
当施工与正常交通有冲突时,要先服从交通后安排施工
本方案如有与总体施工方案冲突处,以服从总方案为原则作适当调整

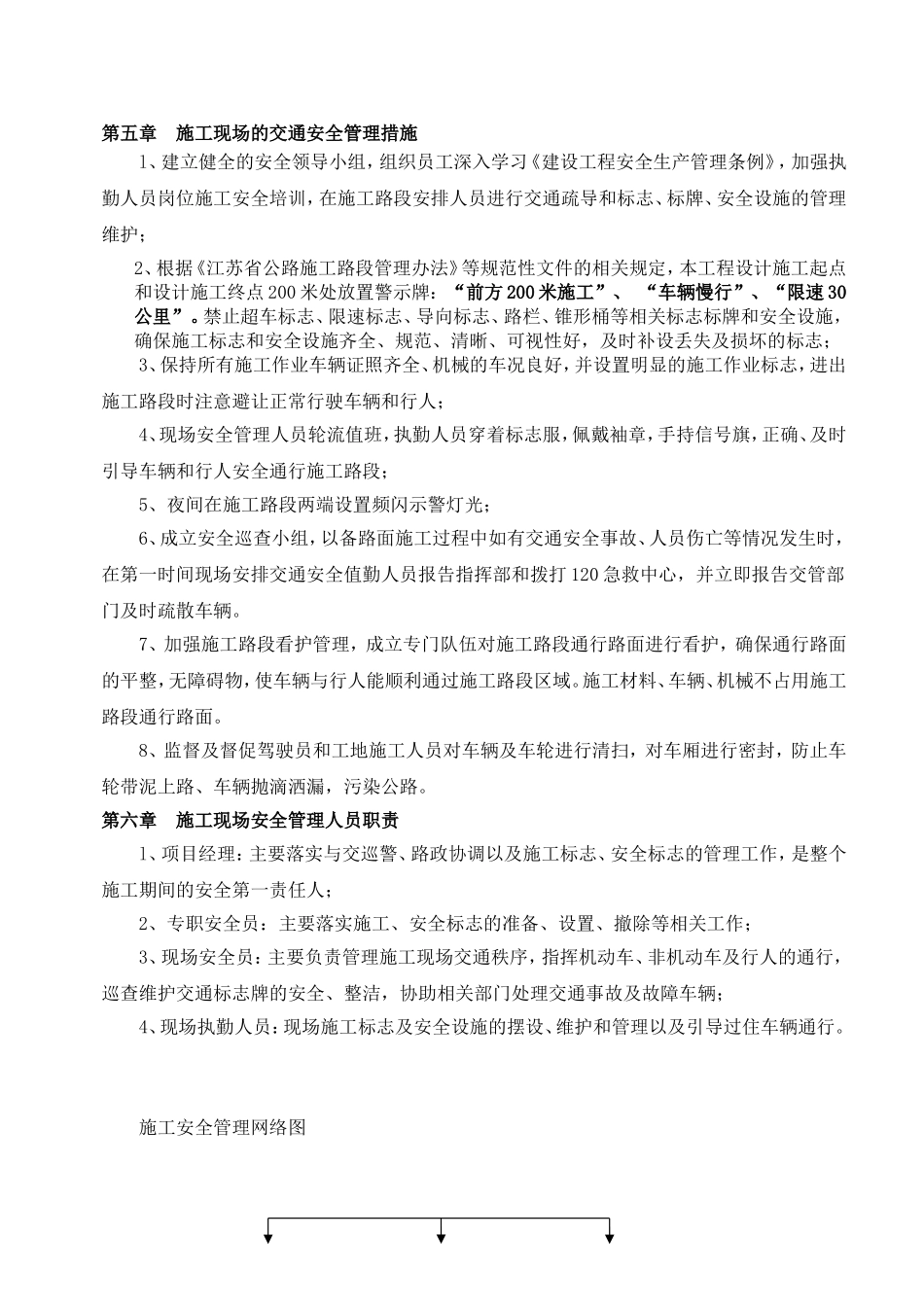

二、交通疏导设计思路交通疏导工作贯穿于工程的实施过程中,各分项工序的合理组
