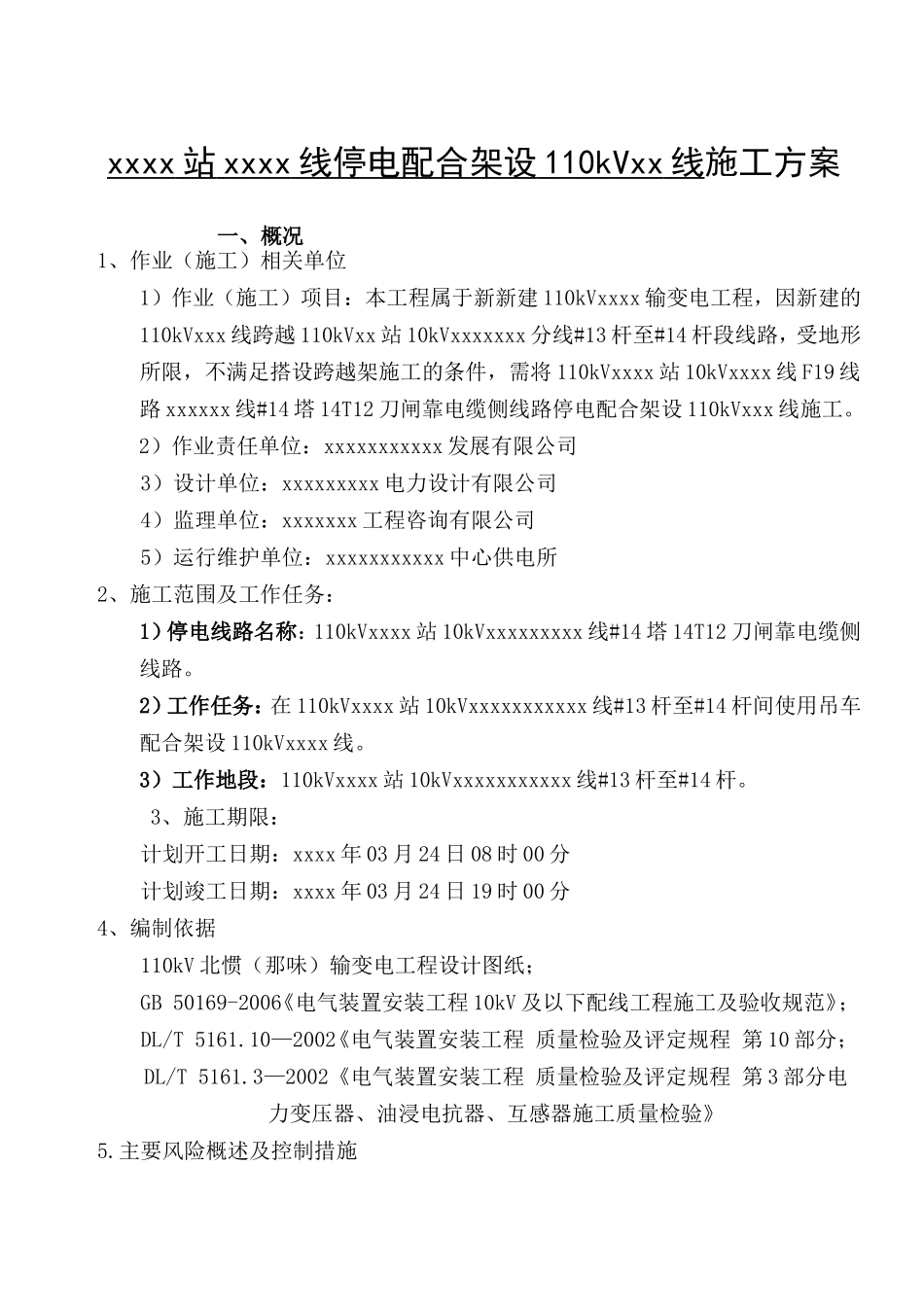

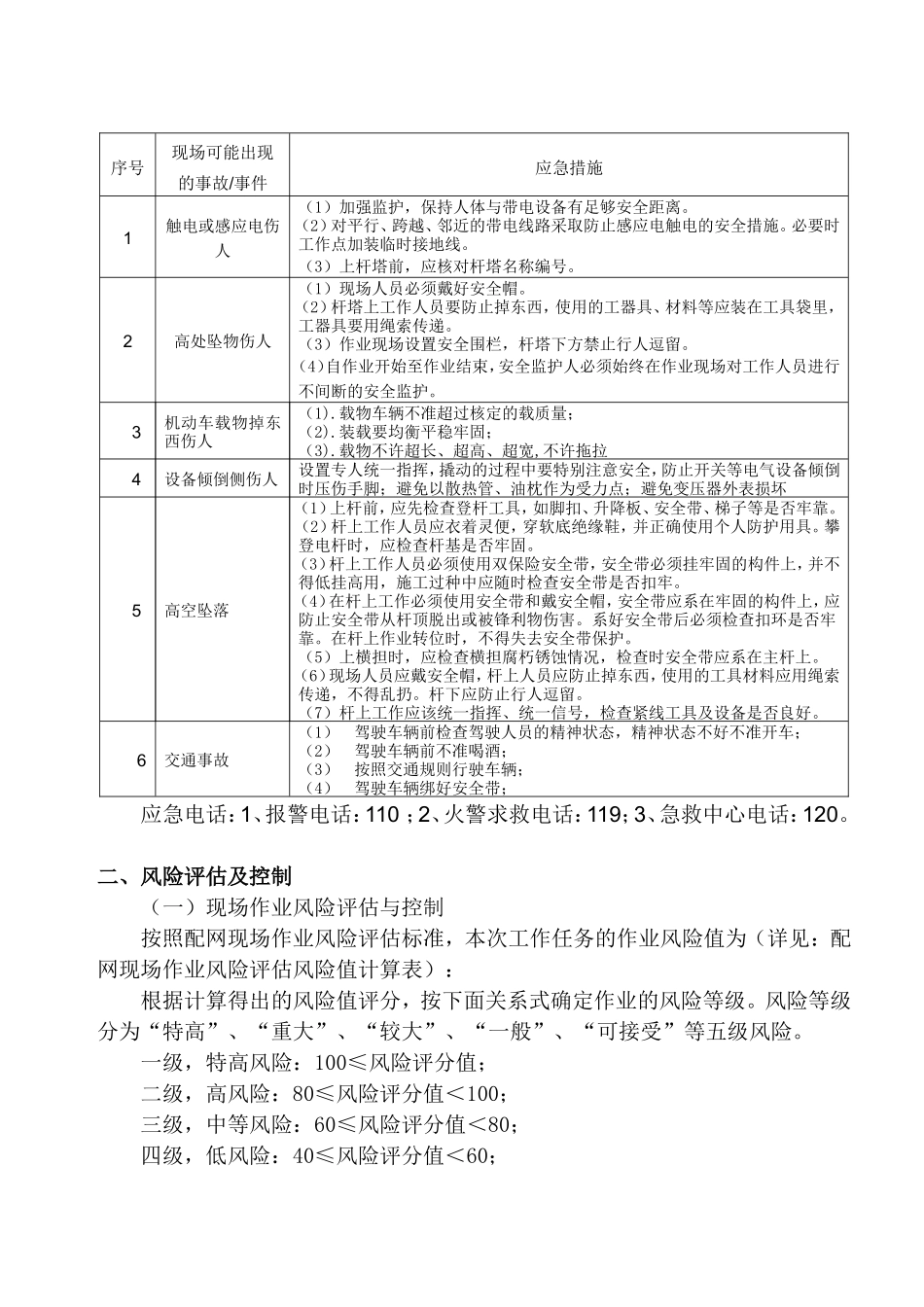

xxxx站xxxx线停电配合架设110kVxx线施工方案一、概况1、作业(施工)相关单位1)作业(施工)项目:本工程属于新新建110kVxxxx输变电工程,因新建的110kVxxx线跨越110kVxx站10kVxxxxxxx分线#13杆至#14杆段线路,受地形所限,不满足搭设跨越架施工的条件,需将110kVxxxx站10kVxxxx线F19线路xxxxxx线#14塔14T12刀闸靠电缆侧线路停电配合架设110kVxxx线施工。2)作业责任单位:xxxxxxxxxxx发展有限公司3)设计单位:xxxxxxxxx电力设计有限公司4)监理单位:xxxxxxx工程咨询有限公司5)运行维护单位:xxxxxxxxxxx中心供电所2、施工范围及工作任务:1)停电线路名称:110kVxxxx站10kVxxxxxxxxx线#14塔14T12刀闸靠电缆侧线路。2)工作任务:在110kVxxxx站10kVxxxxxxxxxxx线#13杆至#14杆间使用吊车配合架设110kVxxxx线。3)工作地段:110kVxxxx站10kVxxxxxxxxxxx线#13杆至#14杆。3、施工期限:计划开工日期:xxxx年03月24日08时00分计划竣工日期:xxxx年03月24日19时00分4、编制依据110kV北惯(那味)输变电工程设计图纸;GB50169-2006《电气装置安装工程10kV及以下配线工程施工及验收规范》;DL/T5161.10—2002《电气装置安装工程质量检验及评定规程第10部分;DL/T5161.3—2002《电气装置安装工程质量检验及评定规程第3部分电力变压器、油浸电抗器、互感器施工质量检验》5.主要风险概述及控制措施应急电话:1、报警电话:110;2、火警求救电话:119;3、急救中心电话:120。二、风险评估及控制(一)现场作业风险评估与控制按照配网现场作业风险评估标准,本次工作任务的作业风险值为(详见:配网现场作业风险评估风险值计算表):根据计算得出的风险值评分,按下面关系式确定作业的风险等级。风险等级分为“特高”、“重大”、“较大”、“一般”、“可接受”等五级风险。一级,特高风险:100≤风险评分值;二级,高风险:80≤风险评分值<100;三级,中等风险:60≤风险评分值<80;四级,低风险:40≤风险评分值<60;序号现场可能出现的事故/事件应急措施1触电或感应电伤人(1)加强监护,保持人体与带电设备有足够安全距离。(2)对平行、跨越、邻近的带电线路采取防止感应电触电的安全措施。必要时工作点加装临时接地线。(3)上杆塔前,应核对杆塔名称编号。2高处坠物伤人(1)现场人员必须戴好安全帽。(2)杆塔上工作人员要防止掉东西,使用的工器具、材料等应装在工具袋里,工器具要用绳索传递。(3)作业现场设置安全围栏,杆塔下方禁止行人逗留。(4)自作业开始至作业结束,安全监护人必须始终在作业现场对工作人员进行不间断的安全监护。3机动车载物掉东西伤人(1).载物车辆不准超过核定的载质量;(2).装载要均衡平稳牢固;(3).载物不许超长、超高、超宽,不许拖拉4设备倾倒侧伤人设置专人统一指挥,撬动的过程中要特别注意安全,防止开关等电气设备倾倒时压伤手脚;避免以散热管、油枕作为受力点;避免变压器外表损坏5高空坠落(1)上杆前,应先检查登杆工具,如脚扣、升降板、安全带、梯子等是否牢靠。(2)杆上工作人员应衣着灵便,穿软底绝缘鞋,并正确使用个人防护用具。攀登电杆时,应检查杆基是否牢固。(3)杆上工作人员必须使用双保险安全带,安全带必须挂牢固的构件上,并不得低挂高用,施工过种中应随时检查安全带是否扣牢。(4)在杆上工作必须使用安全带和戴安全帽,安全带应系在牢固的构件上,应防止安全带从杆顶脱出或被锋利物伤害。系好安全带后必须检查扣环是否牢靠。在杆上作业转位时,不得失去安全带保护。(5)上横担时,应检查横担腐朽锈蚀情况,检查时安全带应系在主杆上。(6)现场人员应戴安全帽,杆上人员应防止掉东西,使用的工具材料应用绳索传递,不得乱扔。杆下应防止行人逗留。(7)杆上工作应该统一指挥、统一信号,检查紧线工具及设备是否良好。6交通事故(1)驾驶车辆前检查驾驶人员的精神状态,精神状态不好不准开车;(2)驾驶车辆前不准喝酒;(3)按照交通规则行驶车辆;(4)驾驶车辆绑好安全带;五级,可接受的风险:20≤风险评分值<40;可忽略的风险:风险评分值<20。根据风险值评估公式:风险值(F)=A+B+C=25+3+10=38,作...
