东方肝胆外科医院质子治疗中心降水施工方案降水施工方案一、工程概述1、降水要求因此根据实际情况采用井点降水,挖出的土是干的,可以直接用于回填,反之,土中含水是饱和的,不能直接用于回填
为了满足文明施工的要求,确保安全生产和工程质量,我公司采取轻型井点降水的措施,井点降水所排出的水必须按要求排放到指定的排水井,并做好排水的过滤工作,这些降水、排水工作都要持续到基础工程完毕回填后才能停止,以保证基础等在干燥条件下施工
二、编制依据1、建筑地基基础工程施工质量验收规范GB50202-20022、建筑施工手册(第四版)2、施工图纸3、现场实际勘察4、地勘报告三、施工准备根据工程的结构、特点、进度要求及现场实际情况,投入足够的施工人员,机械设备按种类和数量组织进场
合理规划摆放位置,暂时未用的设备应维修完好待命

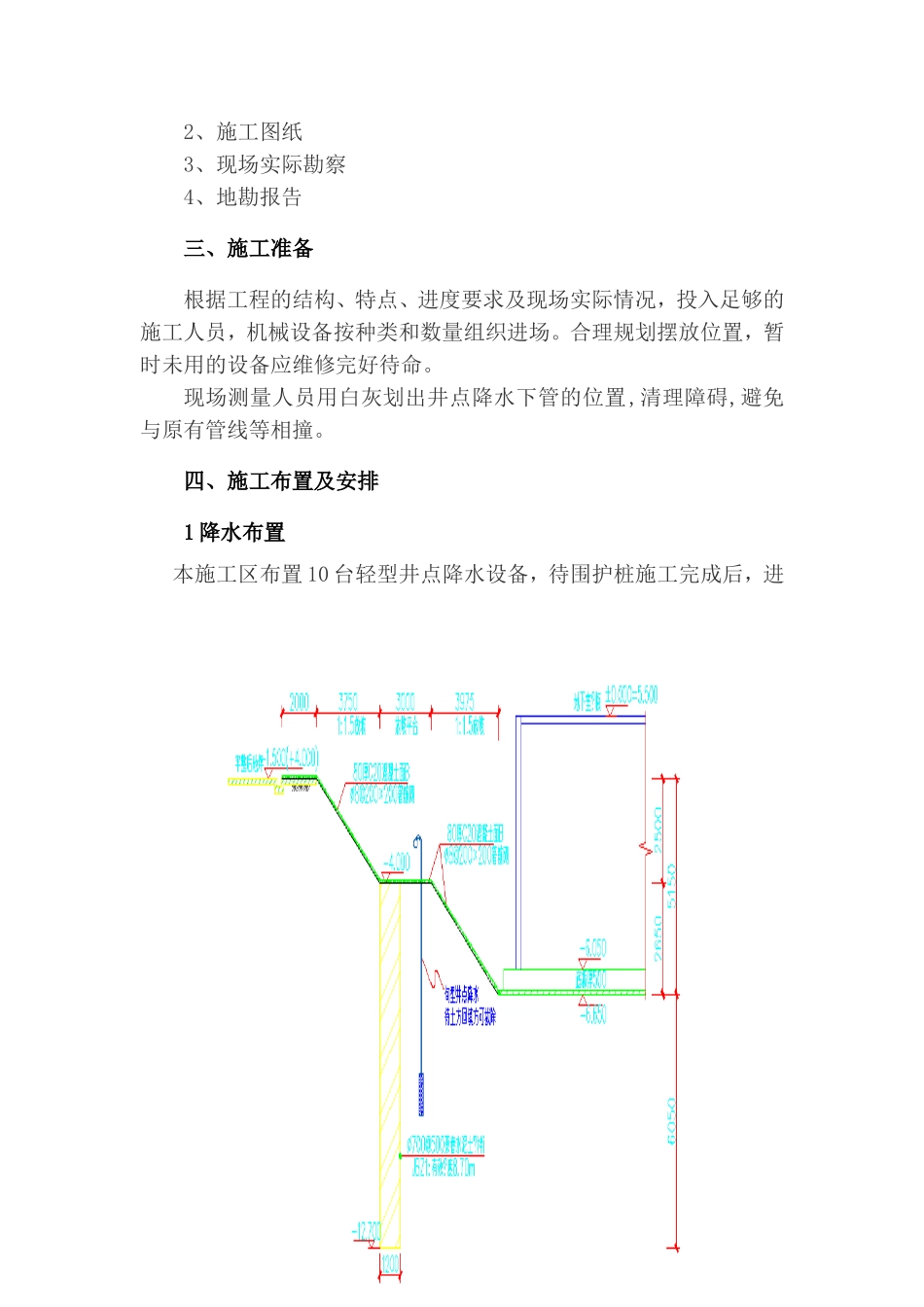

现场测量人员用白灰划出井点降水下管的位置,清理障碍,避免与原有管线等相撞
四、施工布置及安排1降水布置本施工区布置10台轻型井点降水设备,待围护桩施工完成后,进行部管降水,具体见下图

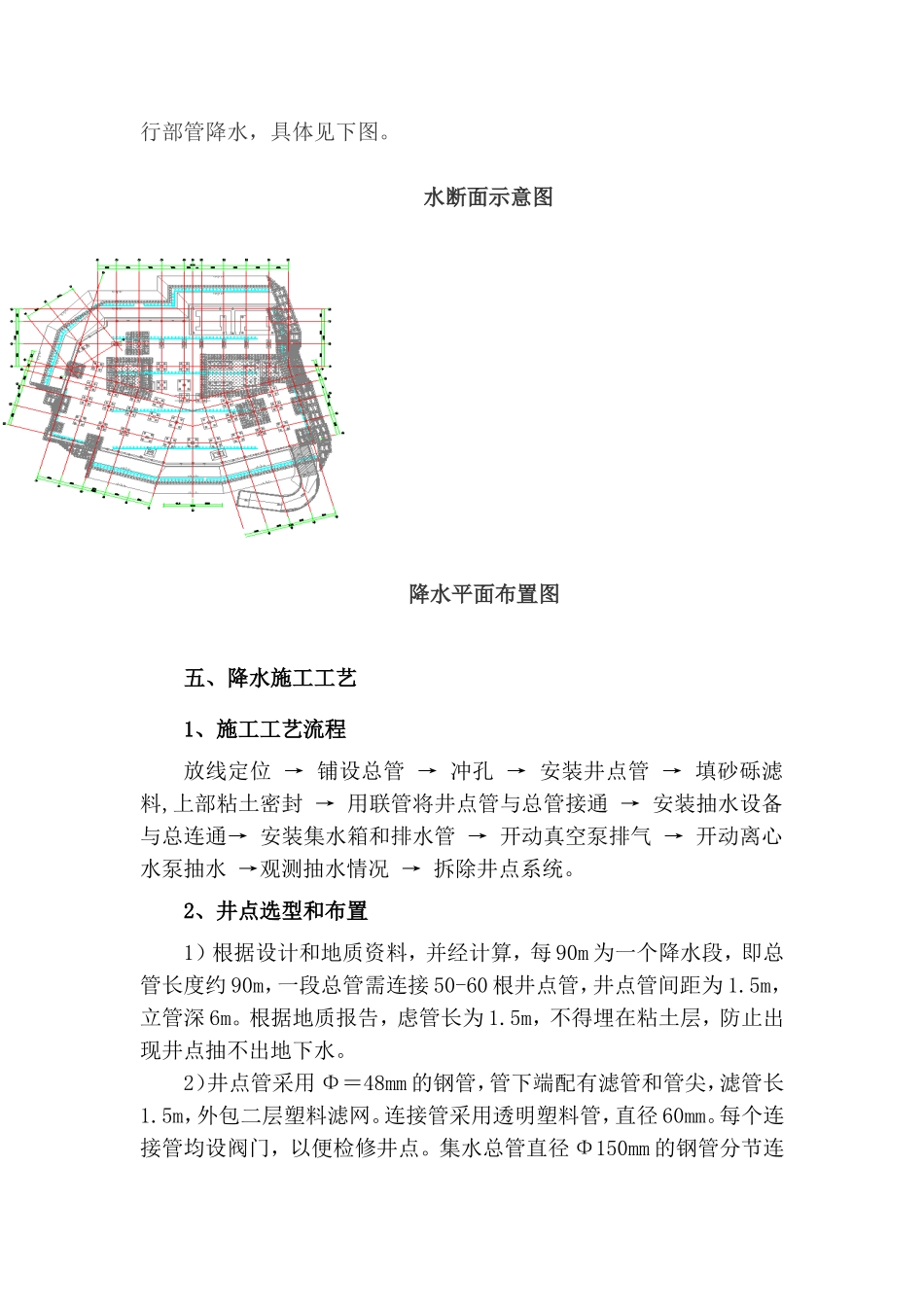

水断面示意图降水平面布置图五、降水施工工艺1、施工工艺流程放线定位→铺设总管→冲孔→安装井点管→填砂砾滤料,上部粘土密封→用联管将井点管与总管接通→安装抽水设备与总连通→安装集水箱和排水管→开动真空泵排气→开动离心水泵抽水→观测抽水情况→拆除井点系统
2、井点选型和布置1)根据设计和地质资料,并经计算,每90m为一个降水段,即总管长度约90m,一段总管需连接50-60根井点管,井点管间距为1
5m,立管深6m
根据地质报告,虑管长为1
5m,不得埋在粘土层,防止出现井点抽不出地下水
2)井点管采用Φ=48mm的钢管,管下端配有滤管和管尖,滤管长1
5m,外包二层塑料滤网
连接管采用透明塑料管,直径60mm
每个连接管均设阀门,以便检修井点
集水总管直径Φ150mm的钢管分节连接,每节长4m,每3m
