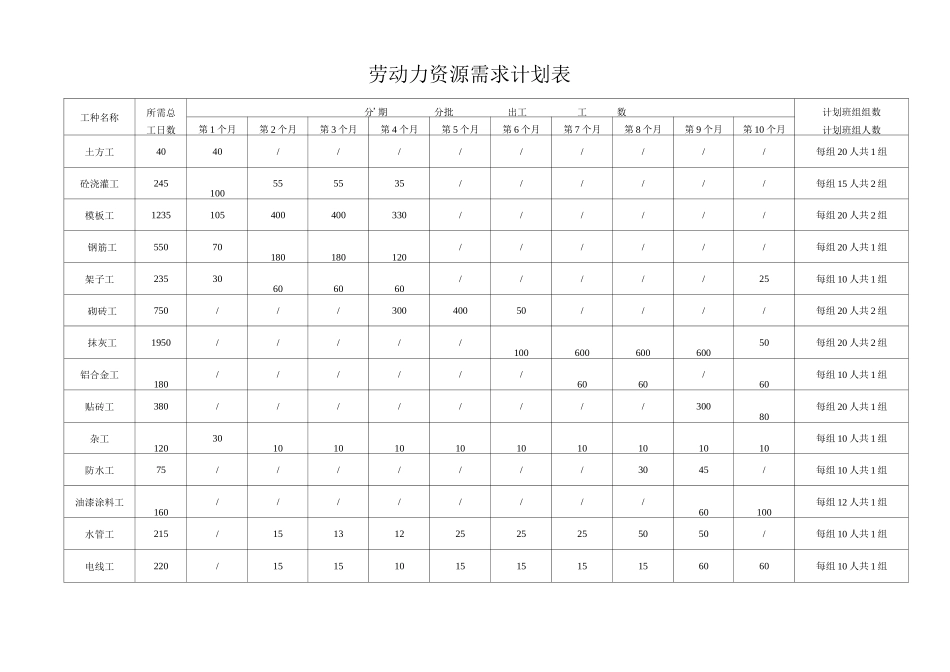

劳动力资源需求计划表工种名称所需总工日数分'期分批出工工数计划班组组数计划班组人数第 1 个月第 2 个月第 3 个月第 4 个月第 5 个月第 6 个月第 7 个月第 8 个月第 9 个月第 10 个月土方工4040/////////每组 20 人共 1 组砼浇灌工245100555535//////每组 15 人共 2 组模板工1235105400400330//////每组 20 人共 2 组钢筋工55070180180120//////每组 20 人共 1 组架子工23530606060/////25每组 10 人共 1 组砌砖工750///30040050////每组 20 人共 2 组抹灰工1950/////10060060060050每组 20 人共 2 组铝合金工180//////6060/60每组 10 人共 1 组贴砖工380////////30080每组 20 人共 1 组杂工12030101010101010101010每组 10 人共 1 组防水工75///////3045/每组 10 人共 1 组油漆涂料工160////////60100每组 12 人共 1 组水管工215/1513122525255050/每组 10 人共 1 组电线工220/151510151515156060每组 10 人共 1 组八、轮廓总进度计划表计划施工工期:300 天表示虚设工屋面水箱梯盖结构外墙装修20 天 80 天0屋面装修 J ; 涂料油漆 厂 fl 玻璃灯具 30 天■^30 天 10 天2表示一般工七层模板七层钢筋七层板七层砖墙七层粉刷室外竣工冷 6;四层模板會层钢筋 o-0^层板砼 O-*0^层砖 to 坨五层模板了、亍厂、五层钢筋厂\亍厂、五层板砼厂、「厂、五层砖土墙厂\5 天 9~"^9/~2 天 Q■■^0;_3 天"^77__10 天亍 Q五层粉
