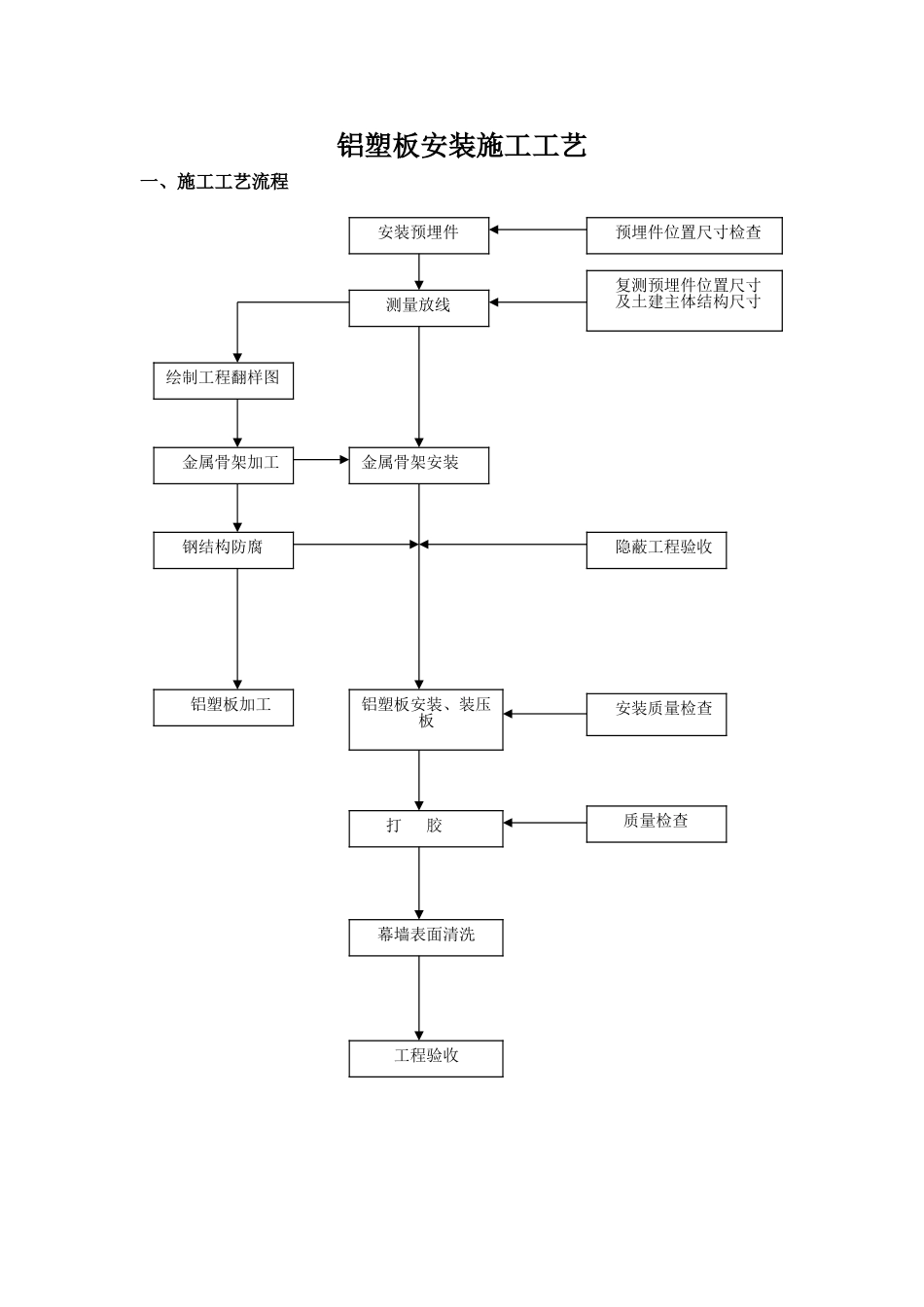

铝塑板安装施工工艺一、施工工艺流程安装预埋件测量放线金属骨架安装铝塑板安装、装压板打胶幕墙表面清洗工程验收预埋件位置尺寸检查复测预埋件位置尺寸及土建主体结构尺寸隐蔽工程验收安装质量检查绘制工程翻样图金属骨架加工钢结构防腐铝塑板加工质量检查二、铝塑板加工铝塑板工序为裁切、铣槽、折边、钻孔、抽角码
1.铝塑铣槽通常为Ⅴ型槽,要求控制铣槽深读度为副偏差,槽底距铝板伪-0
2mm,不得露底
2.折边前应将板面平放于工作台上,采用简易夹具弯折,弯折过程中不得硬性打击
折边的四角应采用角码连接固定
3.角码固定距边不大于100mm,间距大于350mm,对边应错位连接避免安装干涉
三、铝塑板安装施工1测量放线(1)由于土建施工允许误差较大,铝塑板施工要求精度很高,所以不能完全依靠土建水平基准线,必须由基准轴线和水准点重新测量,并校正复核
(2)照设计底层确定幕墙定位线和分格线位
(3)用经纬仪和激光准直仪将幕墙的阴角和阳角引上,并用固定在钢架的钢丝线作标志控制线
(4)用水平仪和标准钢卷尺等引出各层标高线
1)确定好每个立面的中线
2)测量时应控制分配测量误差,不能使误差积累
3)测量放线应在风力不大于4级的情况下进行,并要采取避风的措施
4)放线定位后要对控制线定期校核,以确保铝塑板幕墙的垂直度和金属竖框位置的正确
5)所有外立面装饰工程要统一放基准线,并注意施工配合
2立柱的安装将立柱先与连接件连接,然后连接件再与主体预埋件连接,并进行调整和固定
立柱标高误差不能大于3mm,轴线前后偏差不应大于2mm,左右偏差不应大于3mm
相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2mm
3横料的安装(1)对照施工图检查框架主龙骨尺寸及加工孔位是否正确
(2)将次龙骨固定在主龙骨上

(3)调整支座连接螺栓,以确保横安装水平度垂直度,
