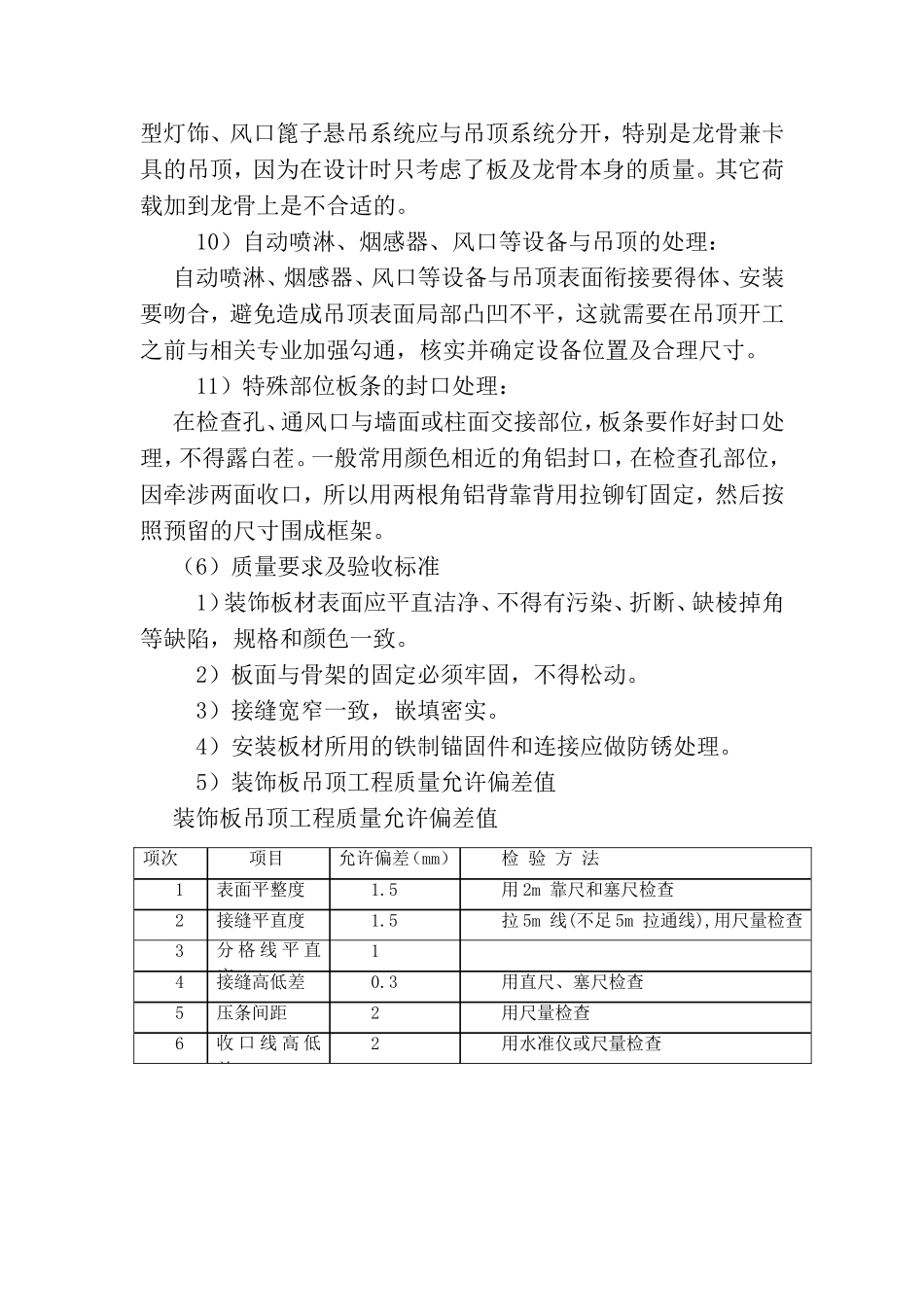

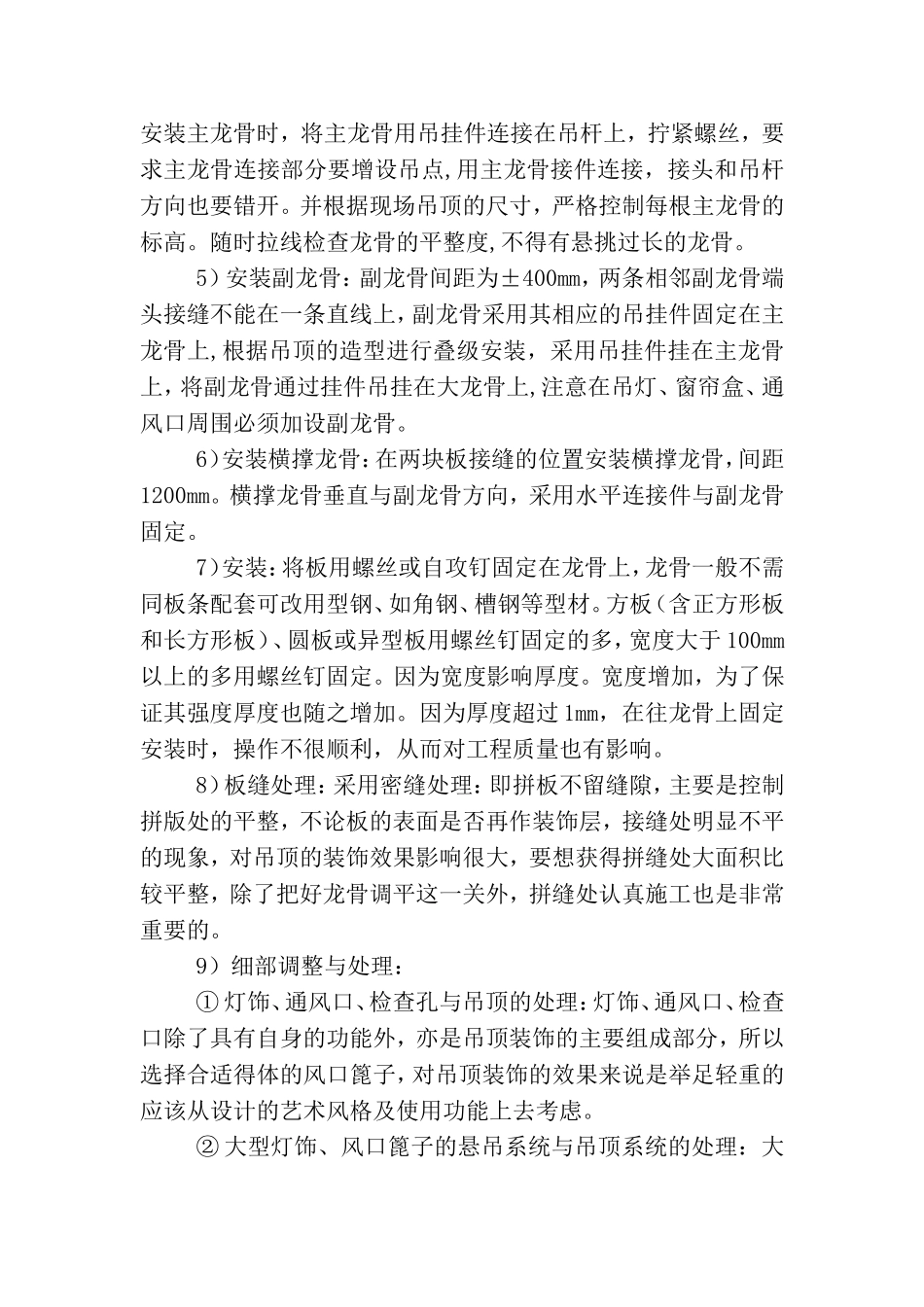

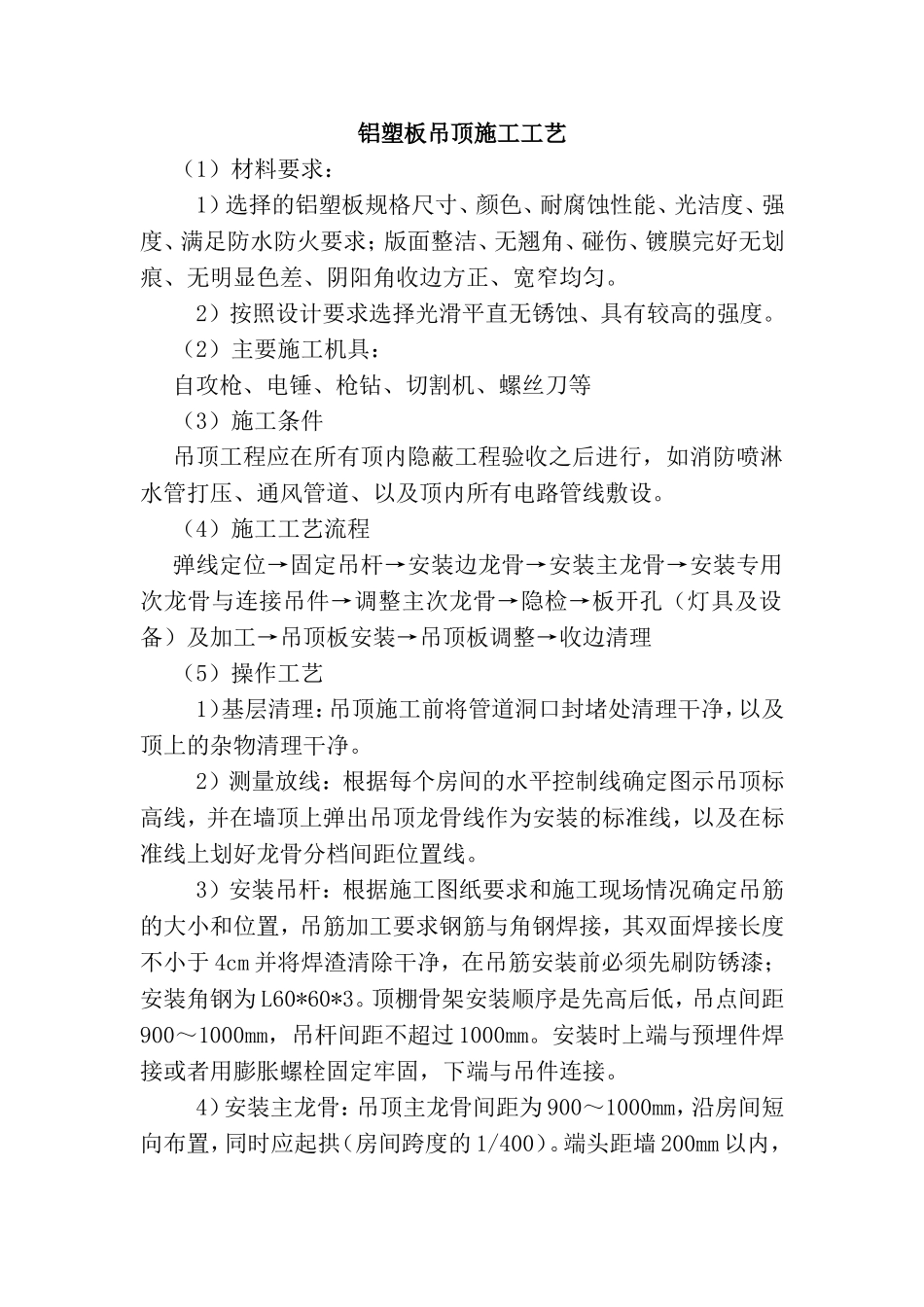

铝塑板吊顶施工工艺(1)材料要求:1)选择的铝塑板规格尺寸、颜色、耐腐蚀性能、光洁度、强度、满足防水防火要求;版面整洁、无翘角、碰伤、镀膜完好无划痕、无明显色差、阴阳角收边方正、宽窄均匀
2)按照设计要求选择光滑平直无锈蚀、具有较高的强度
(2)主要施工机具:自攻枪、电锤、枪钻、切割机、螺丝刀等(3)施工条件吊顶工程应在所有顶内隐蔽工程验收之后进行,如消防喷淋水管打压、通风管道、以及顶内所有电路管线敷设
(4)施工工艺流程弹线定位→固定吊杆→安装边龙骨→安装主龙骨→安装专用次龙骨与连接吊件→调整主次龙骨→隐检→板开孔(灯具及设备)及加工→吊顶板安装→吊顶板调整→收边清理(5)操作工艺1)基层清理:吊顶施工前将管道洞口封堵处清理干净,以及顶上的杂物清理干净
2)测量放线:根据每个房间的水平控制线确定图示吊顶标高线,并在墙顶上弹出吊顶龙骨线作为安装的标准线,以及在标准线上划好龙骨分档间距位置线
3)安装吊杆:根据施工图纸要求和施工现场情况确定吊筋的大小和位置,吊筋加工要求钢筋与角钢焊接,其双面焊接长度不小于4cm并将焊渣清除干净,在吊筋安装前必须先刷防锈漆;安装角钢为L60*60*3
顶棚骨架安装顺序是先高后低,吊点间距900~1000mm,吊杆间距不超过1000mm
安装时上端与预埋件焊接或者用膨胀螺栓固定牢固,下端与吊件连接
4)安装主龙骨:吊顶主龙骨间距为900~1000mm,沿房间短向布置,同时应起拱(房间跨度的1/400)
端头距墙200mm以内,安装主龙骨时,将主龙骨用吊挂件连接在吊杆上,拧紧螺丝,要求主龙骨连接部分要增设吊点,用主龙骨接件连接,接头和吊杆方向也要错开
并根据现场吊顶的尺寸,严格控制每根主龙骨的标高
随时拉线检查龙骨的平整度,不得有悬挑过长的龙骨
5)安装副龙骨:副龙骨间距为±400mm,两条相邻副龙骨端头接缝不能在一条直线上,副龙骨采用其相应的吊挂
