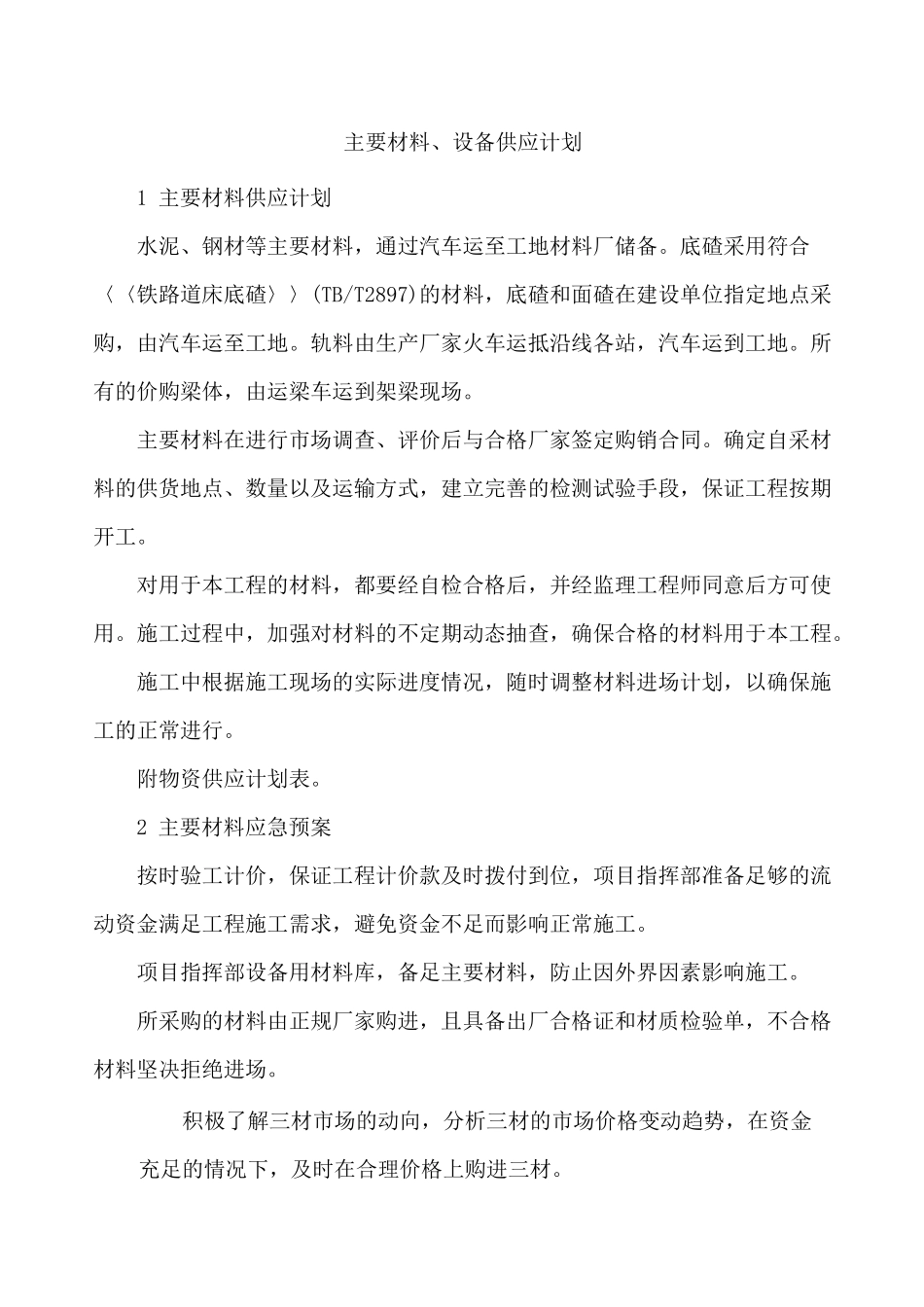

主要材料、设备供应计划1 主要材料供应计划水泥、钢材等主要材料,通过汽车运至工地材料厂储备
底碴采用符合〈〈铁路道床底碴〉〉(TB/T2897)的材料,底碴和面碴在建设单位指定地点采购,由汽车运至工地
轨料由生产厂家火车运抵沿线各站,汽车运到工地
所有的价购梁体,由运梁车运到架梁现场
主要材料在进行市场调查、评价后与合格厂家签定购销合同
确定自采材料的供货地点、数量以及运输方式,建立完善的检测试验手段,保证工程按期开工
对用于本工程的材料,都要经自检合格后,并经监理工程师同意后方可使用
施工过程中,加强对材料的不定期动态抽查,确保合格的材料用于本工程
施工中根据施工现场的实际进度情况,随时调整材料进场计划,以确保施工的正常进行
附物资供应计划表
2 主要材料应急预案按时验工计价,保证工程计价款及时拨付到位,项目指挥部准备足够的流动资金满足工程施工需求,避免资金不足而影响正常施工
项目指挥部设备用材料库,备足主要材料,防止因外界因素影响施工
所采购的材料由正规厂家购进,且具备出厂合格证和材质检验单,不合格材料坚决拒绝进场
积极了解三材市场的动向,分析三材的市场价格变动趋势,在资金充足的情况下,及时在合理价格上购进三材

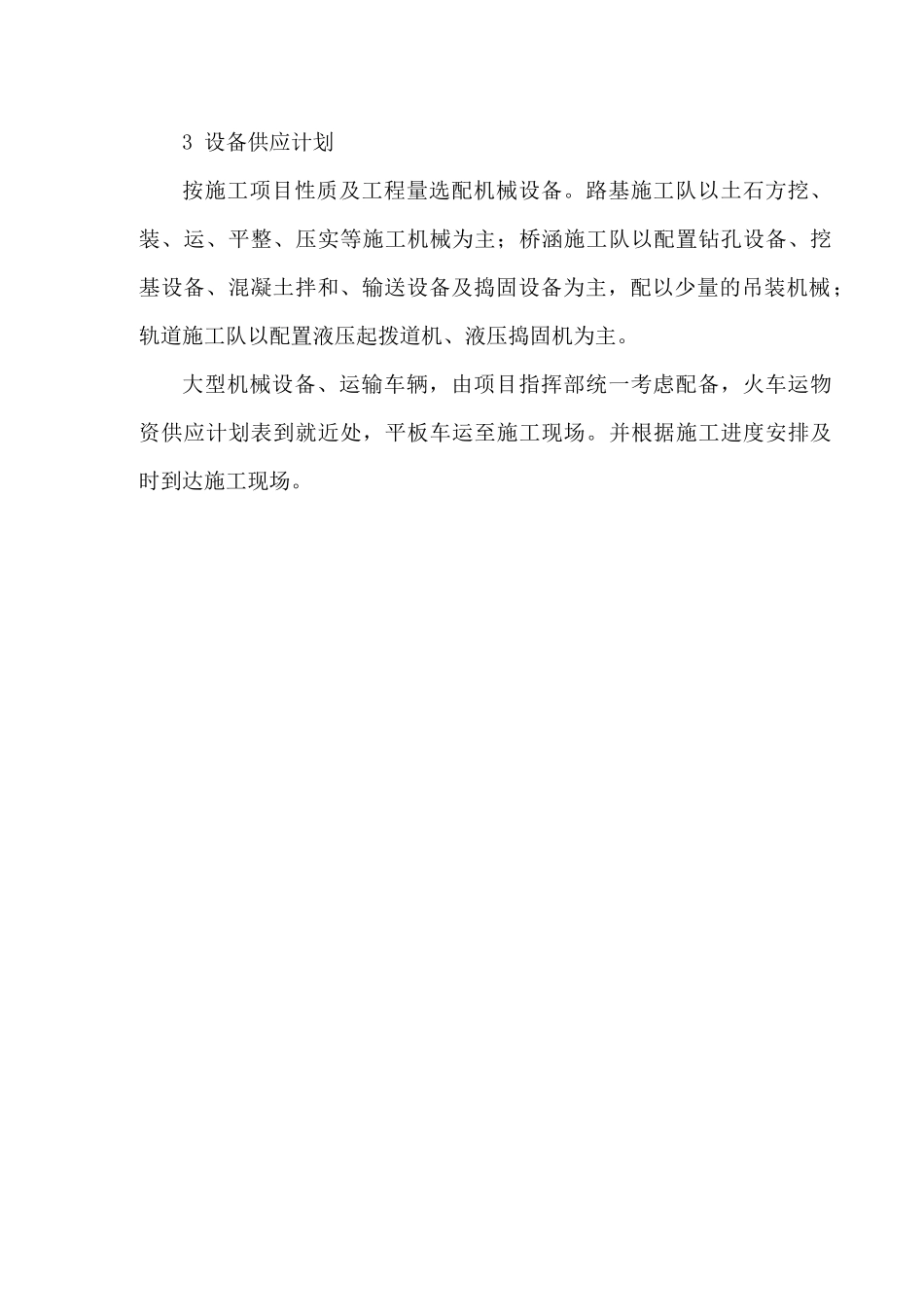

3 设备供应计划按施工项目性质及工程量选配机械设备
路基施工队以土石方挖、装、运、平整、压实等施工机械为主;桥涵施工队以配置钻孔设备、挖基设备、混凝土拌和、输送设备及捣固设备为主,配以少量的吊装机械;轨道施工队以配置液压起拨道机、液压捣固机为主
大型机械设备、运输车辆,由项目指挥部统一考虑配备,火车运物资供应计划表到就近处,平板车运至施工现场
并根据施工进度安排及时到达施工现场

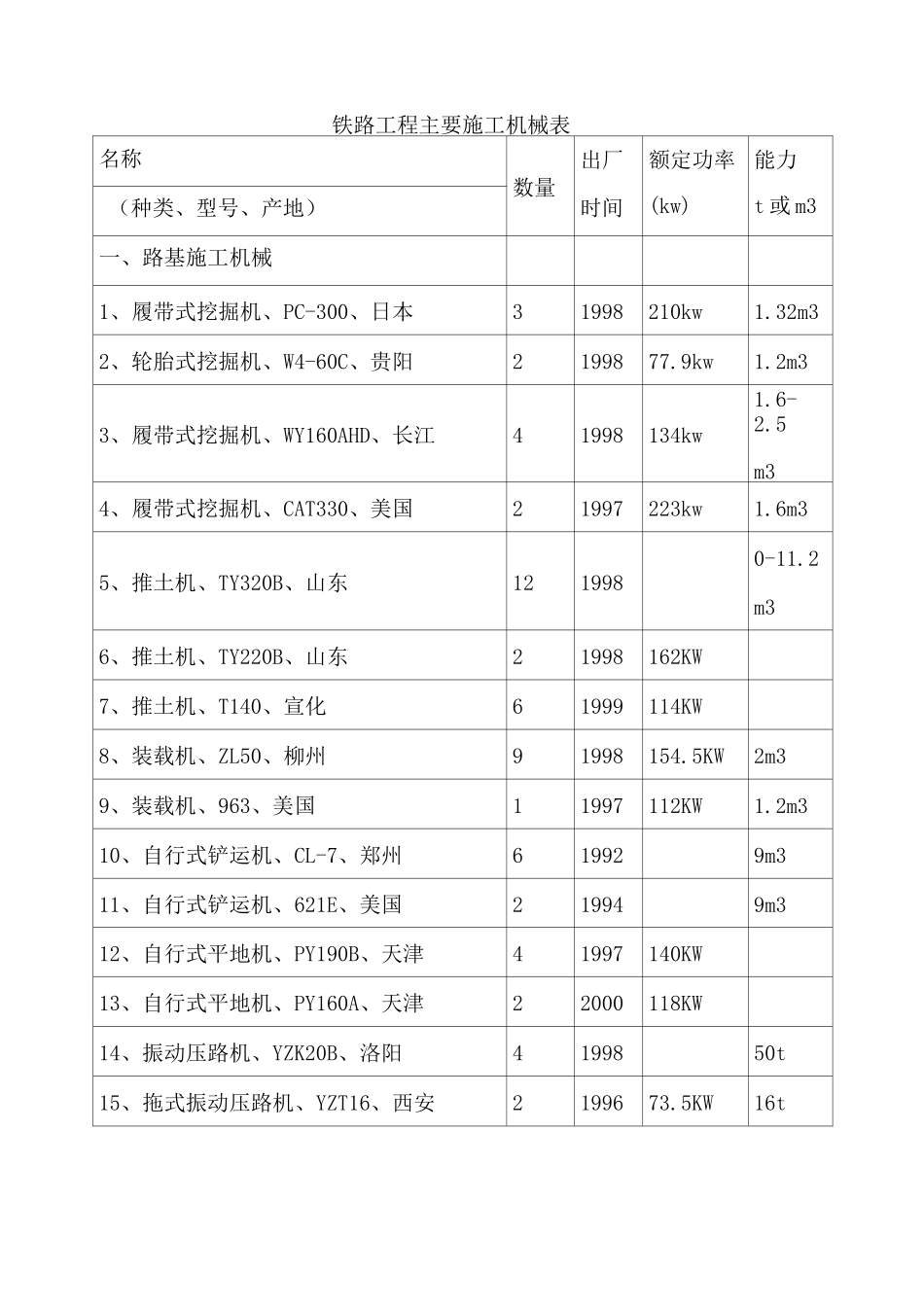

铁路工程主要施工机械表名称数量出厂额定功率能力(种类、型号、产地)时间(kw)t 或 m3一、路基施工机械1、履带式挖掘机、PC-300、日本31998210kw1
32m32、轮胎式挖
