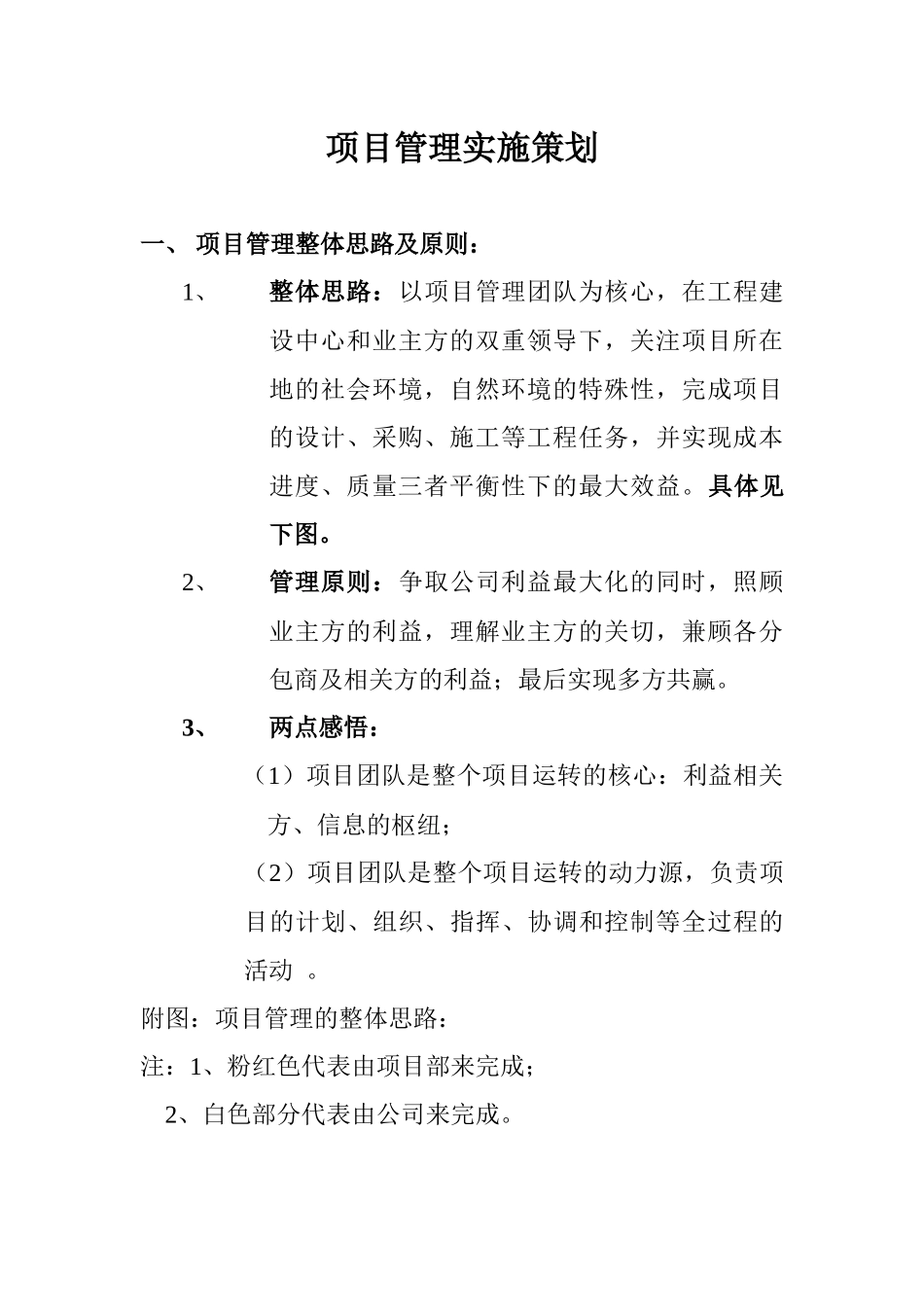

项目管理实施策划一、 项目管理整体思路及原则:1、整体思路:以项目管理团队为核心,在工程建设中心和业主方的双重领导下,关注项目所在地的社会环境,自然环境的特殊性,完成项目的设计、采购、施工等工程任务,并实现成本进度、质量三者平衡性下的最大效益
2、管理原则:争取公司利益最大化的同时,照顾业主方的利益,理解业主方的关切,兼顾各分包商及相关方的利益;最后实现多方共赢
3、两点感悟:(1)项目团队是整个项目运转的核心:利益相关方、信息的枢纽;(2)项目团队是整个项目运转的动力源,负责项目的计划、组织、指挥、协调和控制等全过程的活动

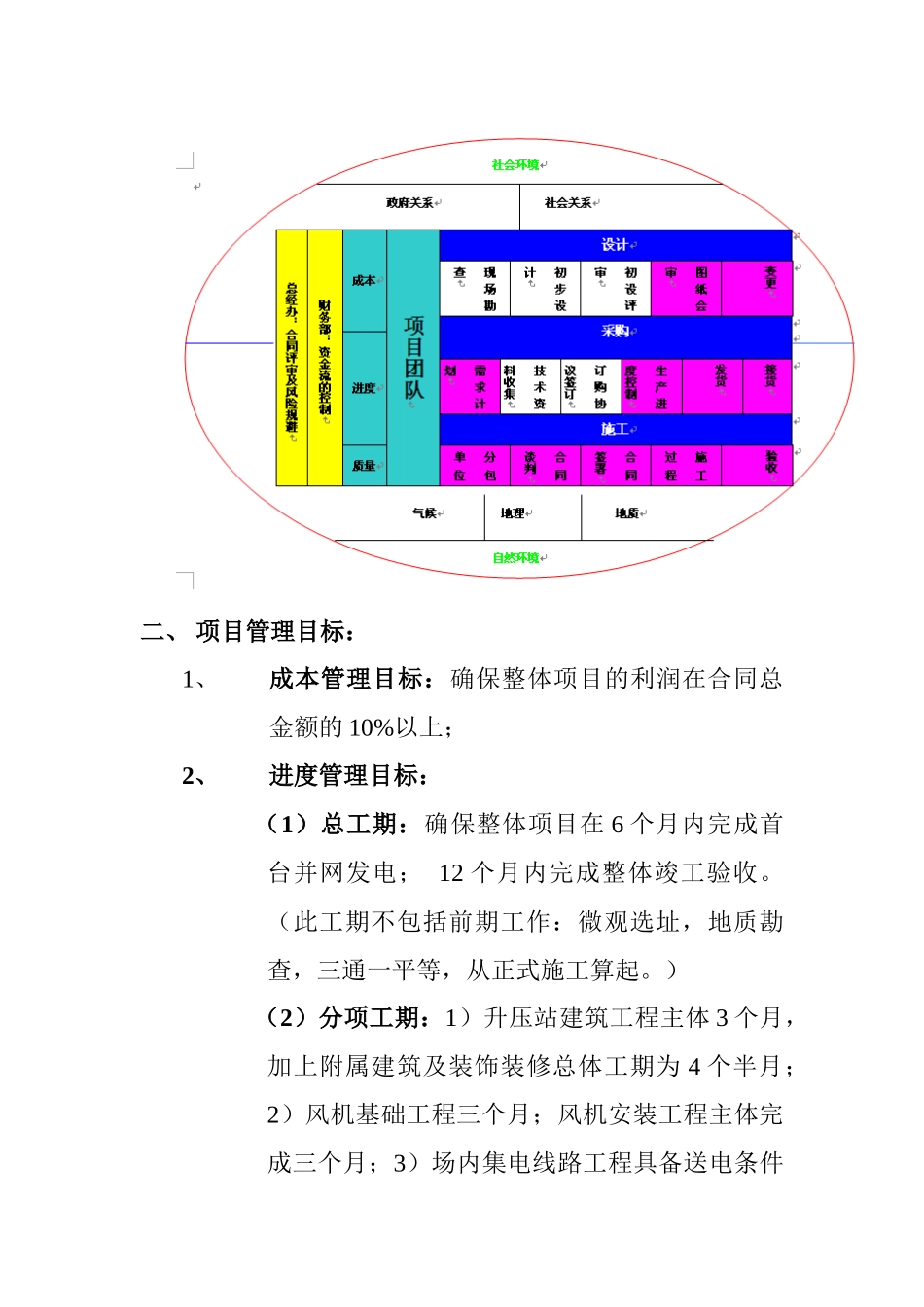

附图:项目管理的整体思路:注:1、粉红色代表由项目部来完成; 2、白色部分代表由公司来完成
二、 项目管理目标:1、成本管理目标:确保整体项目的利润在合同总金额的 10%以上;2、进度管理目标:(1)总工期:确保整体项目在 6 个月内完成首台并网发电; 12 个月内完成整体竣工验收
(此工期不包括前期工作:微观选址,地质勘查,三通一平等,从正式施工算起
)(2)分项工期:1)升压站建筑工程主体 3 个月,加上附属建筑及装饰装修总体工期为 4 个半月;2)风机基础工程三个月;风机安装工程主体完成三个月;3)场内集电线路工程具备送电条件三个半月;4)升压站电气安装工程 2 个半月(考虑电气设备不能集中到位)
3、 质量管理目标:无重大质量事故发生; 4、 安全管理目标:无重大安全事故发生

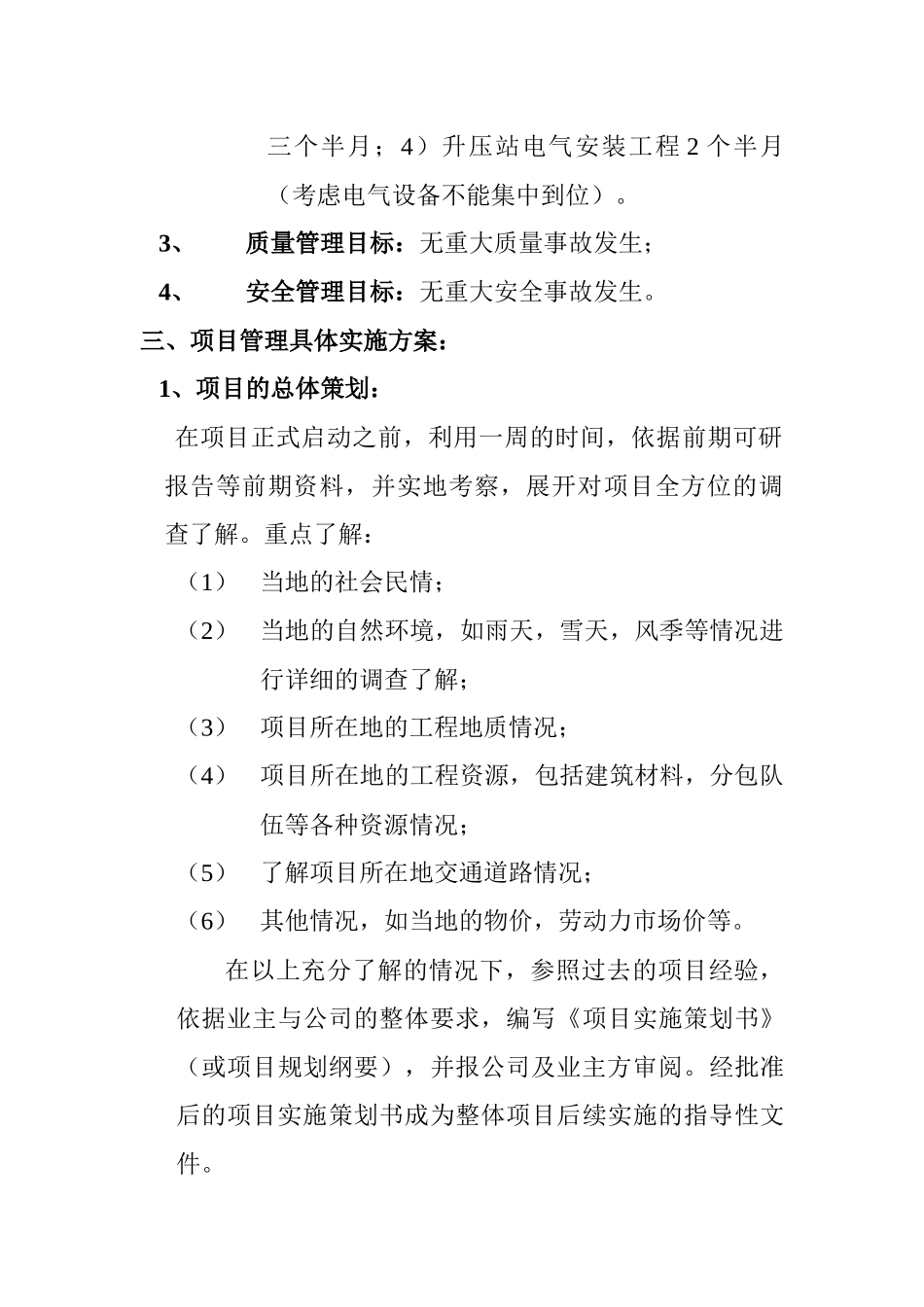

三、项目管理具体实施方案: 1、项目的总体策划: 在项目正式启动之前,利用一周的时间,依据前期可研报告等前期资料,并实地考察,展开对项目全方位的调查了解
重点了解:(1)当地的社会民情;(2)当地的自然环境,如雨天,雪天,风季等情况进行详细的调查了解;(3)项目所在地的工程地质情况;(4)项目所在地的工程资源,包括建筑材料,分包队伍等各种资源情况;(5)
