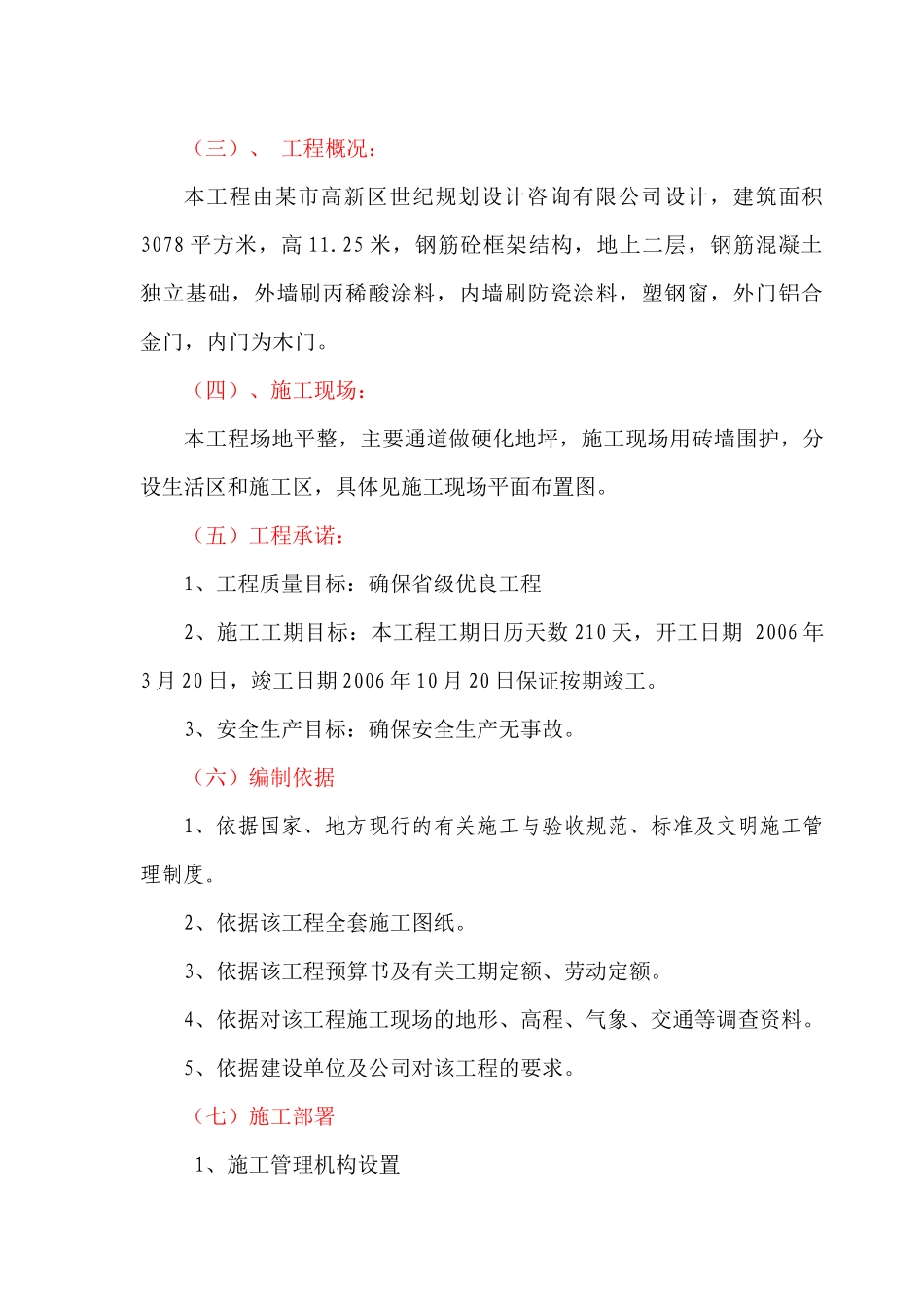

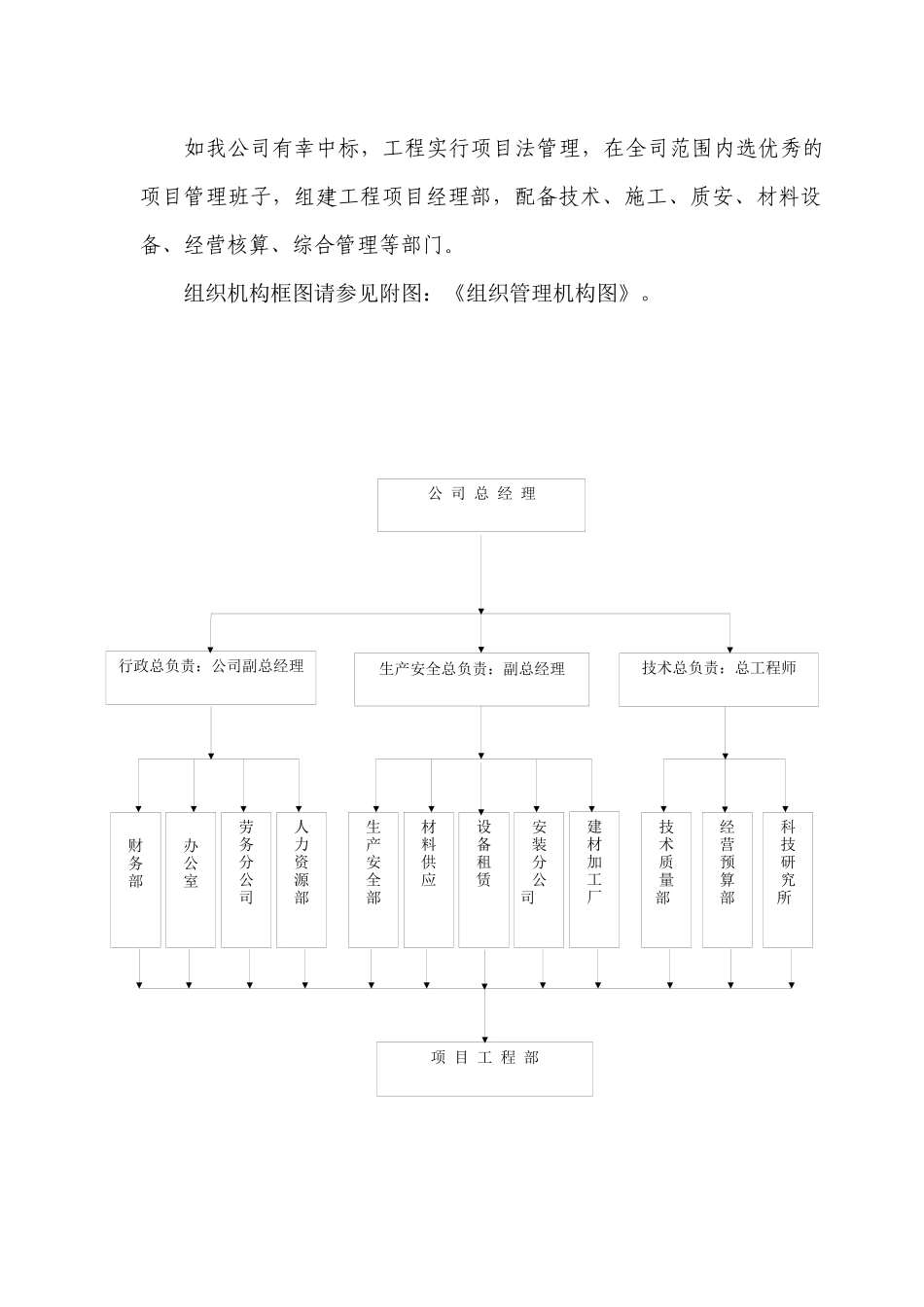

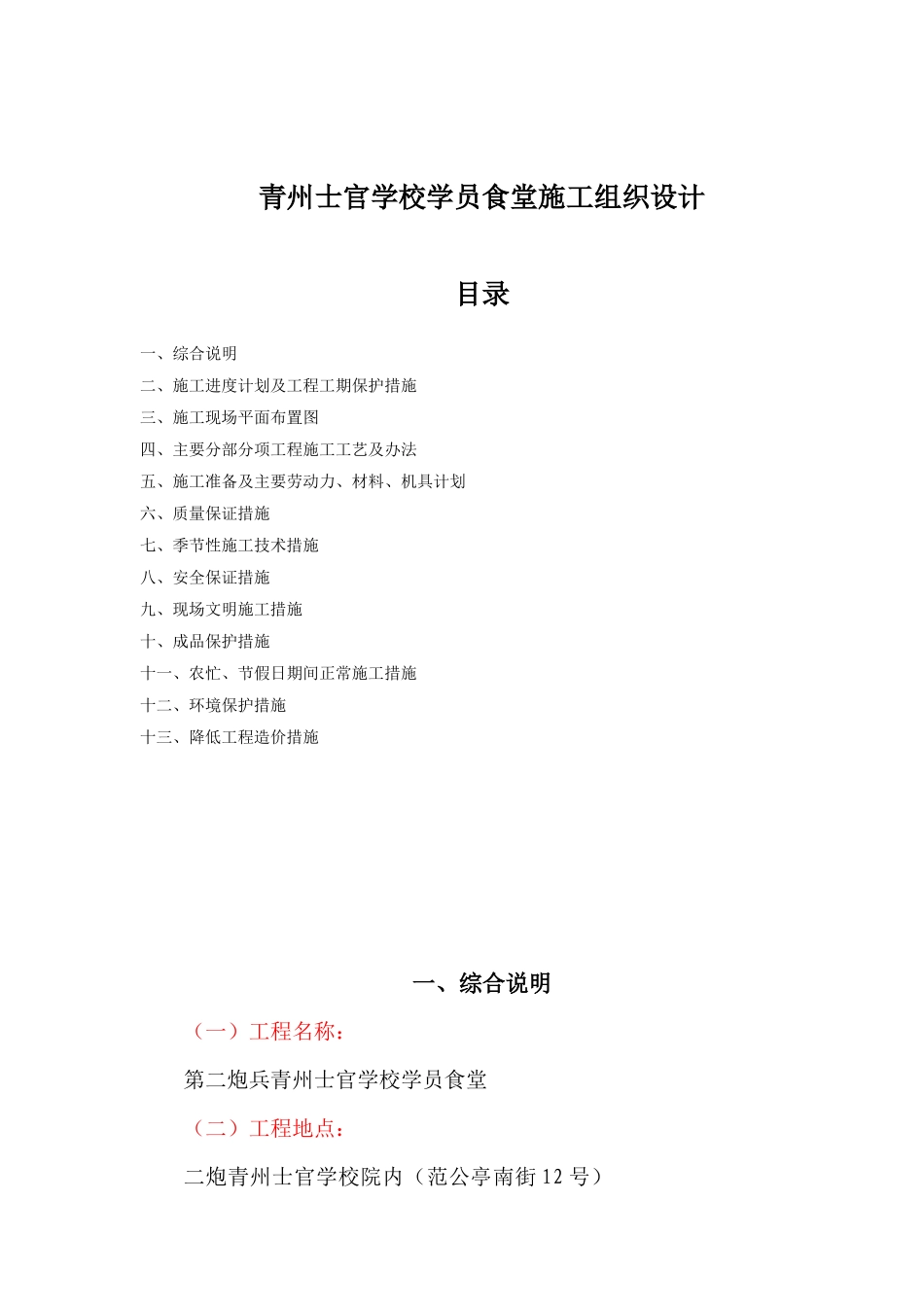

青州士官学校学员食堂施工组织设计目录一、综合说明二、施工进度计划及工程工期保护措施三、施工现场平面布置图四、主要分部分项工程施工工艺及办法五、施工准备及主要劳动力、材料、机具计划六、质量保证措施七、季节性施工技术措施八、安全保证措施九、现场文明施工措施十、成品保护措施十一、农忙、节假日期间正常施工措施十二、环境保护措施十三、降低工程造价措施一、综合说明(一)工程名称:第二炮兵青州士官学校学员食堂(二)工程地点:二炮青州士官学校院内(范公亭南街 12 号)(三)、 工程概况:本工程由某市高新区世纪规划设计咨询有限公司设计,建筑面积3078 平方米,高 11.25 米,钢筋砼框架结构,地上二层,钢筋混凝土独立基础,外墙刷丙稀酸涂料,内墙刷防瓷涂料,塑钢窗,外门铝合金门,内门为木门。(四)、施工现场:本工程场地平整,主要通道做硬化地坪,施工现场用砖墙围护,分设生活区和施工区,具体见施工现场平面布置图。(五)工程承诺:1、工程质量目标:确保省级优良工程2、施工工期目标:本工程工期日历天数 210 天,开工日期 2006 年3 月 20 日,竣工日期 2006 年 10 月 20 日保证按期竣工。3、安全生产目标:确保安全生产无事故。(六)编制依据1、依据国家、地方现行的有关施工与验收规范、标准及文明施工管理制度。2、依据该工程全套施工图纸。3、依据该工程预算书及有关工期定额、劳动定额。4、依据对该工程施工现场的地形、高程、气象、交通等调查资料。5、依据建设单位及公司对该工程的要求。(七)施工部署 1、施工管理机构设置项 目 工 程 部行政总负责:公司副总经理生产安全总负责:副总经理公 司 总 经 理技术总负责:总工程师财务部 办公室劳务分公司人力资源部生产安全部材料供应 设备租赁安装分公司 建材加工厂技术质量部 经营预算部科技研究所 如我公司有幸中标,工程实行项目法管理,在全司范围内选优秀的项目管理班子,组建工程项目经理部,配备技术、施工、质安、材料设备、经营核算、综合管理等部门。组织机构框图请参见附图:《组织管理机构图》。项 目 经 理 计划预算员、内业技术员各 1 人技术管理文件管理档案管理生产计划材料计划预 决 算质量员2 人质量监督检查验收原材料试验及结构试验土建施工5 人安装施工3 人组织施工质量安全定位放线轴线控制材料员2 人材料供应验收管理平面管理 设备员2 人设备供应管理维护保养安全员2 人安全监督...
