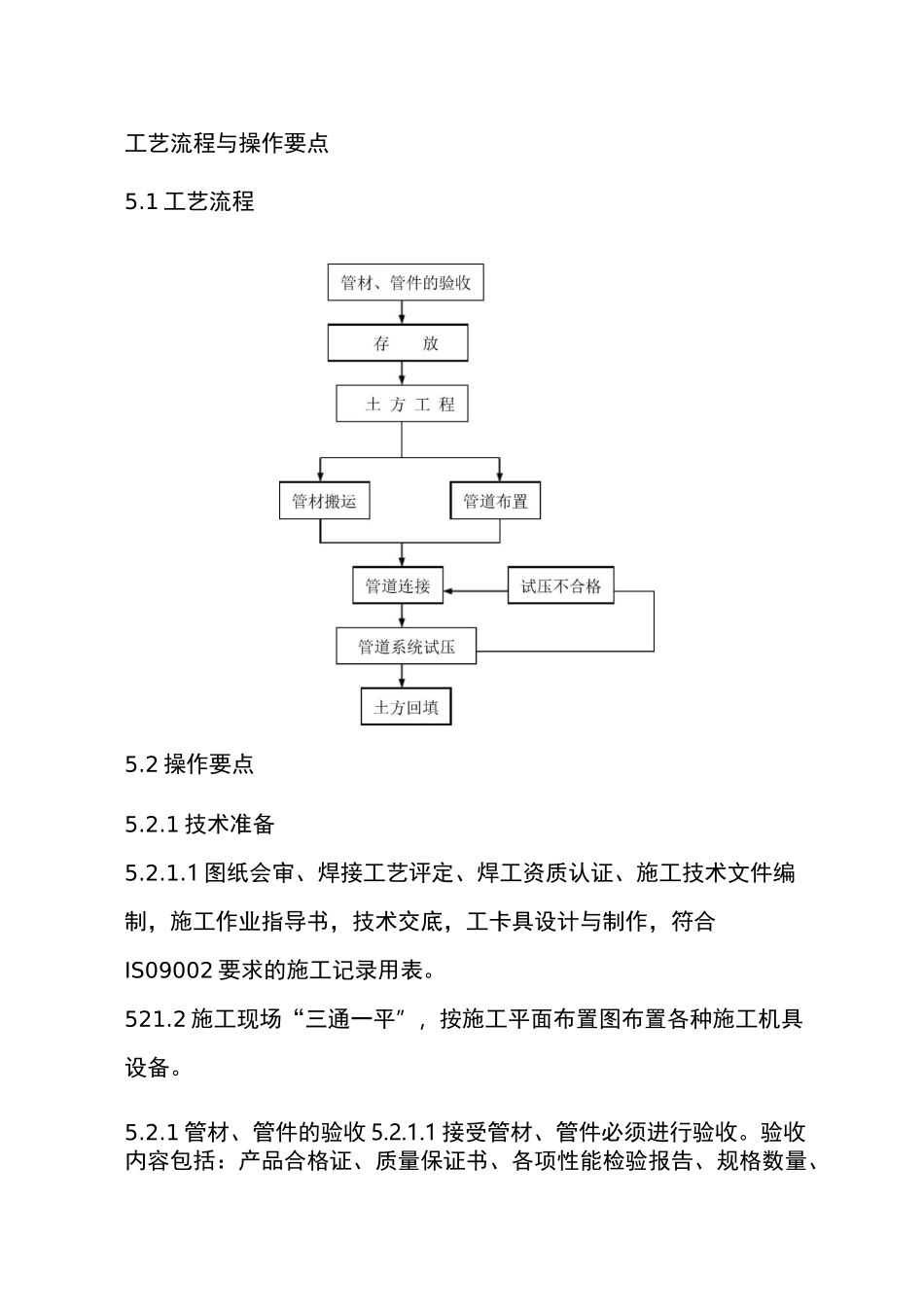

工艺流程与操作要点5
1 工艺流程5
2 操作要点5
1 技术准备5
1 图纸会审、焊接工艺评定、焊工资质认证、施工技术文件编制,施工作业指导书,技术交底,工卡具设计与制作,符合IS09002 要求的施工记录用表
2 施工现场“三通一平”,按施工平面布置图布置各种施工机具设备
1 管材、管件的验收 5
1 接受管材、管件必须进行验收

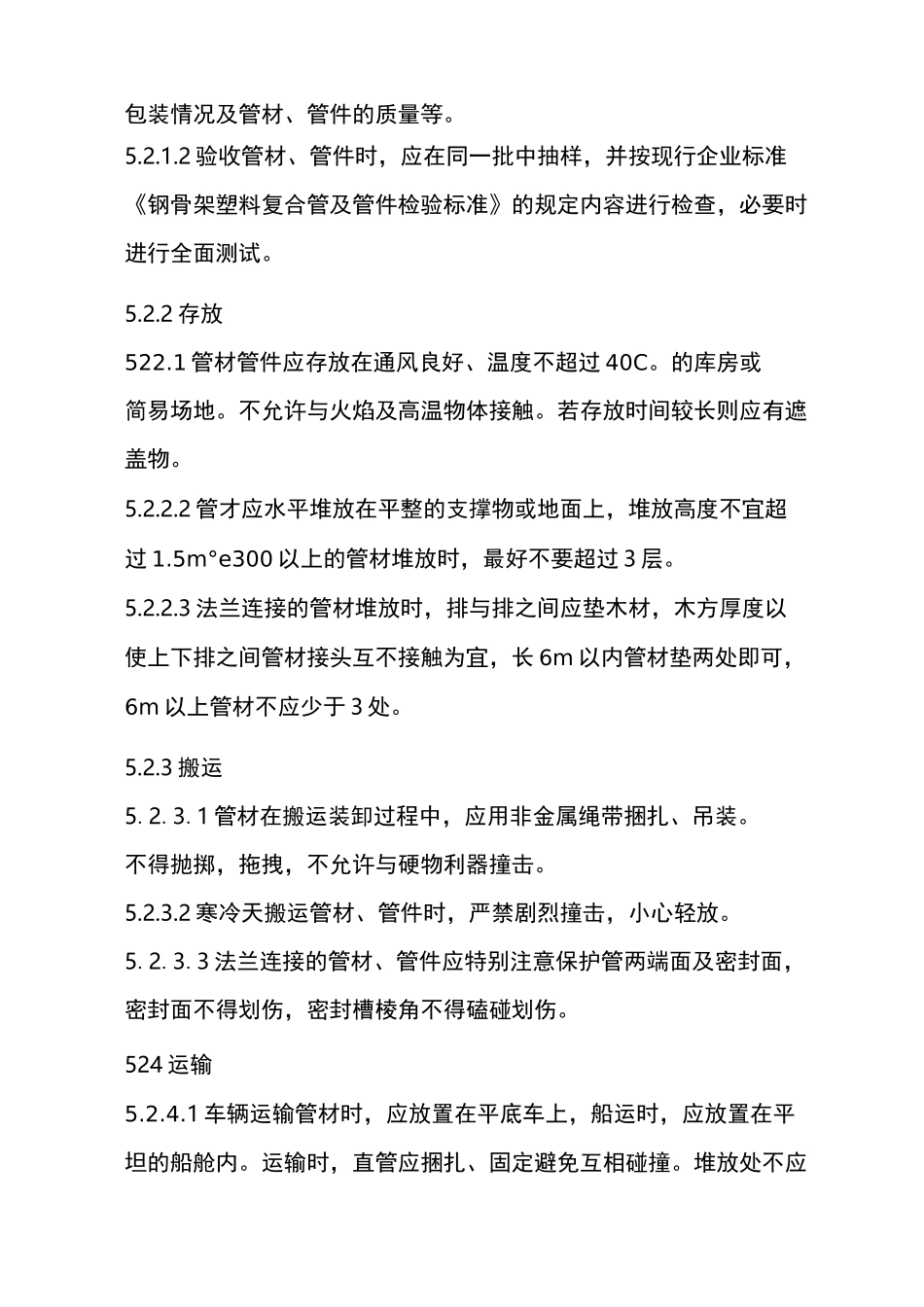

验收内容包括:产品合格证、质量保证书、各项性能检验报告、规格数量、包装情况及管材、管件的质量等
2 验收管材、管件时,应在同一批中抽样,并按现行企业标准《钢骨架塑料复合管及管件检验标准》的规定内容进行检查,必要时进行全面测试
2 存放522
1 管材管件应存放在通风良好、温度不超过 40C
的库房或简易场地
不允许与火焰及高温物体接触
若存放时间较长则应有遮盖物
2 管才应水平堆放在平整的支撑物或地面上,堆放高度不宜超过 1
5m°e300 以上的管材堆放时,最好不要超过 3 层
3 法兰连接的管材堆放时,排与排之间应垫木材,木方厚度以使上下排之间管材接头互不接触为宜,长 6m 以内管材垫两处即可,6m 以上管材不应少于 3 处
1 管材在搬运装卸过程中,应用非金属绳带捆扎、吊装
不得抛掷,拖拽,不允许与硬物利器撞击
2 寒冷天搬运管材、管件时,严禁剧烈撞击,小心轻放
3 法兰连接的管材、管件应特别注意保护管两端面及密封面,密封面不得划伤,密封槽棱角不得磕碰划伤

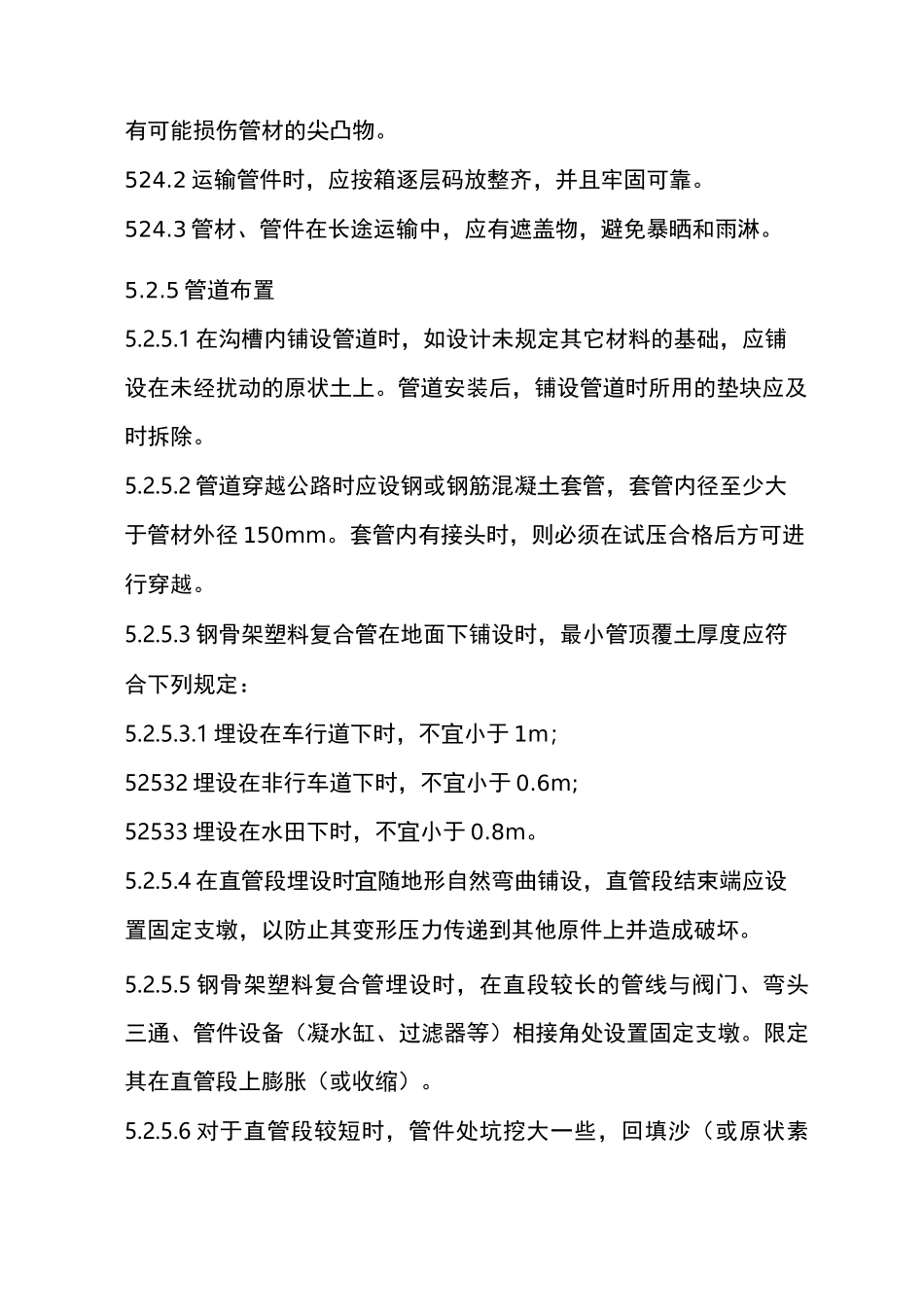

524 运输5
1 车辆运输管材时,应放置在平底车上,船运时,应放置在平坦的船舱内
运输时,直管应捆扎、固定避免互相碰撞
堆放处不应有可能损伤管材的尖凸物
2 运输管件时,应按箱逐层码放整齐,并且牢固可靠
3 管材、管件在长途运输中
