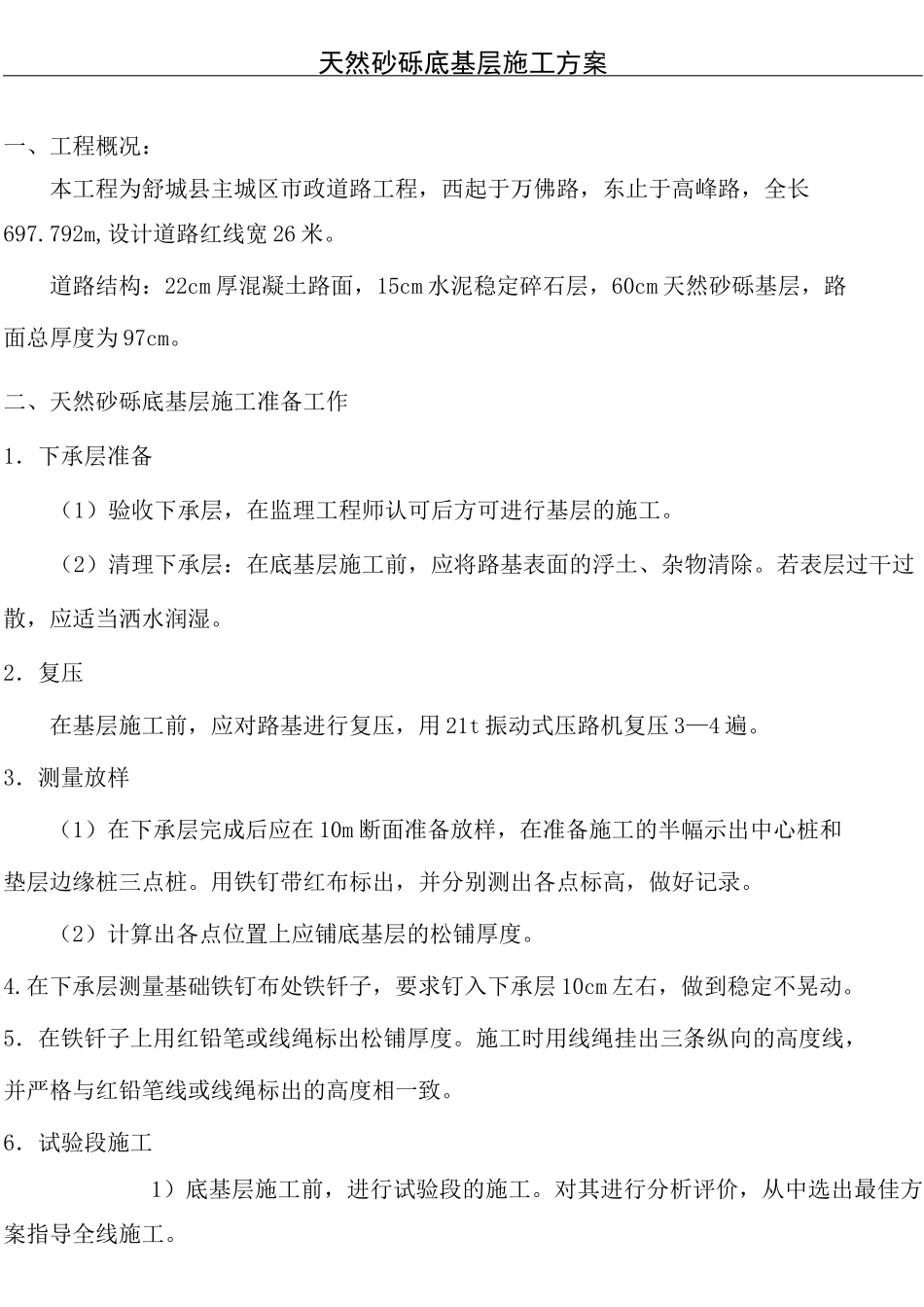

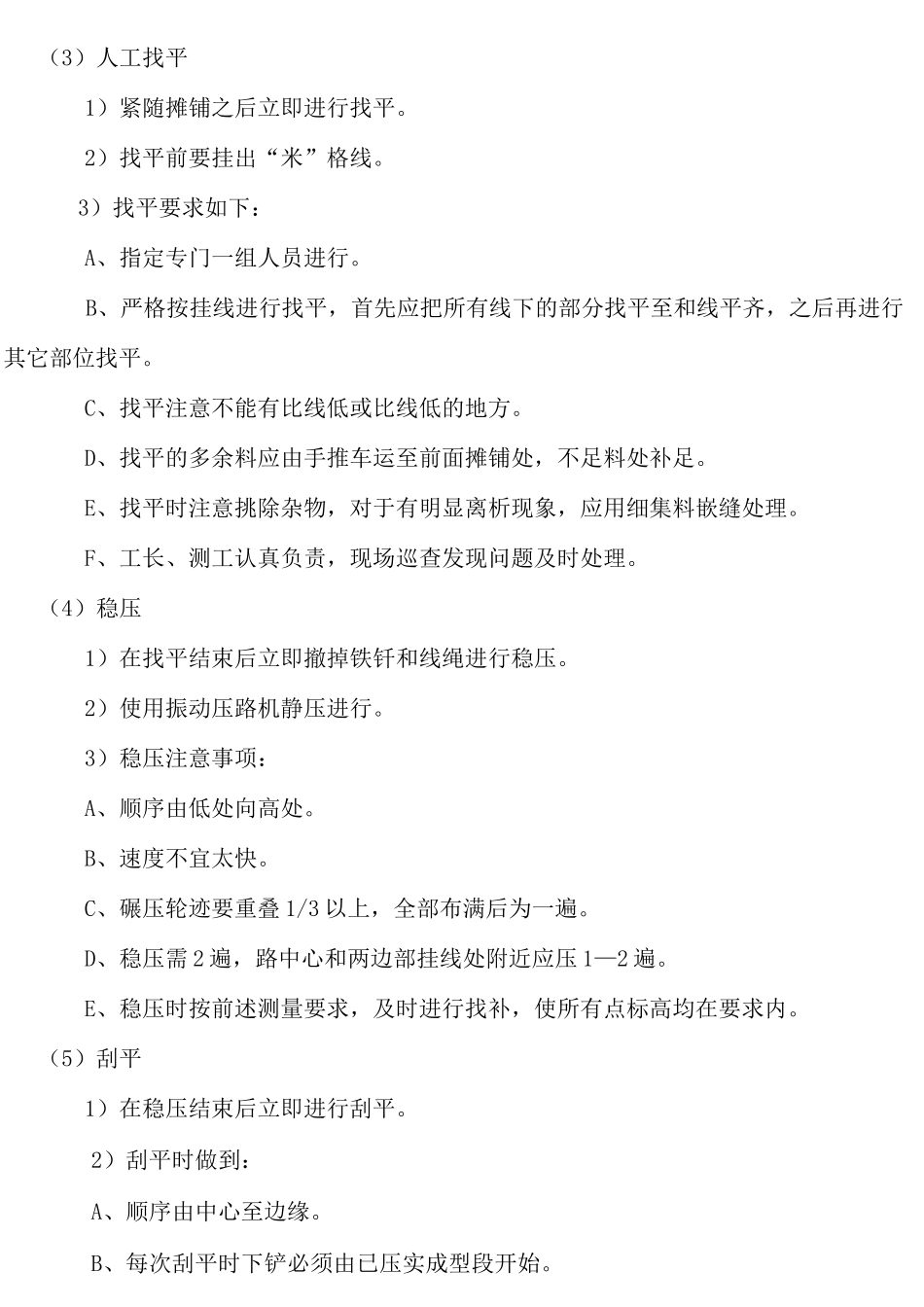

天然砂砾底基层施工方案一、工程概况:本工程为舒城县主城区市政道路工程,西起于万佛路,东止于高峰路,全长697.792m,设计道路红线宽 26 米。道路结构:22cm 厚混凝土路面,15cm 水泥稳定碎石层,60cm 天然砂砾基层,路面总厚度为 97cm。二、天然砂砾底基层施工准备工作1.下承层准备(1)验收下承层,在监理工程师认可后方可进行基层的施工。(2)清理下承层:在底基层施工前,应将路基表面的浮土、杂物清除。若表层过干过散,应适当洒水润湿。2.复压在基层施工前,应对路基进行复压,用 21t 振动式压路机复压 3—4 遍。3.测量放样(1)在下承层完成后应在 10m 断面准备放样,在准备施工的半幅示出中心桩和垫层边缘桩三点桩。用铁钉带红布标出,并分别测出各点标高,做好记录。(2)计算出各点位置上应铺底基层的松铺厚度。4.在下承层测量基础铁钉布处铁钎子,要求钉入下承层 10cm 左右,做到稳定不晃动。5.在铁钎子上用红铅笔或线绳标出松铺厚度。施工时用线绳挂出三条纵向的高度线,并严格与红铅笔线或线绳标出的高度相一致。6.试验段施工1)底基层施工前,进行试验段的施工。对其进行分析评价,从中选出最佳方案指导全线施工。(2)试验段位置应选择在地质条件、断面形式均具有代表性的路段,路段长度不宜小于 100m。(3)试验段施工应解决如下问题:1)原材料的适用性及最佳含水量控制方法。2)确定每作业段的铺筑长度及铺筑成型所用时间。3)集料的摊铺方法,松铺系数。4)整平和整形方法、程序。5)压路机的选择和适宜数量、碾压顺序、速度以及遍数6)运输、摊铺和碾压机具的协调与配合7)人员配备的合理性。8)施工工艺的修正和确认。9)其他各种技术指标的测定。7.施工方法(1)自卸车运料1)有专人指挥车辆卸料。2)人工配合铲车进行摊铺。3)做好接收记录和交接手续。设专职材料员把关。(2)摊铺1)先用铲车沿中线方向按略高于挂线高度向前均匀推进,再采用平地机精平,防止摊铺时低于挂线。2)两侧及中线处人工配合摊铺。3)摊铺时要注意:不得压线和碰钎子。4)摊铺时人力要配备充足且摊铺人员要固定不变,要求 20 人,工长、测量员认真负责,现场巡查时发现问题,及时处理。(3)人工找平1)紧随摊铺之后立即进行找平。2)找平前要挂出“米”格线。3)找平要求如下:A、指定专门一组人员进行。B、严格按挂线进行找平,首先应把所有线下的部分找平至和线平齐,之后再进行其它部位找平。C、找平注意不能有比线...
