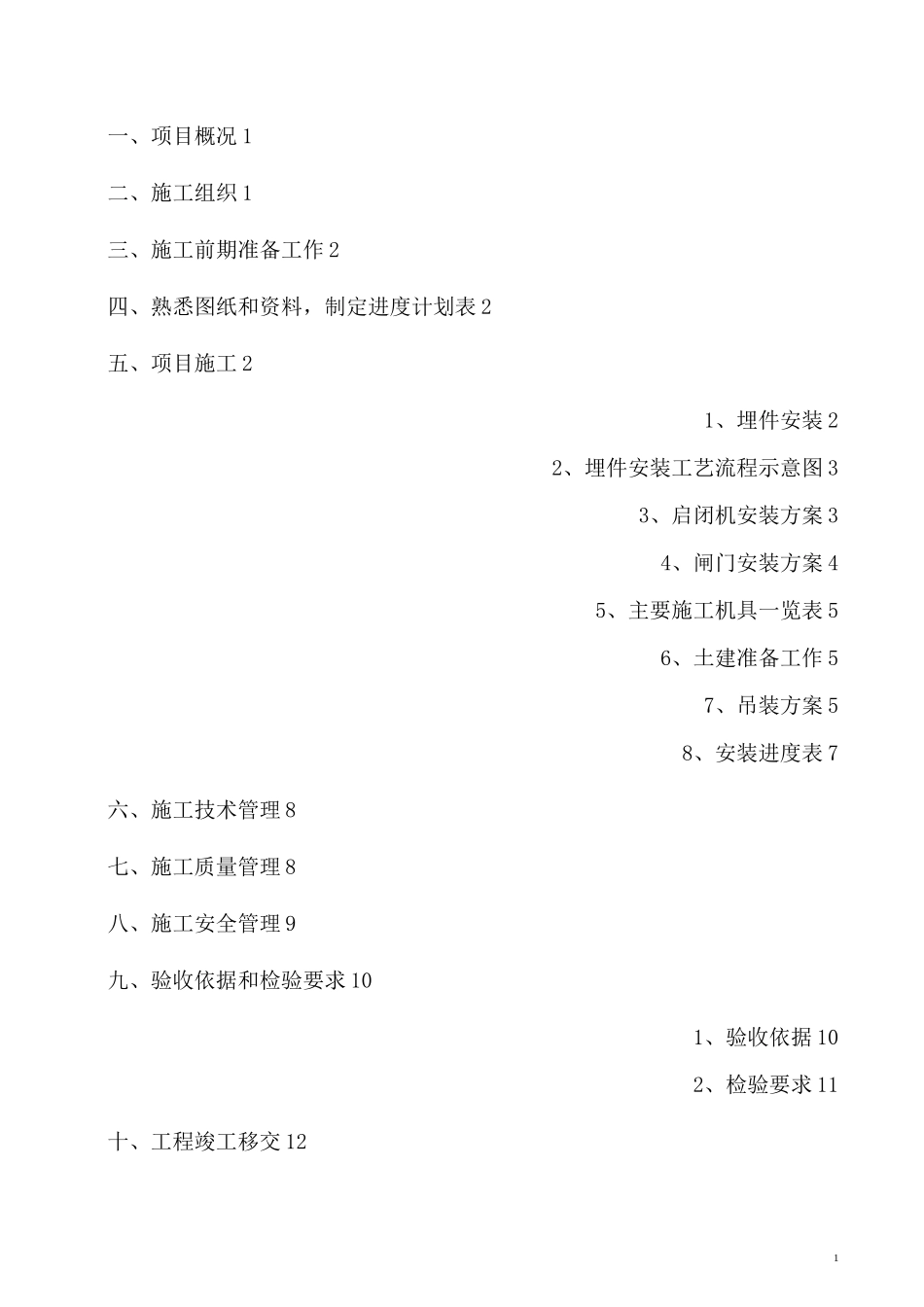

1一、项目概况 1二、施工组织 1三、施工前期准备工作 2四、熟悉图纸和资料,制定进度计划表 2五、项目施工 21、埋件安装 22、埋件安装工艺流程示意图 33、启闭机安装方案 34、闸门安装方案 45、主要施工机具一览表 56、土建准备工作 57、吊装方案 58、安装进度表 7六、施工技术管理 8七、施工质量管理 8八、施工安全管理 9九、验收依据和检验要求 101、验收依据 102、检验要求 11十、工程竣工移交 1221、工程配合1东小口沟治理工程(昌平段)钢坝闸闸门安装专项施工方案一、项目概况本项目为北京东小口沟 20m*2m 钢坝工程,主要内容包括:20mX2m 钢坝闸 1 套,2X160KN/320KN 液压启闭机组,电气调试等工作组成,具体设备安装清单如下:序号项目名称单位数量单重吊装方案120mX2m 钢坝闸套1约 10t501 汽车吊22X160KN/320KN 驱动装置套2约 2
4t501 汽车吊二、施工组织钢坝闸安装工程,施工工作量大,技术性强,工程质量要求高,工期短
为保证安全、高质、高效地完成该工程,并如期交付使用
经公司技术部研究,决定成立相应的项目组,其人员安排如下:1)项目经理:职责:全面负责工程的进度及安装质量,负责与甲方联络、内部协调工作
2)技术负责人:职责:负责安排日常工作的安排,安装质量的检查以及安全技术交底
3)质量检验员:职责:负责质量监督、质量检查
4)专职安全员:职责:负责安全管理及安全检查
5)安装工:职责:负责设备的安装、安装质量的自检
三、施工前期准备工作2在钢坝闸施工前(安装施工队伍进场前)由项目负责人负责与建设方协调钢坝闸安装过程中所需的必要条件,并做好技术交底工作
1、检查核对钢坝闸预留孔洞是否与钢坝闸安装布置图相吻合,如有缺陷,提示解决办法
2、临时用电及防火:电源应设置专用闸箱,各种负载应装有漏电保护装置,
