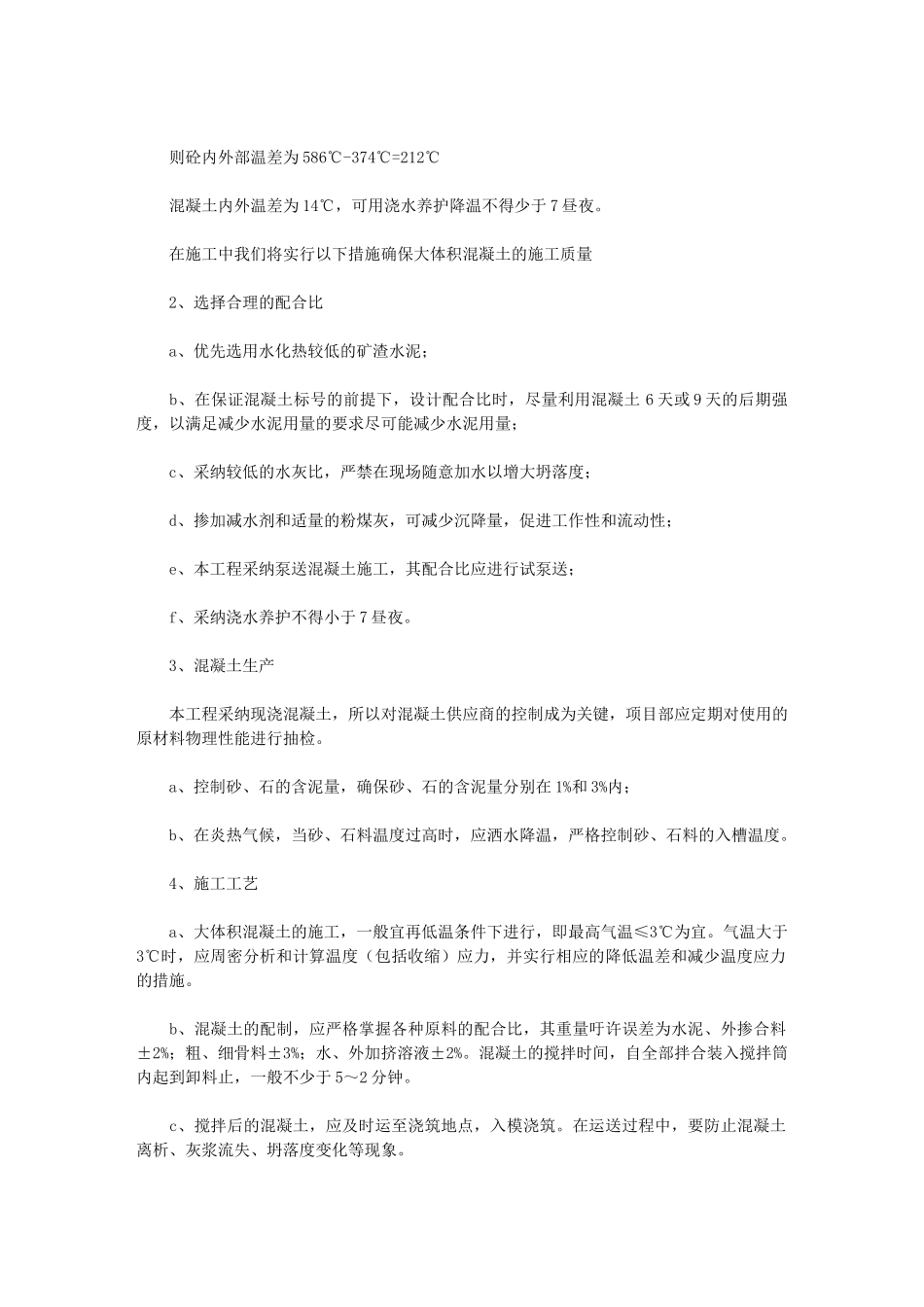

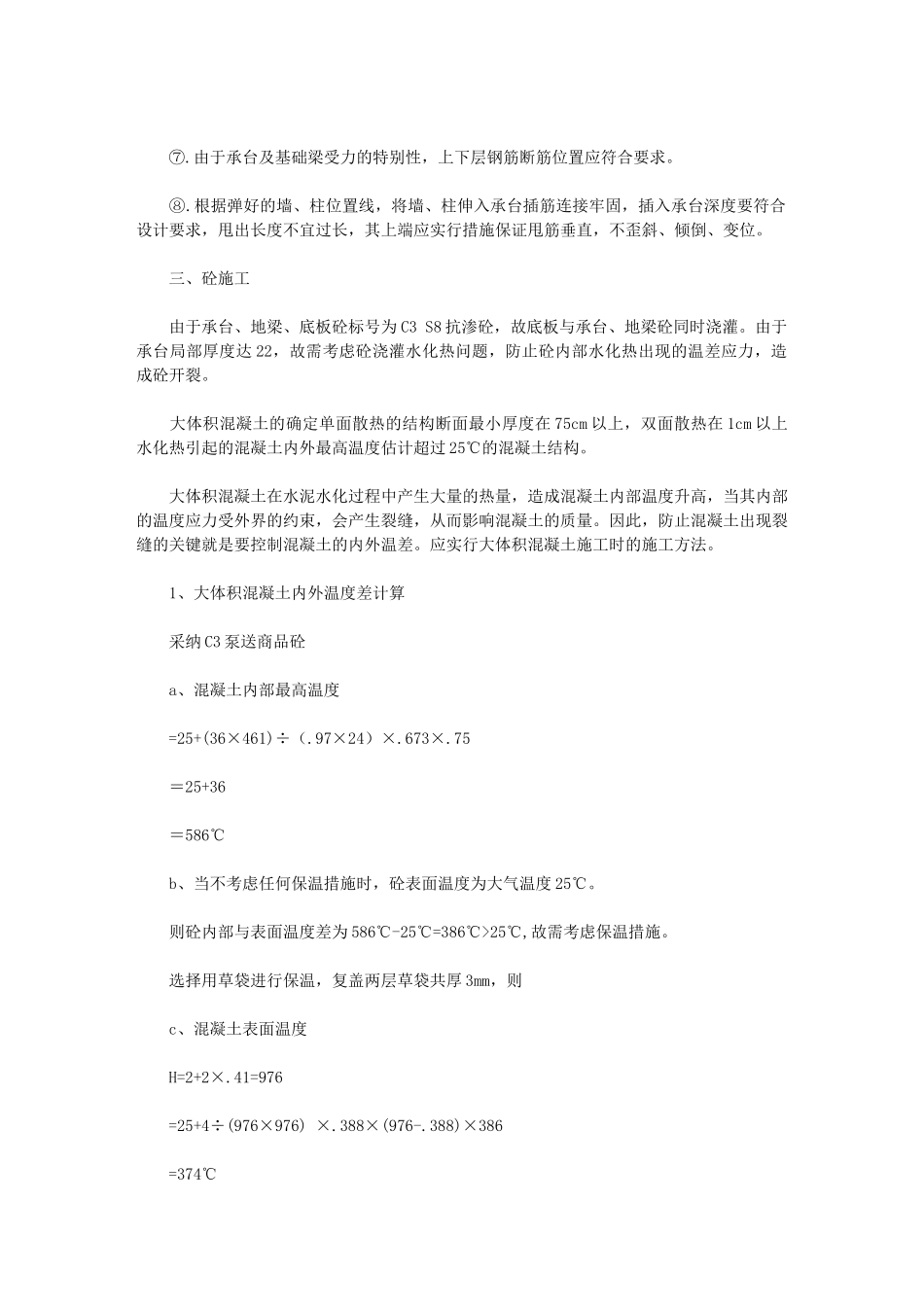

承台地倒梁施工方案 一、模板 本工程的沟槽底于底板部分均设砖模。承台、底板侧壁采纳 M5 水泥砂浆砌 MU1 红砖代模,面批 1:5 水泥砂浆 2mm 厚。以 C1 垫层为底模。 地倒梁模板等底板钢筋及地倒梁钢筋绑扎完毕后再用木模板支设,中间设对拉螺栓,梁侧模设支撑。 二、钢筋 设计要求采纳一级钢筋 fy=21N/mm2,二级钢筋 fy=31N/mm2 长向最长钢筋开料尺寸为 φ25 L=115mm(11825mm),故采纳 12 米长钢筋一次成型。短向最长钢筋 φ25 L=13635mm,则需要进行驳接,则采纳机械连接,在钢筋加工棚成型运至现场连接。 地梁钢筋长度超过 12 米,则同样采纳机械连接,在钢筋加工棚成型运至现场绑扎。 不到承台底的竖向钢筋应与水平钢筋焊接固定,以免施工过程造成偏位。 为保证承台面筋位置的准确,用 φ2 钢筋作马凳筋纵横间距 15mm. 钢筋绑扎次序承台钢筋→倒梁钢筋→底板钢筋→墙柱插筋→防雷焊接。 承台及基础倒梁梁钢筋绑扎 ①.按弹出的钢筋位置线,先铺承台下层钢筋。根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。 ②.钢筋连接时,靠近外围两行的相交点每点都连接,中间部分的相交点可相隔交错连接,双向受力的钢筋必须将钢筋交叉点全部连接。必须保证钢筋不移位。 ③.摆放承台混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每 1m 左右距离梅花型摆放。 ④.底板如有基础梁,可分段连接成型,然安装就位,或根据梁位置线就地连接成型。 ⑤.承台采纳双层钢筋时,连接完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以 1m 左右一个为宜),马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及连接方法同底板下层钢筋。 ⑥.承台钢筋如有连接接头时,接头位置也应符合施工法律规范的规定。 ⑦.由于承台及基础梁受力的特别性,上下层钢筋断筋位置应符合要求。 ⑧.根据弹好的墙、柱位置线,将墙、柱伸入承台插筋连接牢固,插入承台深度要符合设计要求,甩出长度不宜过长,其上端应实行措施保证甩筋垂直,不歪斜、倾倒、变位。 三、砼施工 由于承台、地梁、底板砼标号为 C3 S8 抗渗砼,故底板与承台、地梁砼同时浇灌。由于承台局部厚度达 22,故需考虑砼浇灌水化热问题,防止砼内部水化热出现的温差应力,造成砼开裂。 大体积混凝土的确定单面散热的结构断面最小厚度在 75cm 以上,双面散热在 1cm 以上水化热引起的混凝土内外最高温度估计超过 25℃的...
