东翼运输上山打护帮锚杆、挂网安全技术措施一、工程概况1、东翼运输上山机头段架棚段向里,因巷道两帮未打锚杆,需补打锚杆
巷道断面宽 4
5 米、高 2
3 米、长度 1600 米
2、巷道吊挂电缆帮打三排锚杆,另一帮打两排锚杆,最上一排距顶板 300mm,排距 1000mm,间距 1200mm
顶板全部挂菱形网、两帮各挂一片
3、锚杆选用 Phi;18Chi;1800mm 玻璃钢锚杆
金属网选用菱形网片长 Chi;宽=1000mmChi;1600mm
树脂选用 K2335 型
4、要求锚杆托盘压紧网片,并紧贴巷帮
每根锚杆上两个树脂药卷,要求托盘上紧,并有预紧力
网片搭接长度为 100mm,并每隔 300mm 用 12#铁丝连接
二、施工方法及支护要求(一)施工方法1、施工顺序:首先搭设工作台 rarr;补打锚杆挂网
2、早班 11:30 分前打吊挂电缆的另一帮的锚杆、因皮带离帮部较窄,中、夜班打吊挂电缆一帮的锚杆
3、采纳自卸车运送物料
4、打电缆帮锚杆时需把电缆放下

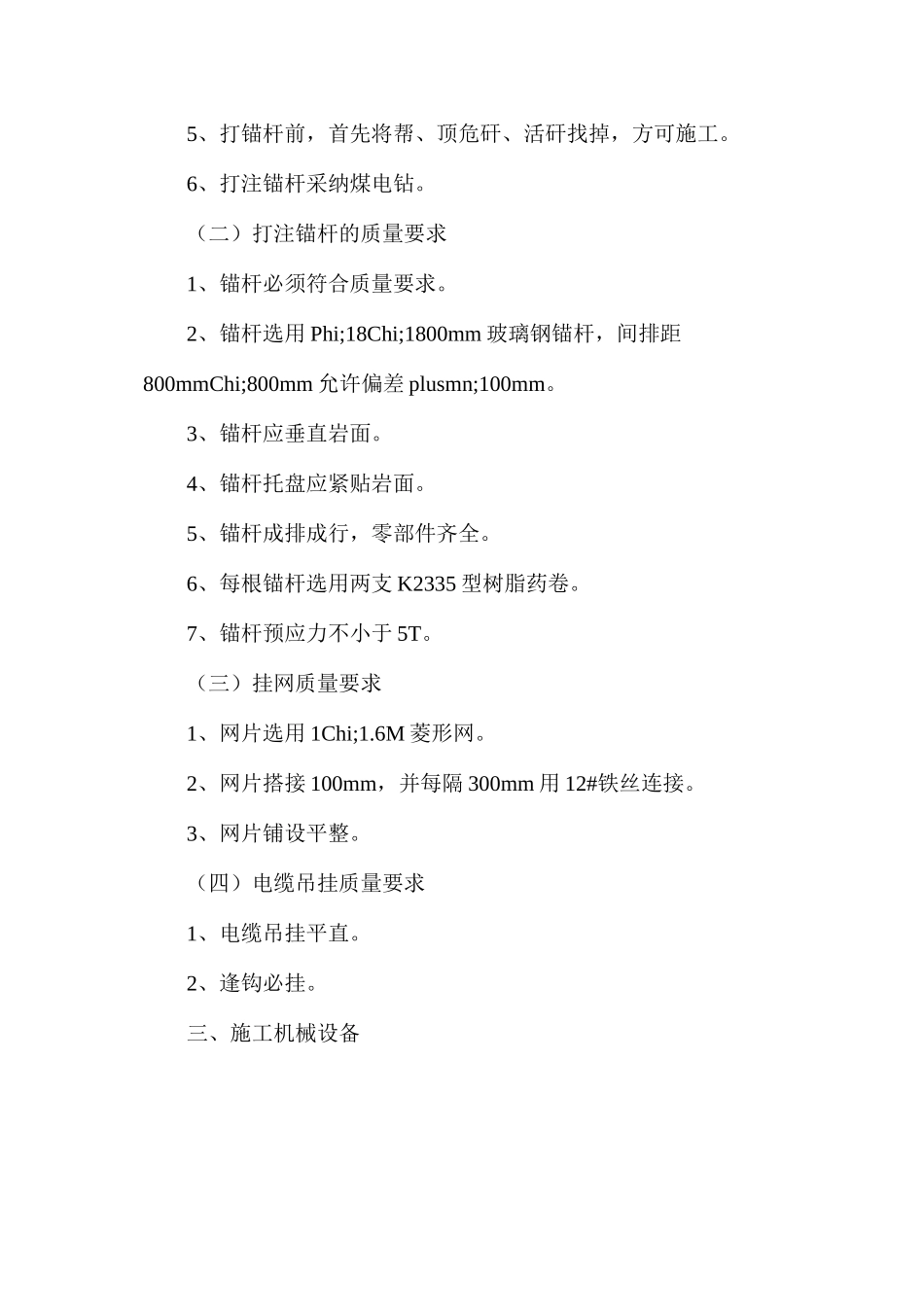

5、打锚杆前,首先将帮、顶危矸、活矸找掉,方可施工
6、打注锚杆采纳煤电钻
(二)打注锚杆的质量要求1、锚杆必须符合质量要求
2、锚杆选用 Phi;18Chi;1800mm 玻璃钢锚杆,间排距800mmChi;800mm 允许偏差 plusmn;100mm
3、锚杆应垂直岩面
4、锚杆托盘应紧贴岩面
5、锚杆成排成行,零部件齐全
6、每根锚杆选用两支 K2335 型树脂药卷
7、锚杆预应力不小于 5T
(三)挂网质量要求1、网片选用 1Chi;1
6M 菱形网
2、网片搭接 100mm,并每隔 300mm 用 12#铁丝连接
3、网片铺设平整
(四)电缆吊挂质量要求1、电缆吊挂平直
2、逢钩必挂
三、施工机械设备序号设备名称规格型号单位数量备注1煤电钻台42车辆自卸车辆2四、劳动组织出勤人数班次工种夜班早班中
