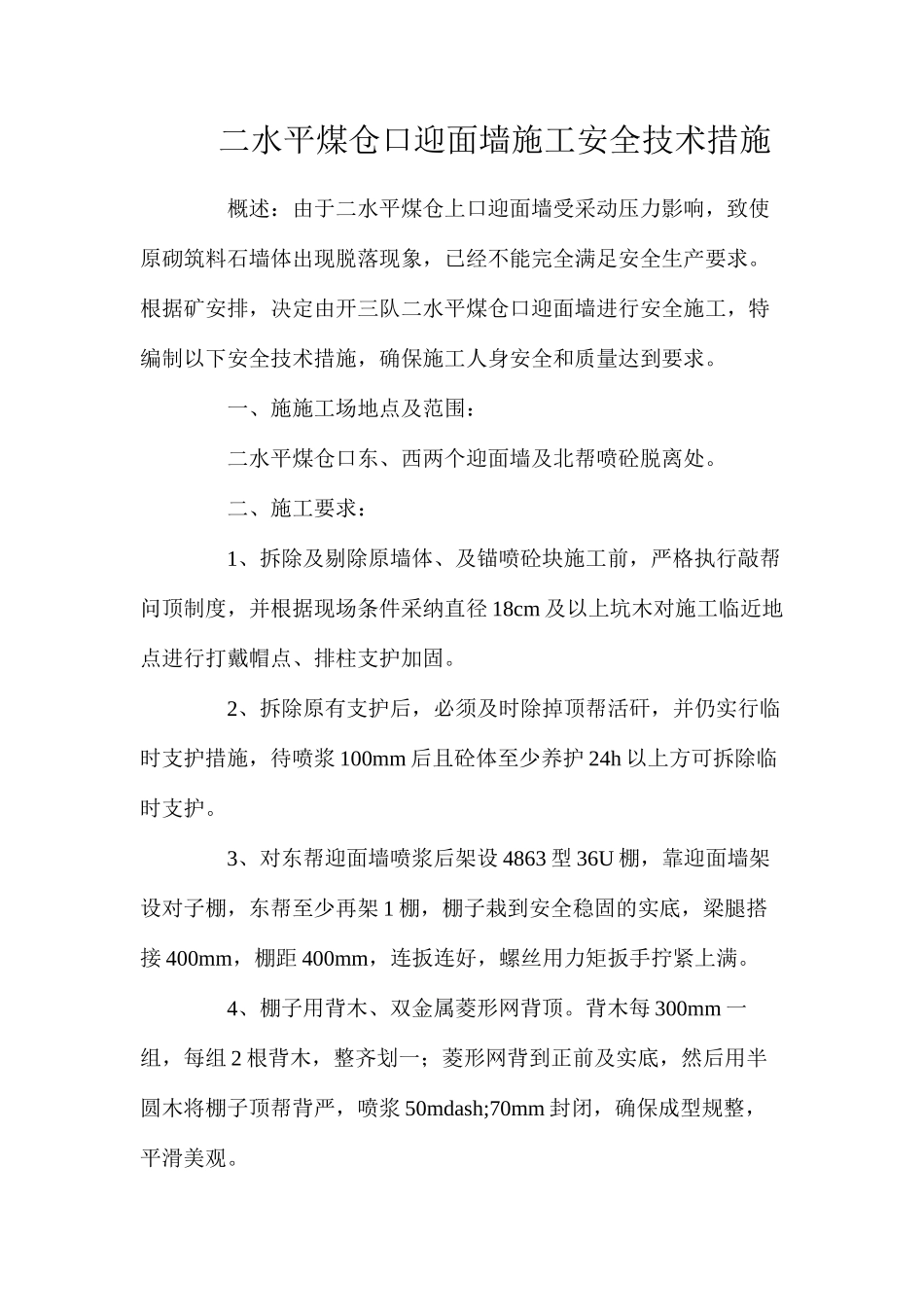

二水平煤仓口迎面墙施工安全技术措施 概述:由于二水平煤仓上口迎面墙受采动压力影响,致使原砌筑料石墙体出现脱落现象,已经不能完全满足安全生产要求。根据矿安排,决定由开三队二水平煤仓口迎面墙进行安全施工,特编制以下安全技术措施,确保施工人身安全和质量达到要求。 一、施施工场地点及范围: 二水平煤仓口东、西两个迎面墙及北帮喷砼脱离处。 二、施工要求: 1、拆除及剔除原墙体、及锚喷砼块施工前,严格执行敲帮问顶制度,并根据现场条件采纳直径 18cm 及以上坑木对施工临近地点进行打戴帽点、排柱支护加固。 2、拆除原有支护后,必须及时除掉顶帮活矸,并仍实行临时支护措施,待喷浆 100mm 后且砼体至少养护 24h 以上方可拆除临时支护。 3、对东帮迎面墙喷浆后架设 4863 型 36U 棚,靠迎面墙架设对子棚,东帮至少再架 1 棚,棚子栽到安全稳固的实底,梁腿搭接 400mm,棚距 400mm,连扳连好,螺丝用力矩扳手拧紧上满。 4、棚子用背木、双金属菱形网背顶。背木每 300mm 一组,每组 2 根背木,整齐划一;菱形网背到正前及实底,然后用半圆木将棚子顶帮背严,喷浆 50mdash;70mm 封闭,确保成型规整,平滑美观。 5、剔除西帮迎面墙及背帮砼体亦必须先进行临时支护。剔除后用直径 18cm 坑木打好戴帽排柱,确保楔实耐压,并喷 C20 砼表面封闭 50mdash;70mm。 6、喷砼标号 C20,使用水泥标号 425#,比例为清水:水泥:粗砂=185:298:657(kg);速凝剂掺和比为水泥重量的2.5mdash;4%,要求材料洁净,无杂物、泥土,喷射后并洒水养护至少 7d 以上。 7、施工安排在机电三队皮带检修时间,施工与矿调度室保持联系,确保安全作业,及时反馈情况。 三、安全技术措施: 1、开三队每班施工必须安排一名跟班队干,对当班安全及工程质量全面负责,发现问题及时汇报处理。 3、施工和机电三队保持联系。机电三队必须安排一名人员专职负责安全监视工作及皮带停机闭锁,并悬挂有人工作,禁止送电指示牌,通知溜煤嘴人员在安全地点操作,确保安全施工。 4、在东口施工前,必须用焊接牢固的脚手架、10cm 厚的松木板搭建好牢固可靠的施工平台,平台四边长 X 宽不小于3mX1.2m,以必须能够满足人员站立及安全躲避空间为原则。用双股 8#丝与煤仓上口工字钢梁固定牢靠,且迎面用铁管及半圆木做好防止料石滚落伤人遮挡防护及放置料石空间,跟班队干、班组长每班施工前检查落实到位。 5、人员在平台进行拆除作业...
