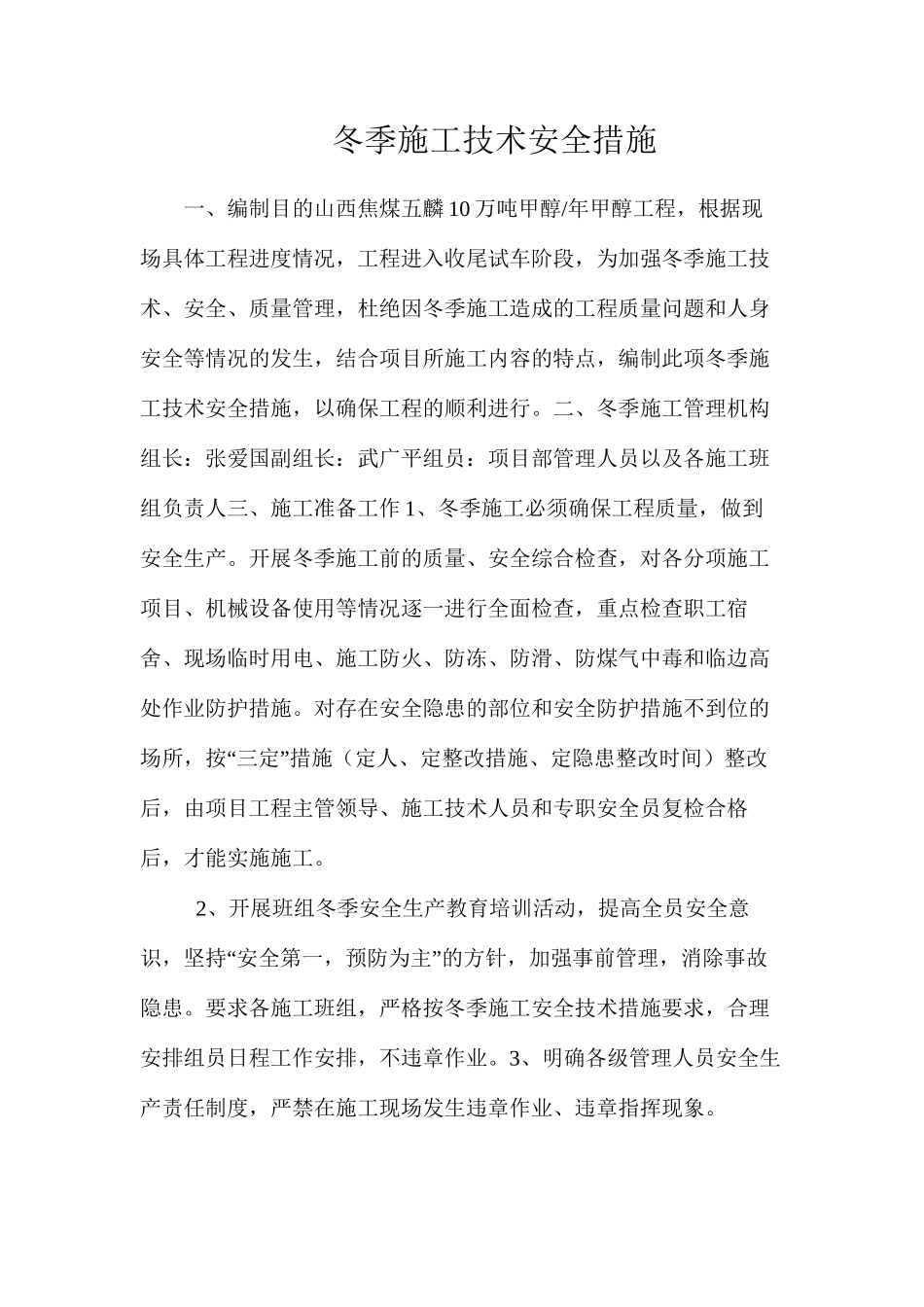

冬季施工技术安全措施一、编制目的山西焦煤五麟 10 万吨甲醇/年甲醇工程,根据现场具体工程进度情况,工程进入收尾试车阶段,为加强冬季施工技术、安全、质量管理,杜绝因冬季施工造成的工程质量问题和人身安全等情况的发生,结合项目所施工内容的特点,编制此项冬季施工技术安全措施,以确保工程的顺利进行
二、冬季施工管理机构组长:张爱国副组长:武广平组员:项目部管理人员以及各施工班组负责人三、施工准备工作 1、冬季施工必须确保工程质量,做到安全生产
开展冬季施工前的质量、安全综合检查,对各分项施工项目、机械设备使用等情况逐一进行全面检查,重点检查职工宿舍、现场临时用电、施工防火、防冻、防滑、防煤气中毒和临边高处作业防护措施
对存在安全隐患的部位和安全防护措施不到位的“”场所,按 三定 措施(定人、定整改措施、定隐患整改时间)整改后,由项目工程主管领导、施工技术人员和专职安全员复检合格后,才能实施施工
2、开展班组冬季安全生产教育培训活动,提高全员安全意“”识,坚持 安全第一,预防为主 的方针,加强事前管理,消除事故隐患
要求各施工班组,严格按冬季施工安全技术措施要求,合理安排组员日程工作安排,不违章作业
3、明确各级管理人员安全生产责任制度,严禁在施工现场发生违章作业、违章指挥现象

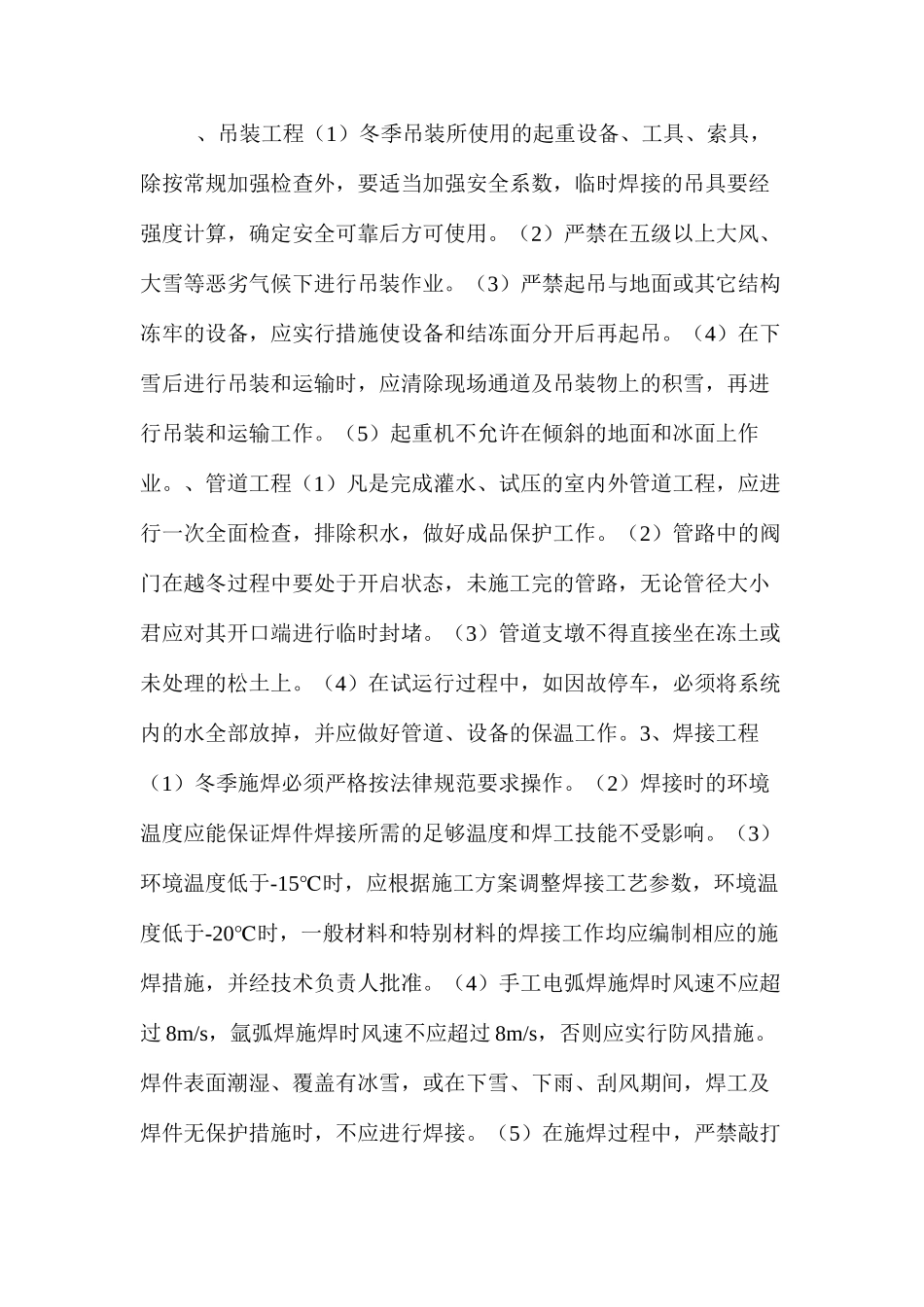

、吊装工程(1)冬季吊装所使用的起重设备、工具、索具,除按常规加强检查外,要适当加强安全系数,临时焊接的吊具要经强度计算,确定安全可靠后方可使用
(2)严禁在五级以上大风、大雪等恶劣气候下进行吊装作业
(3)严禁起吊与地面或其它结构冻牢的设备,应实行措施使设备和结冻面分开后再起吊
(4)在下雪后进行吊装和运输时,应清除现场通道及吊装物上的积雪,再进行吊装和运输工作
(5)起重机不允许在倾斜的地面和冰面上作业

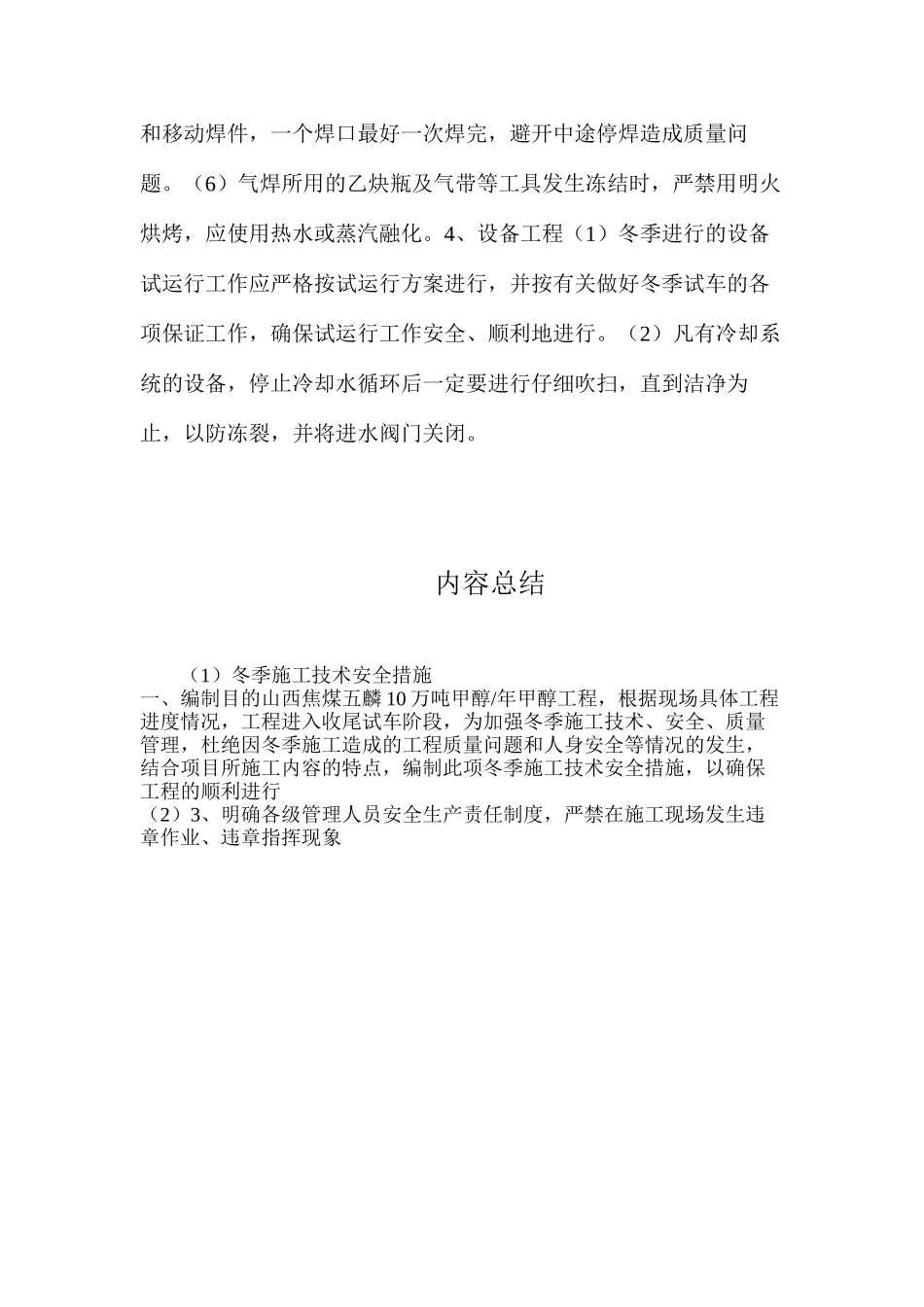

、管道工程(1)凡是完成灌水、试压的室内外管道工程,应进行一次全面检查,排除积水,做好成品保护工作
