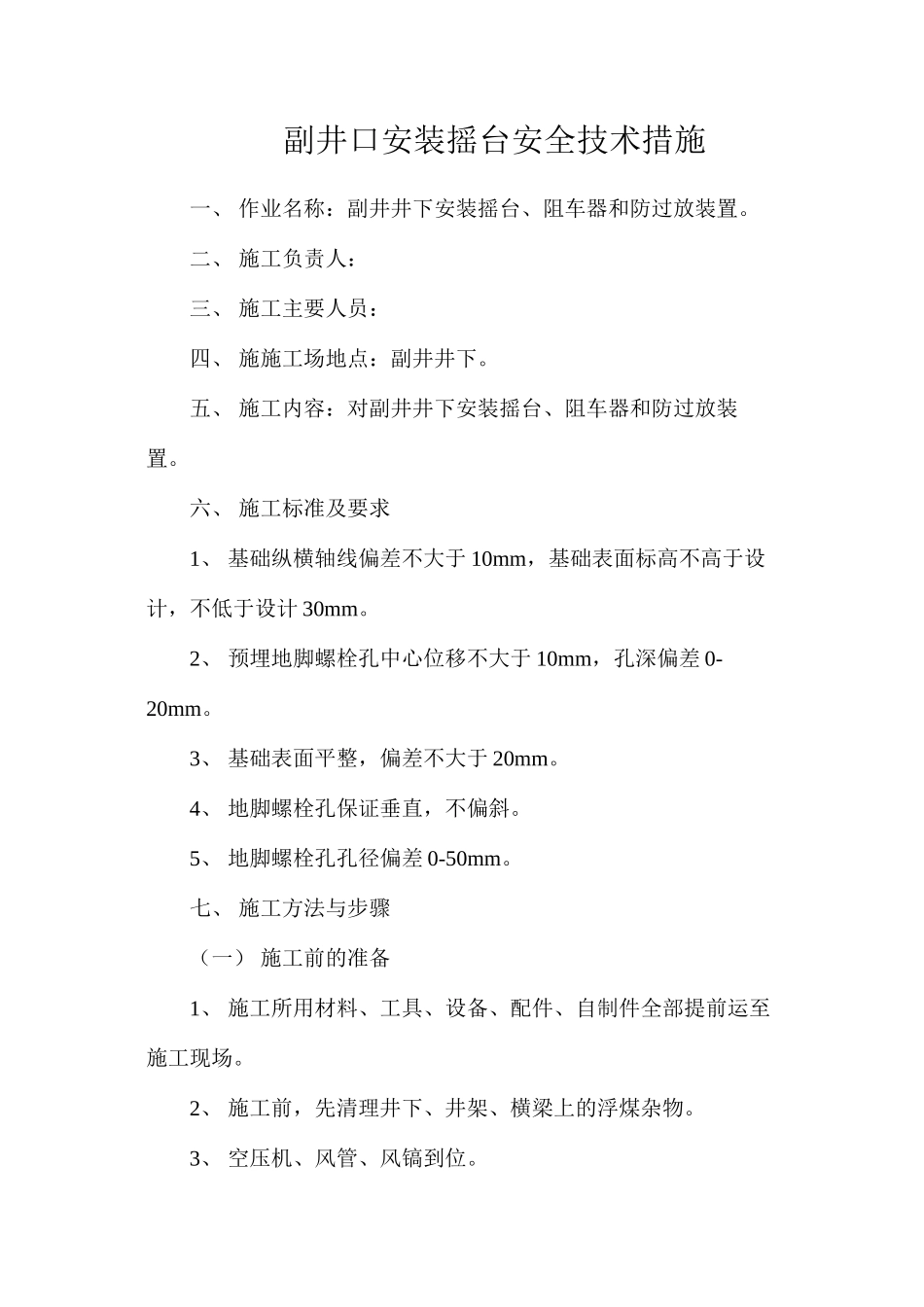

副井口安装摇台安全技术措施 一、 作业名称:副井井下安装摇台、阻车器和防过放装置
二、 施工负责人: 三、 施工主要人员: 四、 施施工场地点:副井井下
五、 施工内容:对副井井下安装摇台、阻车器和防过放装置
六、 施工标准及要求1 、 基础纵横轴线偏差不大于 10mm,基础表面标高不高于设计,不低于设计 30mm
2 、 预埋地脚螺栓孔中心位移不大于 10mm,孔深偏差 0-20mm
3 、 基础表面平整,偏差不大于 20mm
4 、 地脚螺栓孔保证垂直,不偏斜
5 、 地脚螺栓孔孔径偏差 0-50mm
七、 施工方法与步骤 (一) 施工前的准备1 、 施工所用材料、工具、设备、配件、自制件全部提前运至施工现场
2 、 施工前,先清理井下、井架、横梁上的浮煤杂物
3 、 空压机、风管、风镐到位

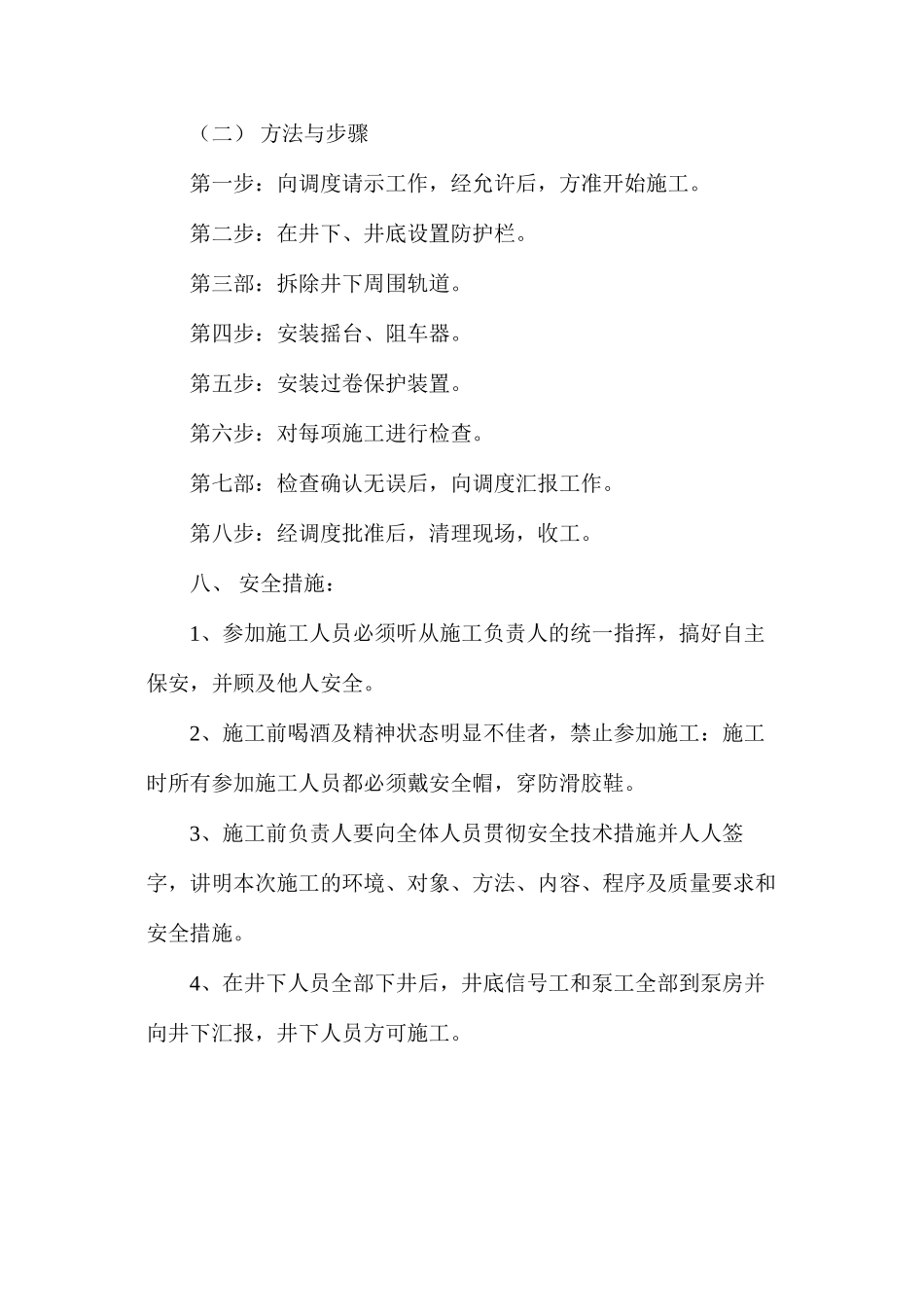

(二) 方法与步骤第一步:向调度请示工作,经允许后,方准开始施工
第二步:在井下、井底设置防护栏
第三部:拆除井下周围轨道
第四步:安装摇台、阻车器
第五步:安装过卷保护装置
第六步:对每项施工进行检查
第七部:检查确认无误后,向调度汇报工作
第八步:经调度批准后,清理现场,收工
八、 安全措施:1、参加施工人员必须听从施工负责人的统一指挥,搞好自主保安,并顾及他人安全
2、施工前喝酒及精神状态明显不佳者,禁止参加施工:施工时所有参加施工人员都必须戴安全帽,穿防滑胶鞋
3、施工前负责人要向全体人员贯彻安全技术措施并人人签字,讲明本次施工的环境、对象、方法、内容、程序及质量要求和安全措施
4、在井下人员全部下井后,井底信号工和泵工全部到泵房并向井下汇报,井下人员方可施工
5、当井下人员上井时,必须经井下施工人员同意,并且井下施工人员将井下杂物清理洁净,铺上钢板,确保安全,再次通知井下人员后,井下人员方可上井

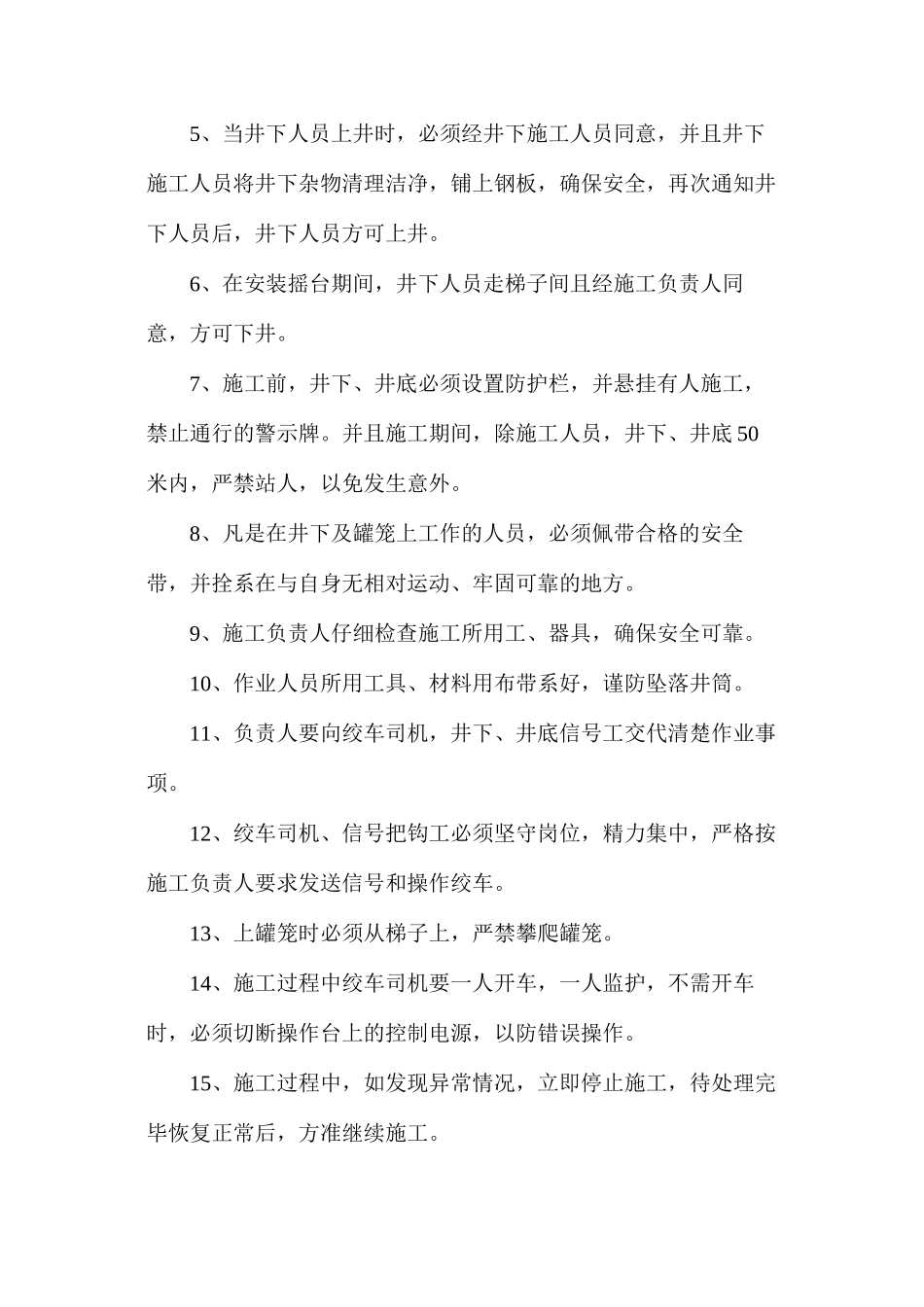

6、在安装摇台期间,井下人员走梯子间且经施工负责人同意,方可下井
