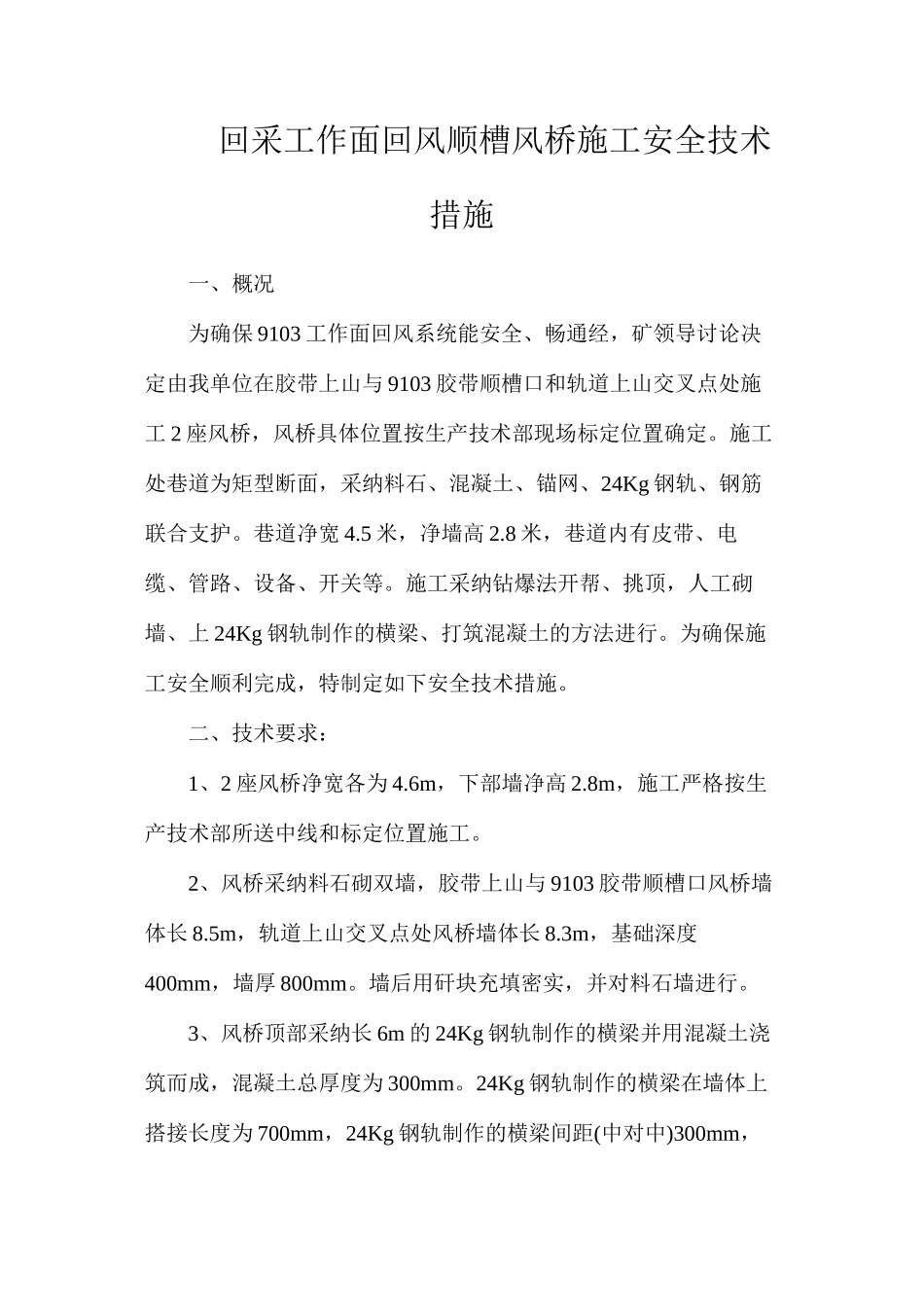

回采工作面回风顺槽风桥施工安全技术措施一、概况为确保 9103 工作面回风系统能安全、畅通经,矿领导讨论决定由我单位在胶带上山与 9103 胶带顺槽口和轨道上山交叉点处施工 2 座风桥,风桥具体位置按生产技术部现场标定位置确定
施工处巷道为矩型断面,采纳料石、混凝土、锚网、24Kg 钢轨、钢筋联合支护
巷道净宽 4
5 米,净墙高 2
8 米,巷道内有皮带、电缆、管路、设备、开关等
施工采纳钻爆法开帮、挑顶,人工砌墙、上 24Kg 钢轨制作的横梁、打筑混凝土的方法进行
为确保施工安全顺利完成,特制定如下安全技术措施
二、技术要求:1、2 座风桥净宽各为 4
6m,下部墙净高 2
8m,施工严格按生产技术部所送中线和标定位置施工
2、风桥采纳料石砌双墙,胶带上山与 9103 胶带顺槽口风桥墙体长 8
5m,轨道上山交叉点处风桥墙体长 8
3m,基础深度400mm,墙厚 800mm
墙后用矸块充填密实,并对料石墙进行
3、风桥顶部采纳长 6m 的 24Kg 钢轨制作的横梁并用混凝土浇筑而成,混凝土总厚度为 300mm
24Kg 钢轨制作的横梁在墙体上搭接长度为 700mm,24Kg 钢轨制作的横梁间距(中对中)300mm,风桥墙两端并列搭双 24Kg 钢轨制作的横梁,24Kg 钢轨制作的横梁外包混凝土不小于 100mm

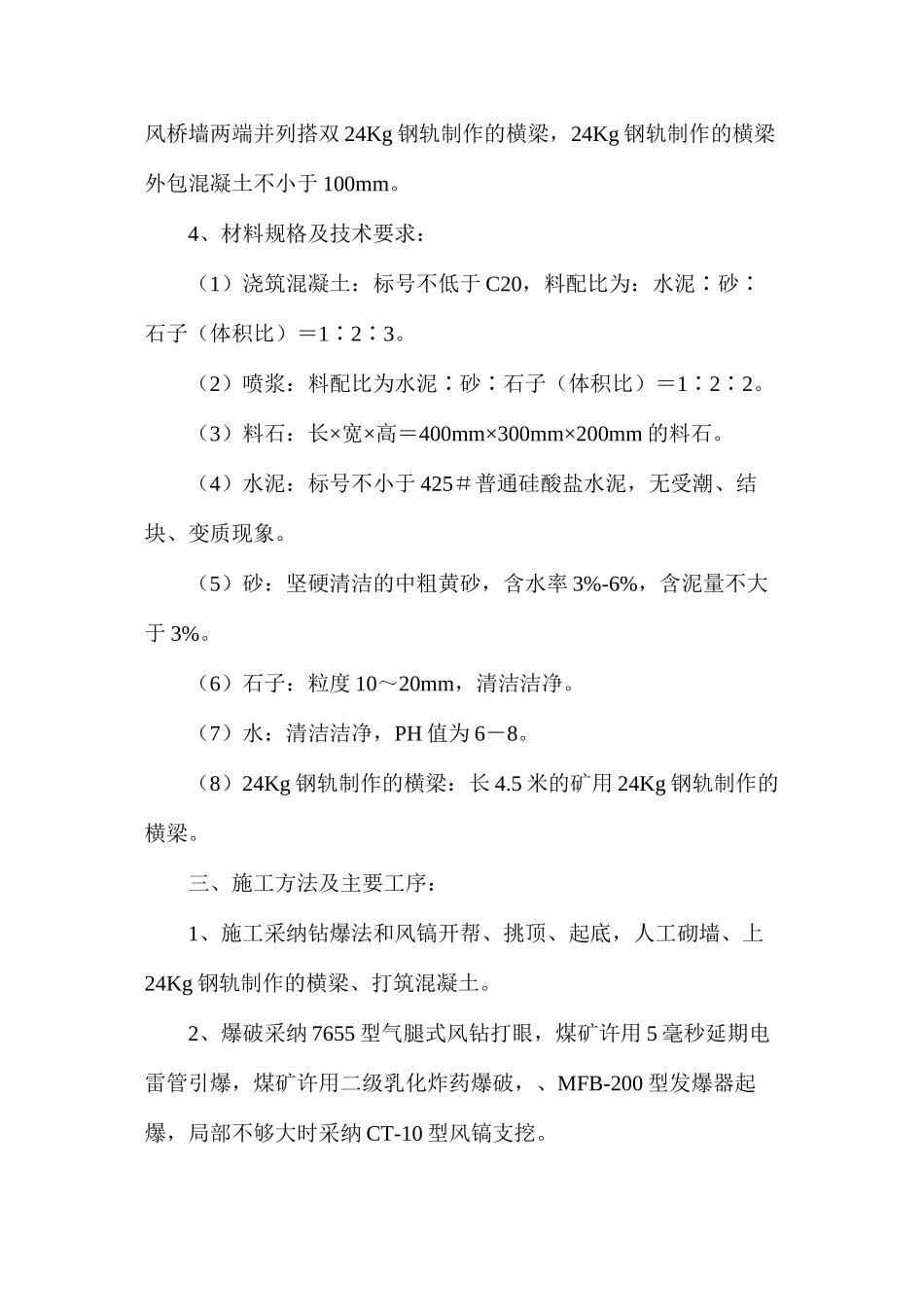

4、材料规格及技术要求:(1)浇筑混凝土:标号不低于 C20,料配比为:水泥∶砂∶石子(体积比)=123∶ ∶
(2)喷浆:料配比为水泥∶砂∶石子(体积比)=122∶ ∶
(3)料石:长×宽×高=400mm×300mm×200mm 的料石
(4)水泥:标号不小于 425#普通硅酸盐水泥,无受潮、结块、变质现象
(5)砂:坚硬清洁的中粗黄砂,含水率 3%-6%,含泥量不大于 3%
(6)石子:粒度 10~20mm,清洁洁净

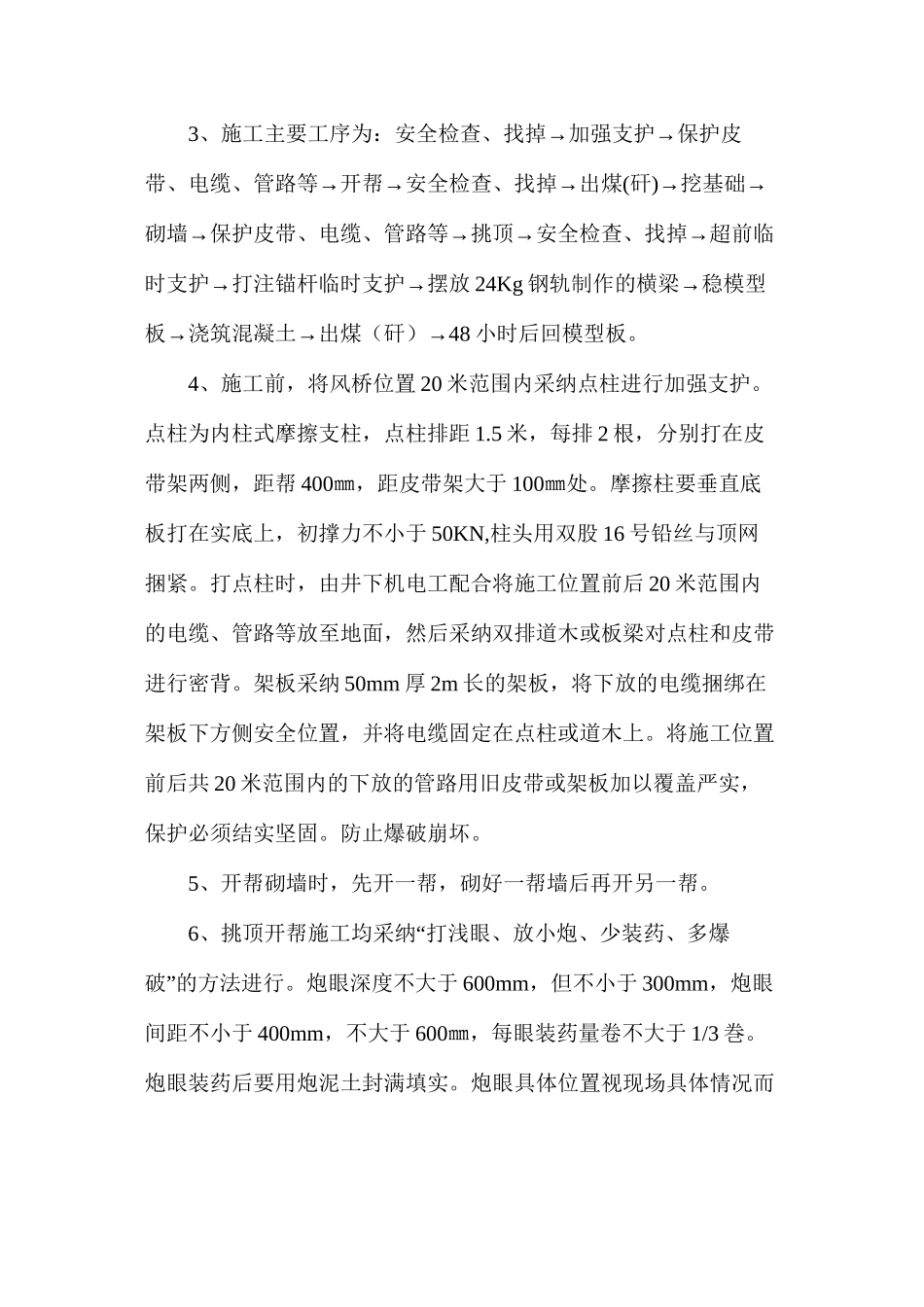

(7)水:清洁洁净,PH 值为 6-
