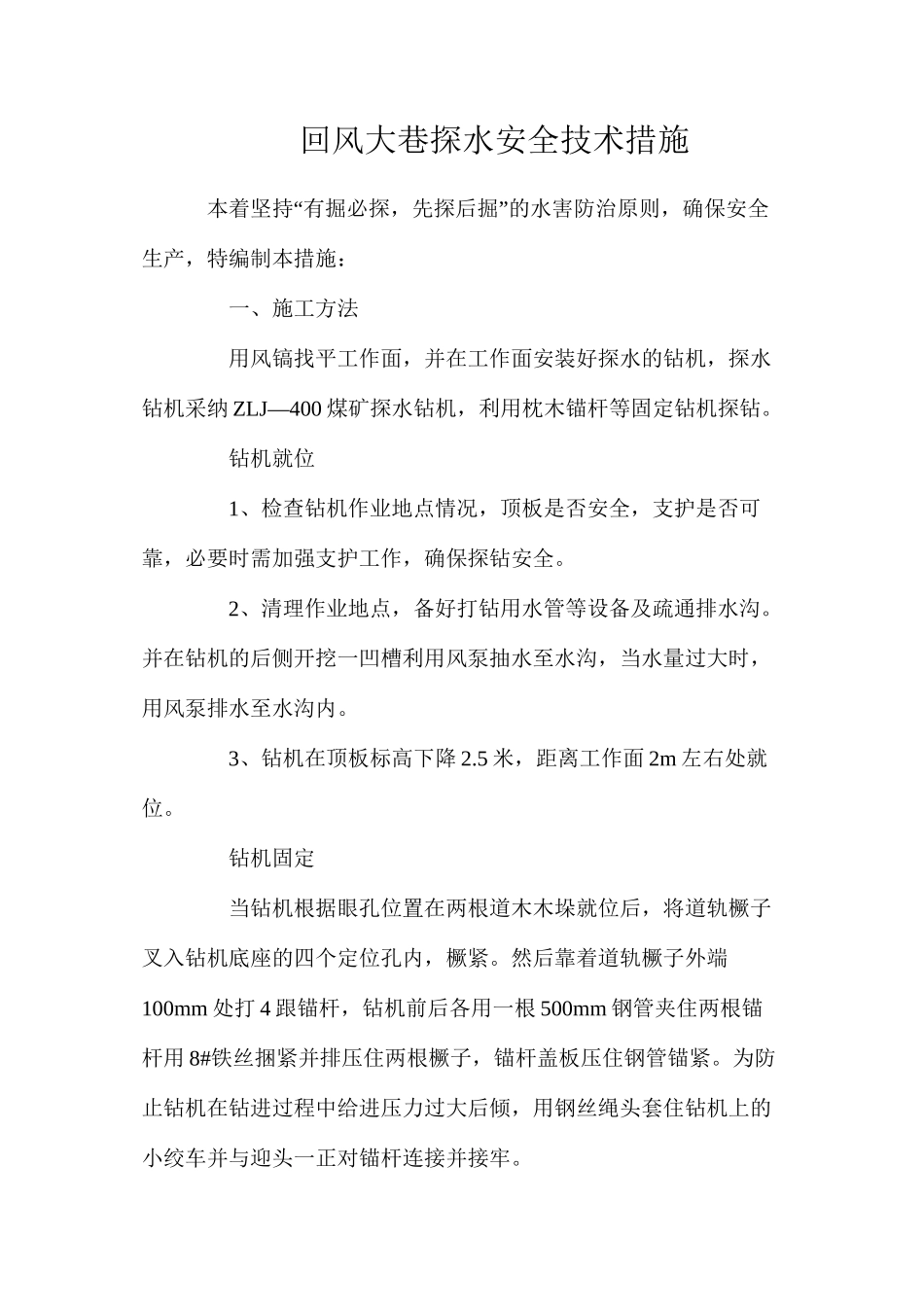

回风大巷探水安全技术措施 “”本着坚持 有掘必探,先探后掘 的水害防治原则,确保安全生产,特编制本措施: 一、施工方法 用风镐找平工作面,并在工作面安装好探水的钻机,探水钻机采纳 ZLJ—400 煤矿探水钻机,利用枕木锚杆等固定钻机探钻
钻机就位 1、检查钻机作业地点情况,顶板是否安全,支护是否可靠,必要时需加强支护工作,确保探钻安全
2、清理作业地点,备好打钻用水管等设备及疏通排水沟
并在钻机的后侧开挖一凹槽利用风泵抽水至水沟,当水量过大时,用风泵排水至水沟内
3、钻机在顶板标高下降 2
5 米,距离工作面 2m 左右处就位
钻机固定 当钻机根据眼孔位置在两根道木木垛就位后,将道轨橛子叉入钻机底座的四个定位孔内,橛紧
然后靠着道轨橛子外端100mm 处打 4 跟锚杆,钻机前后各用一根 500mm 钢管夹住两根锚杆用 8#铁丝捆紧并排压住两根橛子,锚杆盖板压住钢管锚紧
为防止钻机在钻进过程中给进压力过大后倾,用钢丝绳头套住钻机上的小绞车并与迎头一正对锚杆连接并接牢
钻机调定 1、给出探孔开孔位置; 2、把探孔的水平方向(即走向角)用二条垂线标定在巷道顶板上; 3、拨动钻机,使立轴内的钻杆与二条垂线的联线相重合; 4、松动钻机的调定螺栓,用度尺放在钻机立轴和轴内钻杆上,一边调整立轴的倾角,一边观测坡度尺的度数,直至二者符合探孔倾角为止,并旋紧调定螺栓; 5、用同样的方法把已定好的注浆孔水平角和倾角再核对一次
6、为防止钻进过程中发生突水现象,设计埋设 Φ108mm孔口管和安装 4 寸高压闸阀防止突水
孔口管上用 Φ6mm 钢筋盘圆焊接成螺旋状,埋设时外缠麻丝
孔口管设计长度 3
5m,埋设长度3m
7、埋设孔口管时,利用 Φ120mm 的钻头钻进,钻进深度为 3m,钻进结束后,通过注浆管向孔口管内注如水泥进行固管
待水泥凝固达到耐水压值 1Mpa 后方可正式钻进
