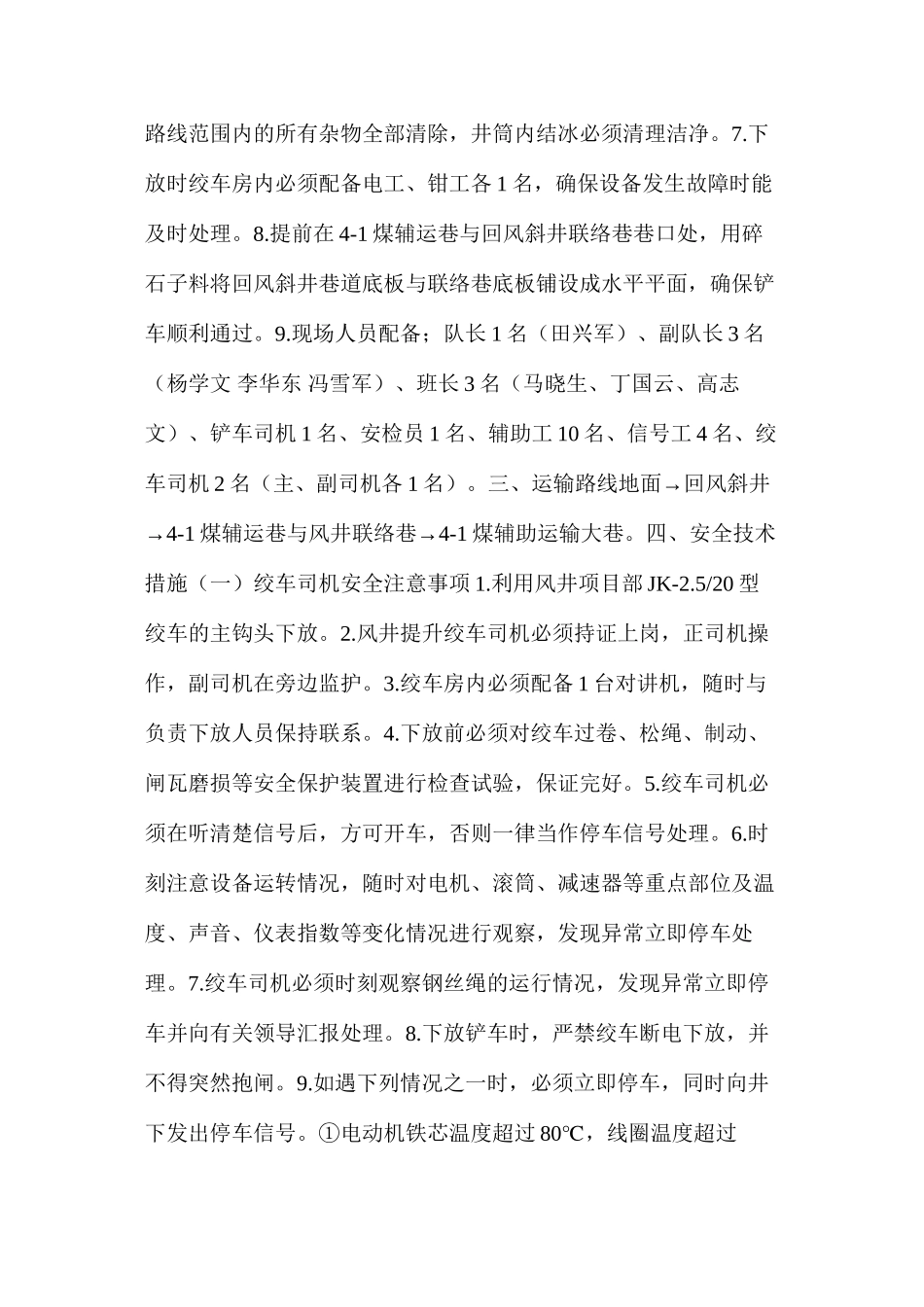

回风斜井下放铲车安全技术措施因东部 11 采区变电所、煤仓上口通风联络巷施工,需将两台30 型铲车下放至 4-1 煤辅助运输大巷,定于 2024 年 2 月 13 日早班开始下放,估计 1 天下放完毕。为了保证下放工作安全顺利的进 行,特制订本措施。一、施工领导组织:施工负责人 : 田兴军安 全负责人 : 田兴军现场负责人 : 杨学文李华东冯雪军技术负责人 : 李雪华二、准备工作:1.下放前,先对巷道断面尺寸进行核实,确保巷道高度、宽度均符合铲车下放要求。2.准备下放所需工器具,并配备 4 部井下移动式信号对讲机,风井绞车房、井口信号房各配备 1 部,指派专人收发信号,井下配备两部,1 部由跟车工持有,1 部由现场负责人持有,负责信号收发。3.下放前必须指派专人对所需工器具进行认真检查,保证工器具完好。铲车下放所需工器具一览表序号名称规格单位数量备注 1 对讲机 KTW128 台 42 钢丝绳φ24.5,10 米条 13 钢丝绳卡 Y-24.5 个 64 钢丝绳 φ18.5,15 米条 15钢丝绳卡 Y-18.5 个 67 千斤顶 20(吨)台 18 木枕木1500*200*200mm3 根 209 方木楔子 400×400×400mm 个 44.安排专职电工、维修工对绞车进行全面检查,保证钢丝绳完好、绞车性能、操作把手灵敏可靠。5.下放前由调度室、机电动力科、安全管理科、施工单位对铲车刹车、转向、发动机运转、车灯等完好情况进行检查,符合要求后方可下放。6.下放铲车前安排人员将铲车行走路线范围内的所有杂物全部清除,井筒内结冰必须清理洁净。7.下放时绞车房内必须配备电工、钳工各 1 名,确保设备发生故障时能及时处理。8.提前在 4-1 煤辅运巷与回风斜井联络巷巷口处,用碎石子料将回风斜井巷道底板与联络巷底板铺设成水平平面,确保铲车顺利通过。9.现场人员配备;队长 1 名(田兴军)、副队长 3 名 (杨学文 李华东 冯雪军)、班长 3 名(马晓生、丁国云、高志文)、铲车司机 1 名、安检员 1 名、辅助工 10 名、信号工 4 名、绞车司机 2 名(主、副司机各 1→名)。三、运输路线地面回风斜井→4-1→煤辅运巷与风井联络巷4-1 煤辅助运输大巷。四、安全技术措施(一)绞车司机安全注意事项 1.利用风井项目部 JK-2.5/20 型绞车的主钩头下放。2.风井提升绞车司机必须持证上岗,正司机操作,副司机在旁边监护。3.绞车房内必须配备 1 台对讲机,随时与负责下放人员保持联系。4.下放前必须对绞车过卷、松绳、制动、...
