回风立井下放挖掘机与铲车安全技术措施 一、 工程概况金家渠煤矿隶属神华宁夏煤业集团有限责任公司,矿井开拓方式为混合开拓
现回风立井井筒施工已施工完毕进入二期施工采纳挖掘机和铲车进行出矸,先需要将挖机和铲车下放至巷道内
为保证此次拆除过程的安全顺利进行,特编制本措施以指导施工
二、 施工前准备1 、 将挖掘机开至井口井盖门上将其前臂和挖斗进行拆除;2 、 将铲车开至井口将铲斗拆除;3 、 卸扣 10T 4 个、钢丝绳套 phi;18
5mmx8 米 4 根、3T 卸扣 4个
4 、 在耙矸机前方打 4 根锚杆,将耙矸机的主绳固定在 4 根锚杆上; 三、 施工顺序和方法1
先将铲车开至井盖门上方,用 4 根 phi;18
5mm 和 2 个 10T 卸扣与铲车尾部的两个起吊点连接;2

起绞车的钩头,将铲车提升离开井盖门后,用 4 个 3T 卸扣将铲车与稳绳连接在一起,防止在下放过程中铲车旋转;3
下放到吊盘上方时将 4 个 3T 的卸扣从铲车上面拿掉,用phi;18
5mm 钢丝绳将铲车和耙矸机连接,同时开动耙矸机,利用耙矸机的主绳拉着自身和铲车向前走,当铲车进入马头门时,慢慢的落钩头,使铲车进入马头门;4
下放铲车的铲斗,安装铲斗;5
将挖机开至井盖门上方,将挖机的大臂和挖斗拆除,采纳 4个 10T 卸、4 根 phi;18
5mm 与挖机的起吊点连接直接平起;6
下放挖机的方法同铲车;7
挖机下放至吊盘上方时,利用用铲车将挖机拉入马头门内;8
下放挖机的大臂和挖斗安装大臂和挖斗
四、 劳动工期及组织本次安装约需 8 小时,一班制

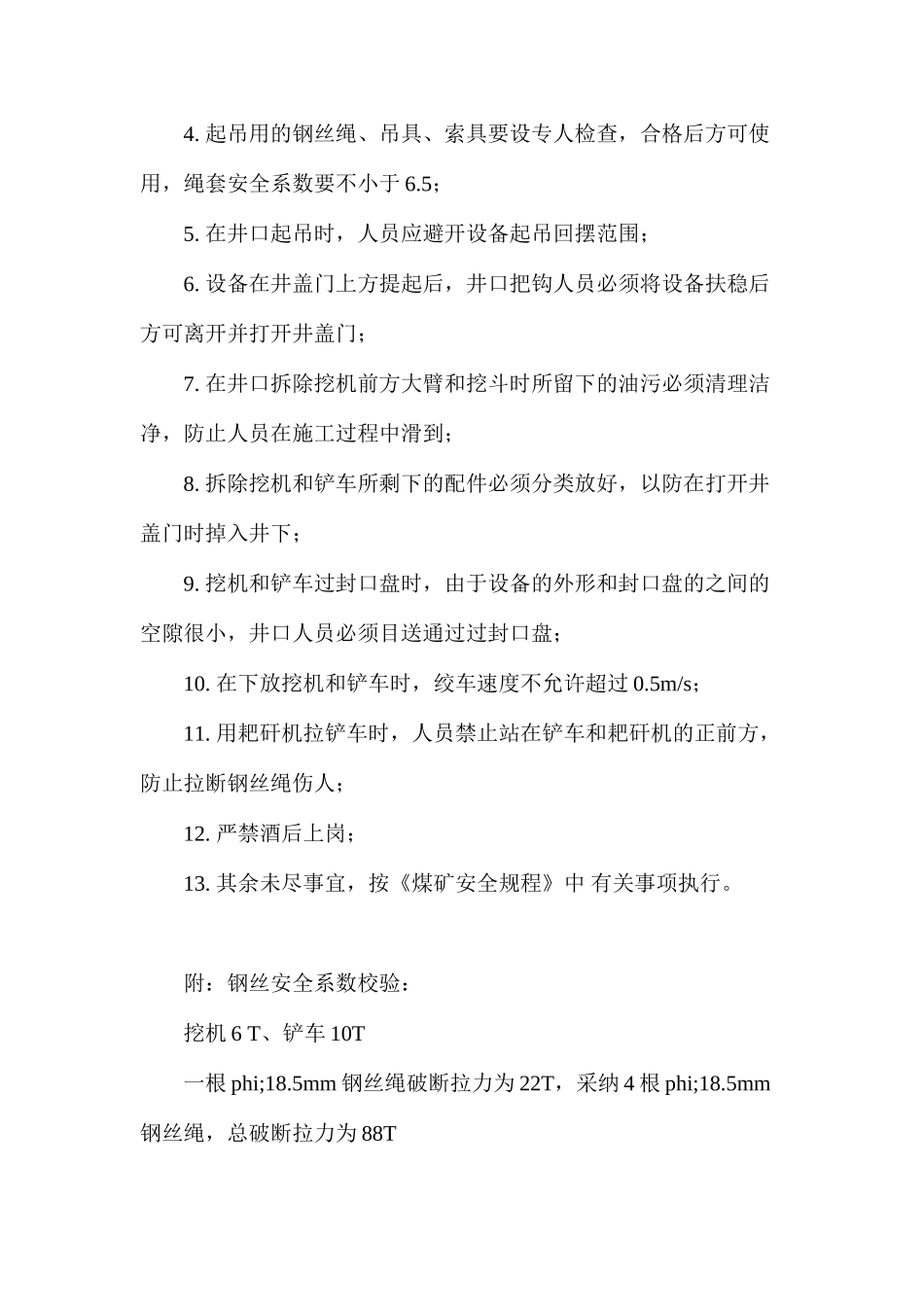

劳动组织配备如下: 负责人 辅助工 安监员2 名 8 2 名 五、 安全技术措施1
施工时,由负责人专人指挥,所有组装人员一律听从指挥,并且要做到信号一致,口令明确;2
所有施工人员要仔细学习本措施,并且做好传达签字工作;3
