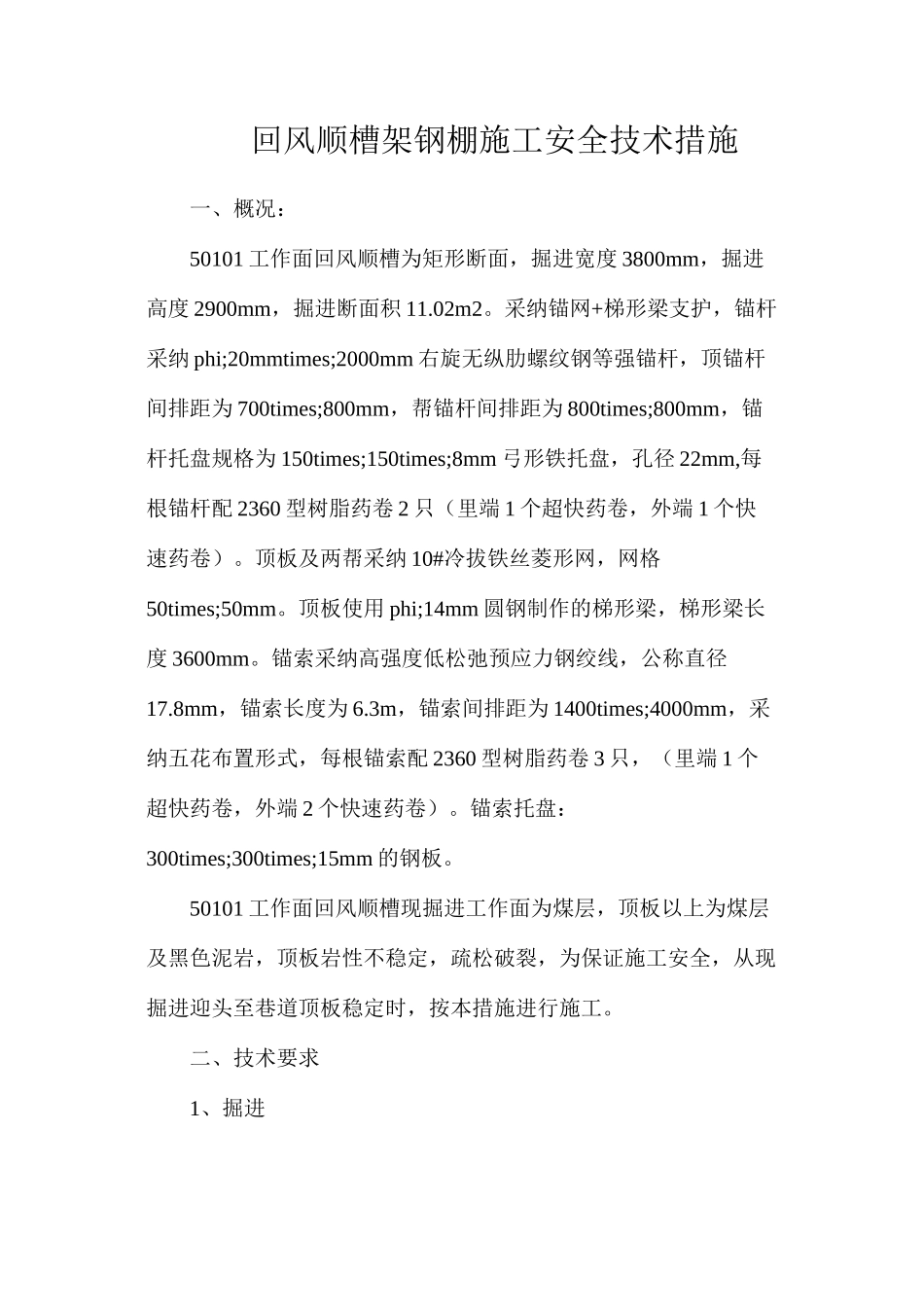

回风顺槽架钢棚施工安全技术措施一、概况:50101 工作面回风顺槽为矩形断面,掘进宽度 3800mm,掘进高度 2900mm,掘进断面积 11
采纳锚网+梯形梁支护,锚杆采纳 phi;20mmtimes;2000mm 右旋无纵肋螺纹钢等强锚杆,顶锚杆间排距为 700times;800mm,帮锚杆间排距为 800times;800mm,锚杆托盘规格为 150times;150times;8mm 弓形铁托盘,孔径 22mm,每根锚杆配 2360 型树脂药卷 2 只(里端 1 个超快药卷,外端 1 个快速药卷)
顶板及两帮采纳 10#冷拔铁丝菱形网,网格50times;50mm
顶板使用 phi;14mm 圆钢制作的梯形梁,梯形梁长度 3600mm
锚索采纳高强度低松弛预应力钢绞线,公称直径17
8mm,锚索长度为 6
3m,锚索间排距为 1400times;4000mm,采纳五花布置形式,每根锚索配 2360 型树脂药卷 3 只,(里端 1 个超快药卷,外端 2 个快速药卷)
锚索托盘:300times;300times;15mm 的钢板
50101 工作面回风顺槽现掘进工作面为煤层,顶板以上为煤层及黑色泥岩,顶板岩性不稳定,疏松破裂,为保证施工安全,从现掘进迎头至巷道顶板稳定时,按本措施进行施工

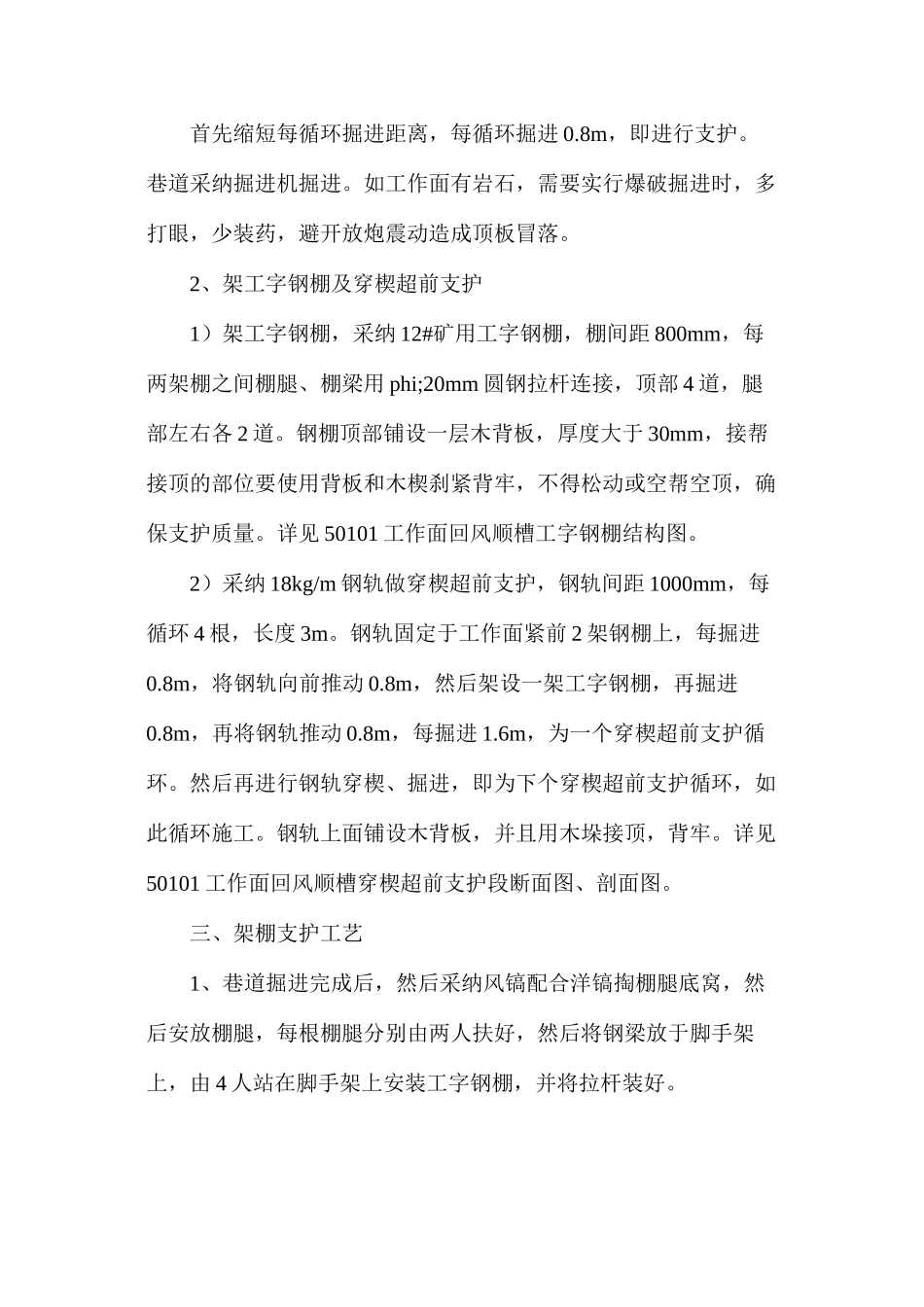

二、技术要求1、掘进首先缩短每循环掘进距离,每循环掘进 0
8m,即进行支护
巷道采纳掘进机掘进
如工作面有岩石,需要实行爆破掘进时,多打眼,少装药,避开放炮震动造成顶板冒落
2、架工字钢棚及穿楔超前支护1)架工字钢棚,采纳 12#矿用工字钢棚,棚间距 800mm,每两架棚之间棚腿、棚梁用 phi;20mm 圆钢拉杆连接,顶部 4 道,腿部左右各 2 道

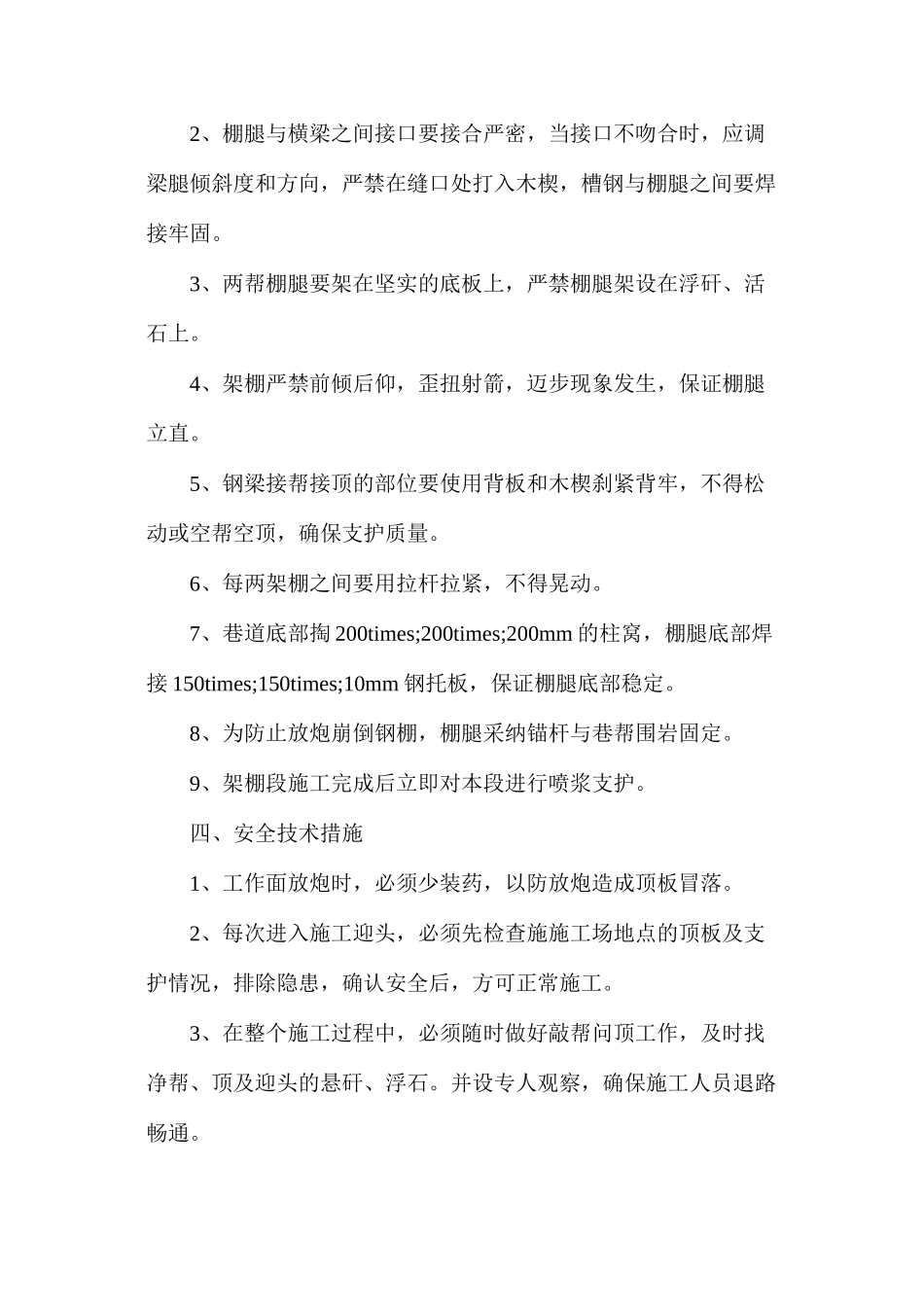

钢棚顶部铺设一层木背板,厚度大于 30mm,接帮接顶的部位要使用背板和木楔刹紧背牢,不得松动或空帮空顶,确保支护质量
