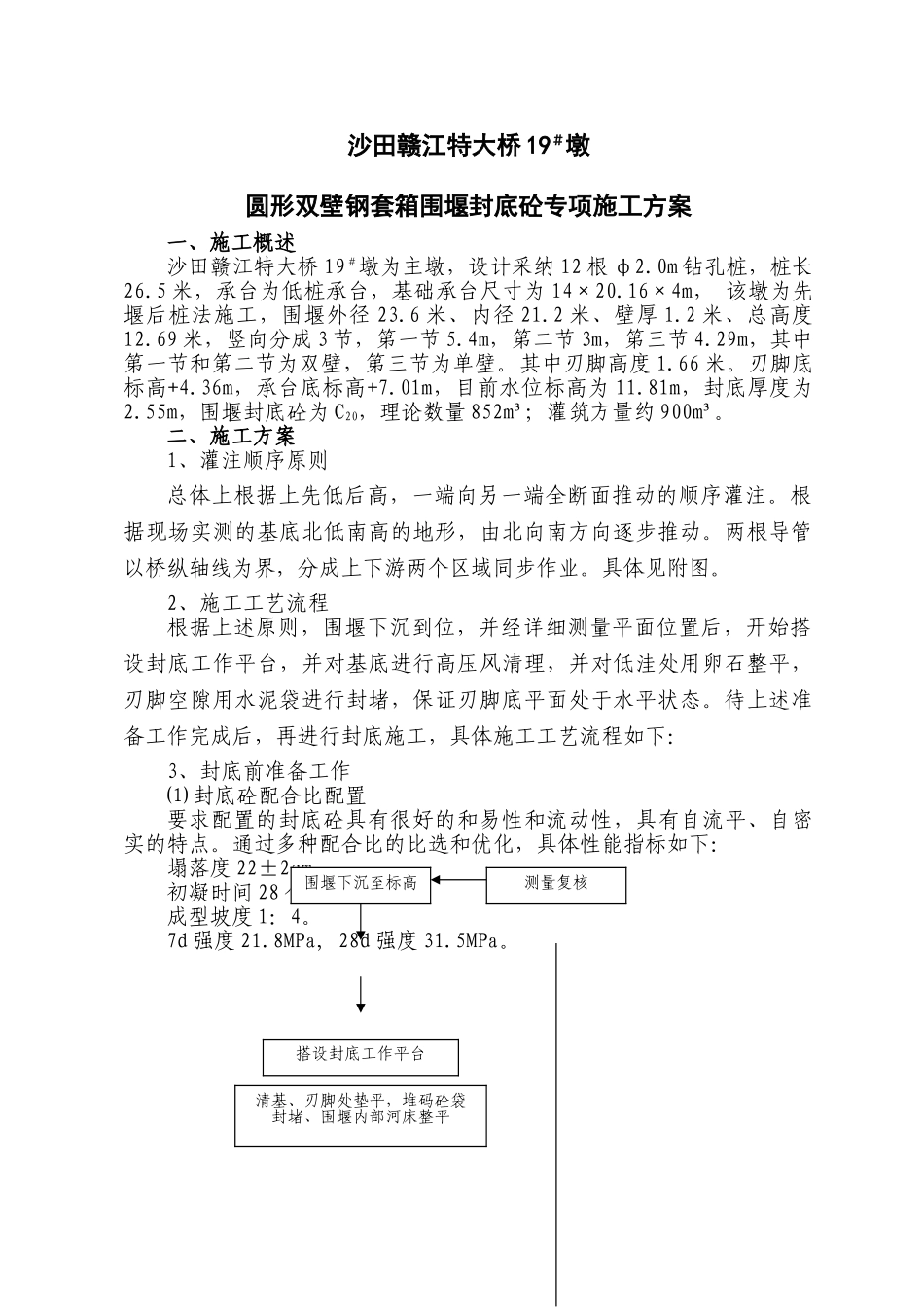

改建铁路南昌枢纽新建西环线工程沙田赣江特大桥 19#墩圆形双壁钢套箱围堰封底砼专项施工方案编制: 审核:中铁十七局南昌铁路枢纽西环线工程项目经理部二 00 八年元月六日沙田赣江特大桥 19#墩圆形双壁钢套箱围堰封底砼专项施工方案一、施工概述沙田赣江特大桥 19#墩为主墩,设计采纳 12 根 φ2
0m 钻孔桩,桩长26
5 米,承台为低桩承台,基础承台尺寸为 14×20
16×4m, 该墩为先堰后桩法施工,围堰外径 23
6 米、内径 21
2 米、壁厚 1
2 米、总高度12
69 米,竖向分成 3 节,第一节 5
4m,第二节 3m,第三节 4
29m,其中第一节和第二节为双壁,第三节为单壁
其中刃脚高度 1
刃脚底标高+4
36m,承台底标高+7
01m,目前水位标高为 11
81m,封底厚度为2
55m,围堰封底砼为 C20,理论数量 852m³;灌筑方量约 900m³
二、施工方案1、灌注顺序原则总体上根据上先低后高,一端向另一端全断面推动的顺序灌注
根据现场实测的基底北低南高的地形,由北向南方向逐步推动
两根导管以桥纵轴线为界,分成上下游两个区域同步作业
2、施工工艺流程根据上述原则,围堰下沉到位,并经详细测量平面位置后,开始搭设封底工作平台,并对基底进行高压风清理,并对低洼处用卵石整平,刃脚空隙用水泥袋进行封堵,保证刃脚底平面处于水平状态

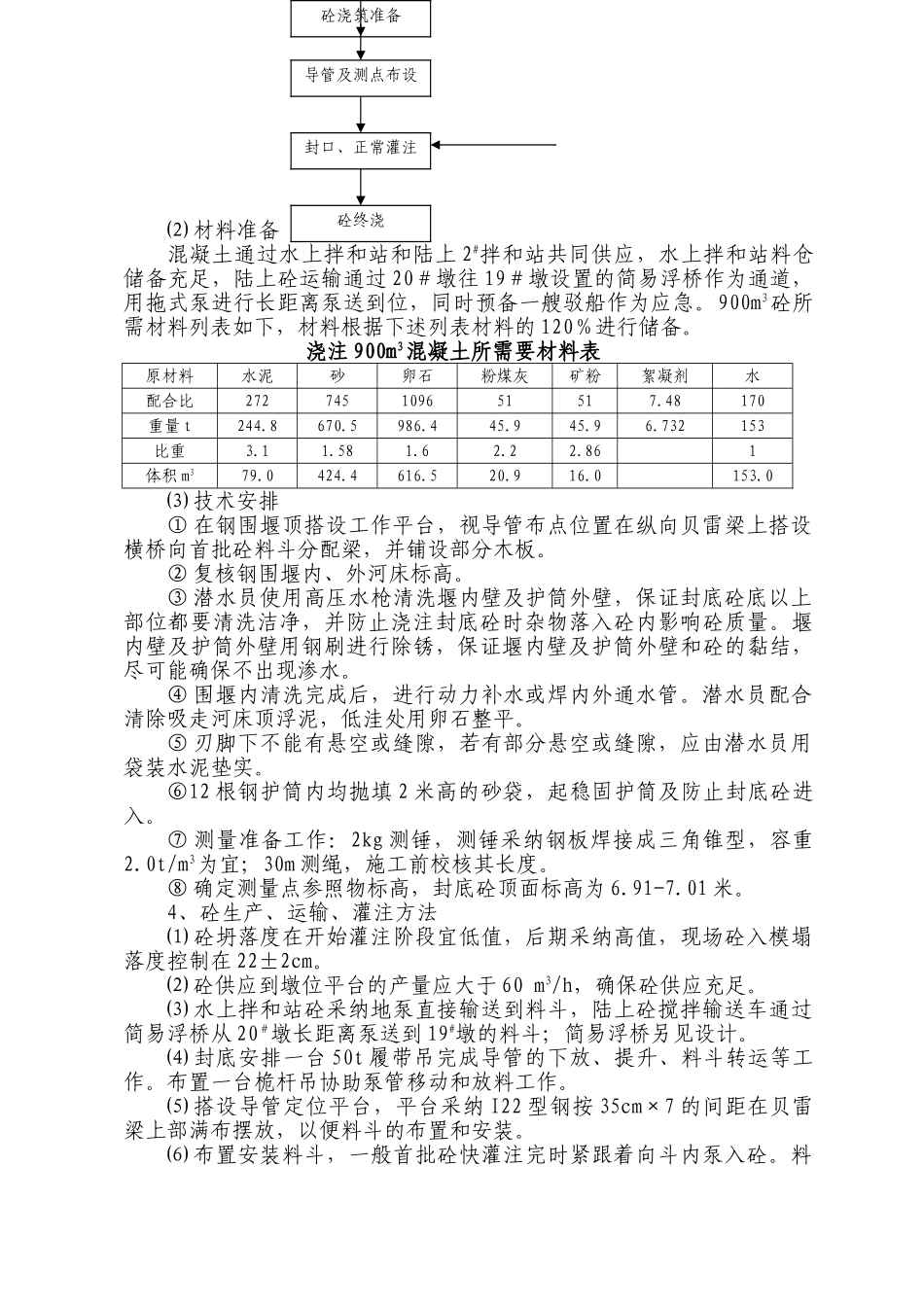

待上述准备工作完成后,再进行封底施工,具体施工工艺流程如下:3、封底前准备工作⑴ 封底砼配合比配置要求配置的封底砼具有很好的和易性和流动性,具有自流平、自密实的特点
通过多种配合比的比选和优化,具体性能指标如下:塌落度 22±2cm
初凝时间 28 个小时
成型坡度 1:4
7d 强度 21
8MPa, 28d 强度 31
围堰下沉至标高搭设封底工作平台清基、刃脚处垫平,堆码砼袋封堵、围堰内部
