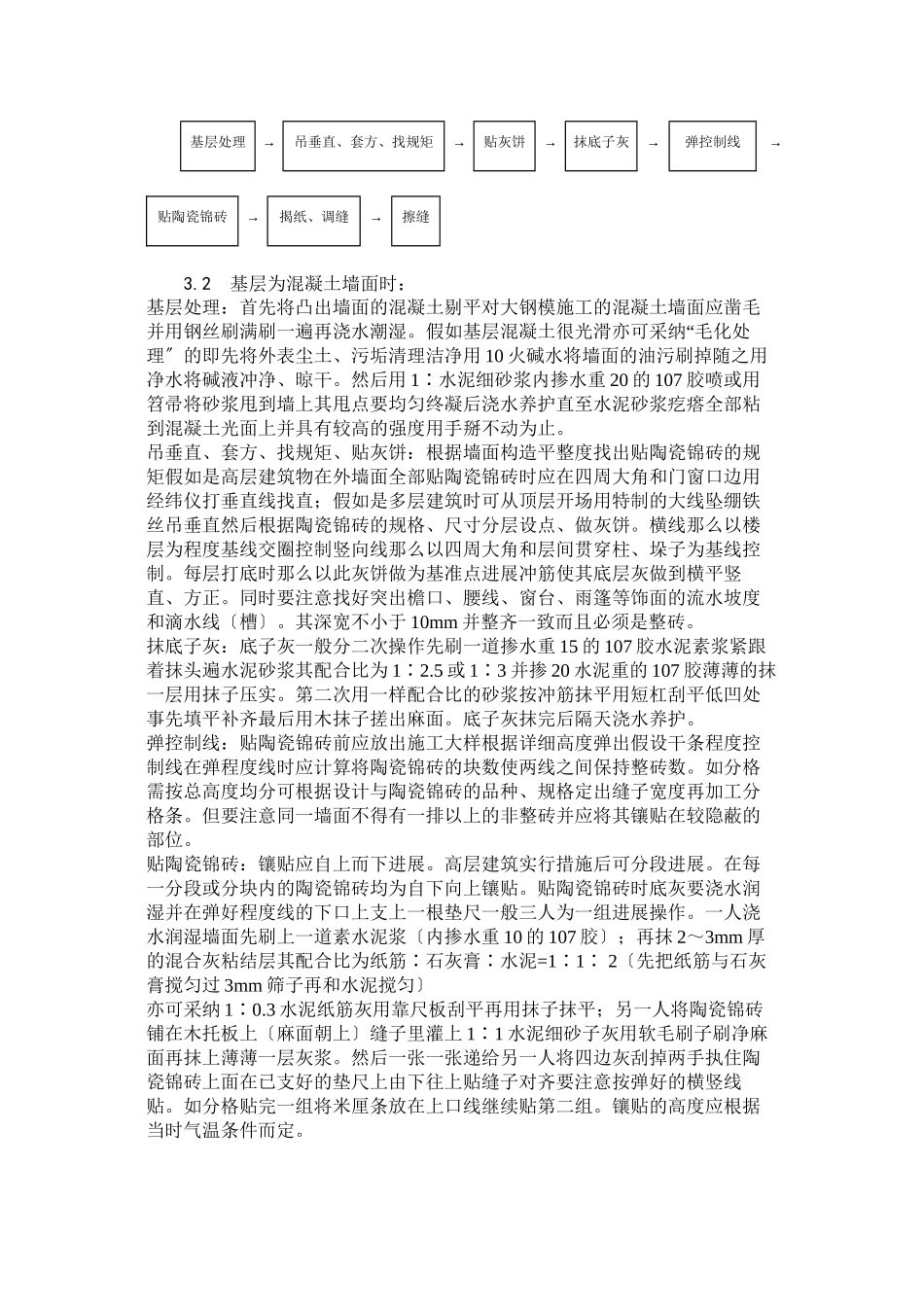

墙面贴陶瓷锦砖施工1 范围 本工艺适用于民用及公共建筑室内外墙面贴陶瓷锦砖装饰工程。2 施工准备 2.1 材料要求:水泥:325 普通硅酸盐水泥或矿渣硅酸盐水泥。应有出厂证明或复试单假设出厂超过三个月应按试验结果使用。白水泥:325 白水泥。砂子:粗砂或中砂用前过筛。陶瓷锦砖〔马赛克〕:应外表平整颜色一致每张长宽规格一致尺寸正确边棱整齐一次进场。锦砖脱纸时间不得大于 40min。石灰膏:应用块状生石灰淋制淋制时必须用孔径不大于 3mm×3mm 的筛过滤并贮存在沉淀池中。 熟化时间常温下一般不少于 15d;用于罩面时不应少于 30d。使用时石灰膏内不得含有末熟化的颗粒和其它杂质。生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替其细度应通过 4900 孔/cm2筛。 用于罩面时熟化时间不应小于 3d。纸筋:用白纸筋或草纸筋使用前三周应用水浸透捣烂。使用时宜用小钢磨磨细。 聚乙烯醇缩甲醛〔即 107 胶〕和矿物颜料等。 2.2 主要机具: 磅秤、铁板、孔径 5mm 筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子〔1mm 厚〕、开或钢片〔20mm×70mm×lmm〕、铁制程度尺、方尺、靠尺板、底尺〔3000~5000mm×40mm×10~15mm〕、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、老虎钳子、小铲、合金钢錾子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。 2.3 作业条件:根据设计图纸要求根据建筑物各部位的详细做法和工程量事先选择出颜色一致、同规格的陶瓷锦砖分别堆放并保好。预留孔洞及排水等应处理完毕门窗框、扇要固定好并用 13∶ 水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求且塞堵实并事先粘贴好保护膜。脚手架或吊篮提早支搭好选用双排架子〔室外高层宜采纳吊篮多层亦可采纳 桥式架子等〕其横竖杯及拉杆等应间隔 门窗口角 150~200mm。架子的步高要符合施工要求。墙面基层要清理洁净脚手眼堵好。大面积施工前应先做样板样板完成后必须经质检部门鉴定合格后还要经过设计、甲方、施工共同认定。方可组织班组按样板要求施工。3 操作工艺 3.1 工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴陶瓷锦砖→揭纸、调缝→擦缝 3.2 基层为混凝土墙面时:基层处理:首先将凸出墙面的混凝土剔平对大钢模施工的混凝土墙面应凿毛“并用钢丝刷...
